TKDI. Технологическая часть
1.
TKDIТехнологическая часть
2.

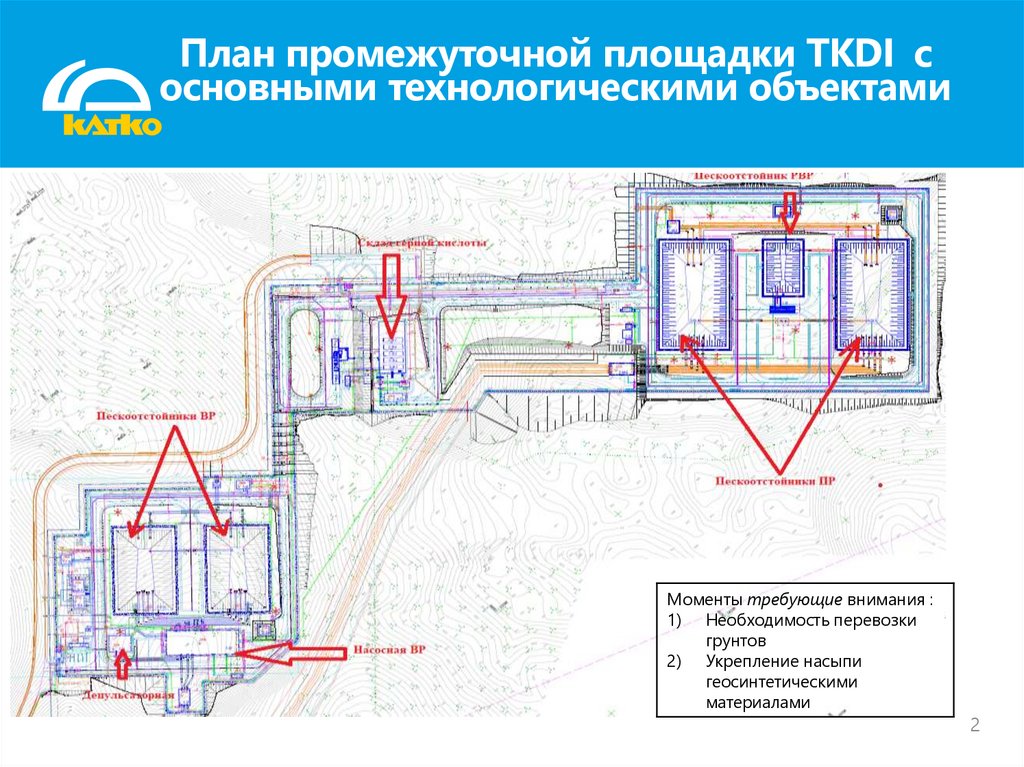

План промежуточной площадки TKDI сосновными технологическими объектами
Моменты требующие внимания :
1) Необходимость перевозки
грунтов
2) Укрепление насыпи
геосинтетическими
материалами
2
3.

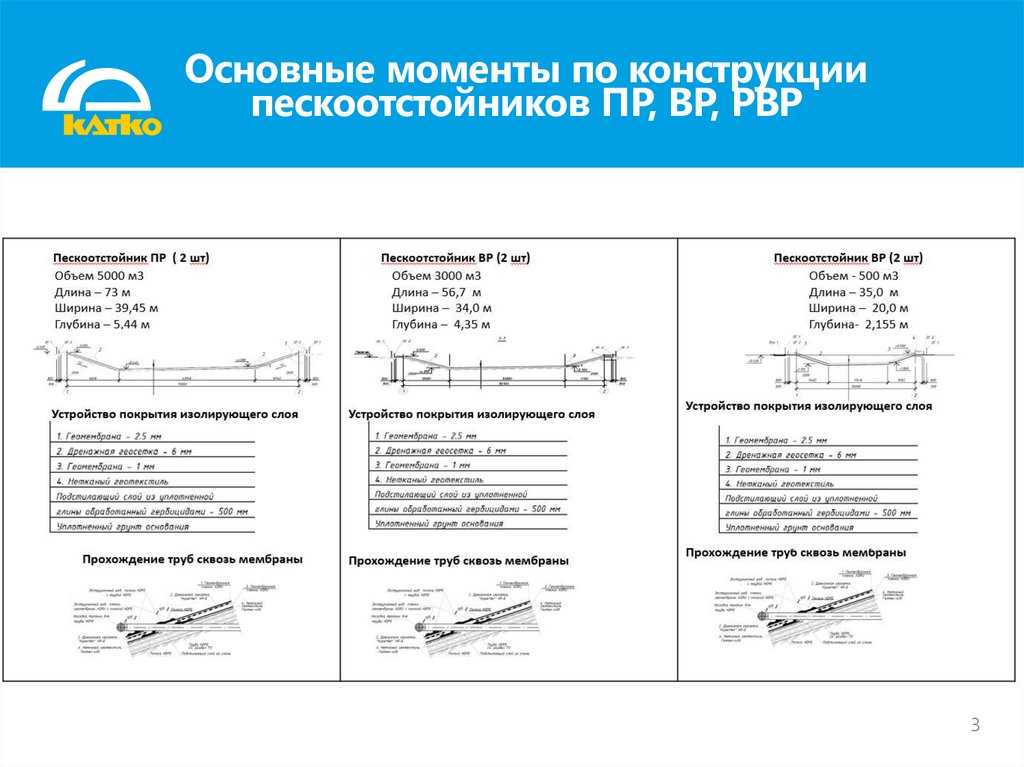

Основные моменты по конструкциипескоотстойников ПР, ВР, РВР
3
4.

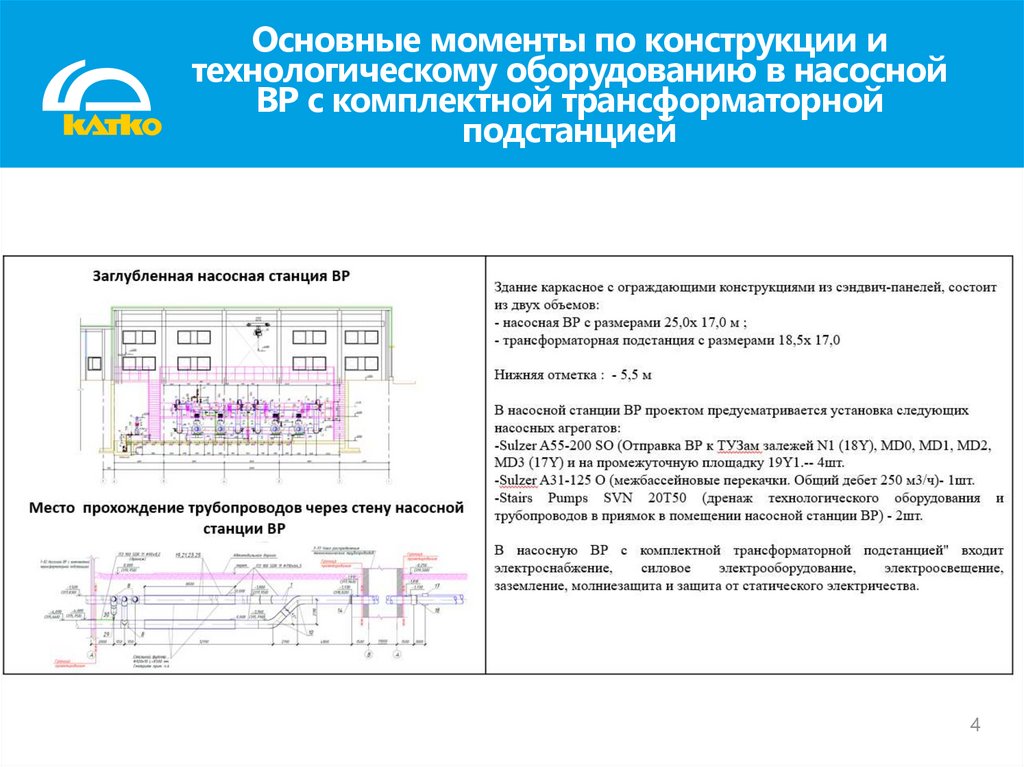

Основные моменты по конструкции итехнологическому оборудованию в насосной
ВР с комплектной трансформаторной
подстанцией
4
5.

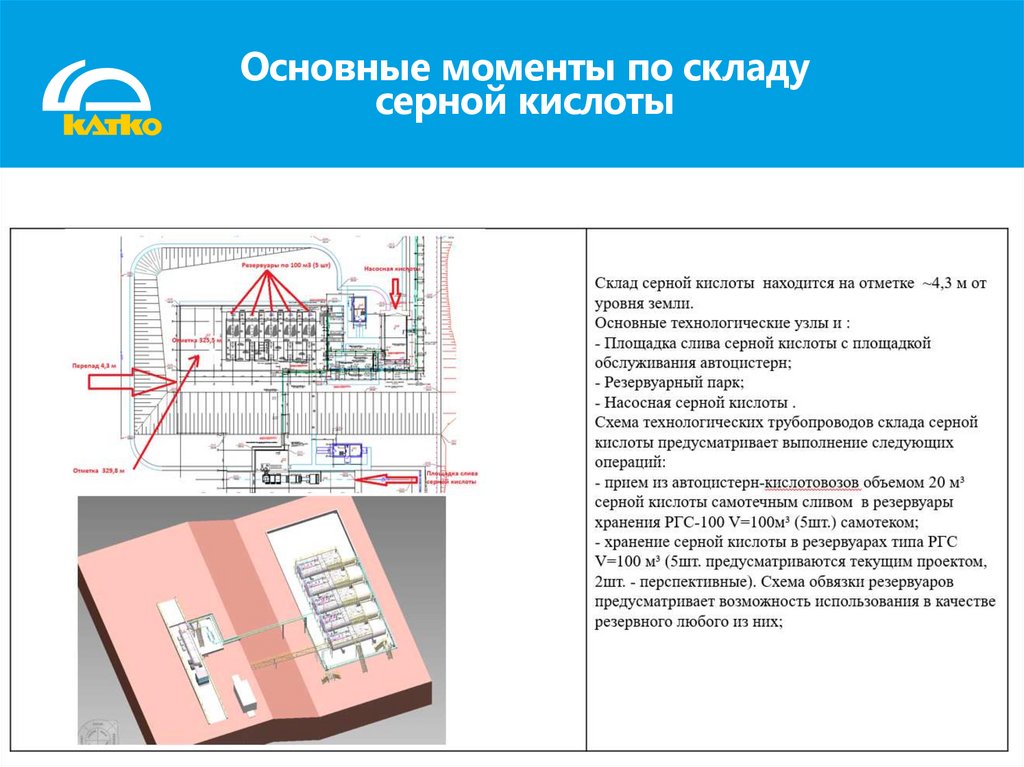

Основные моменты по складусерной кислоты
5

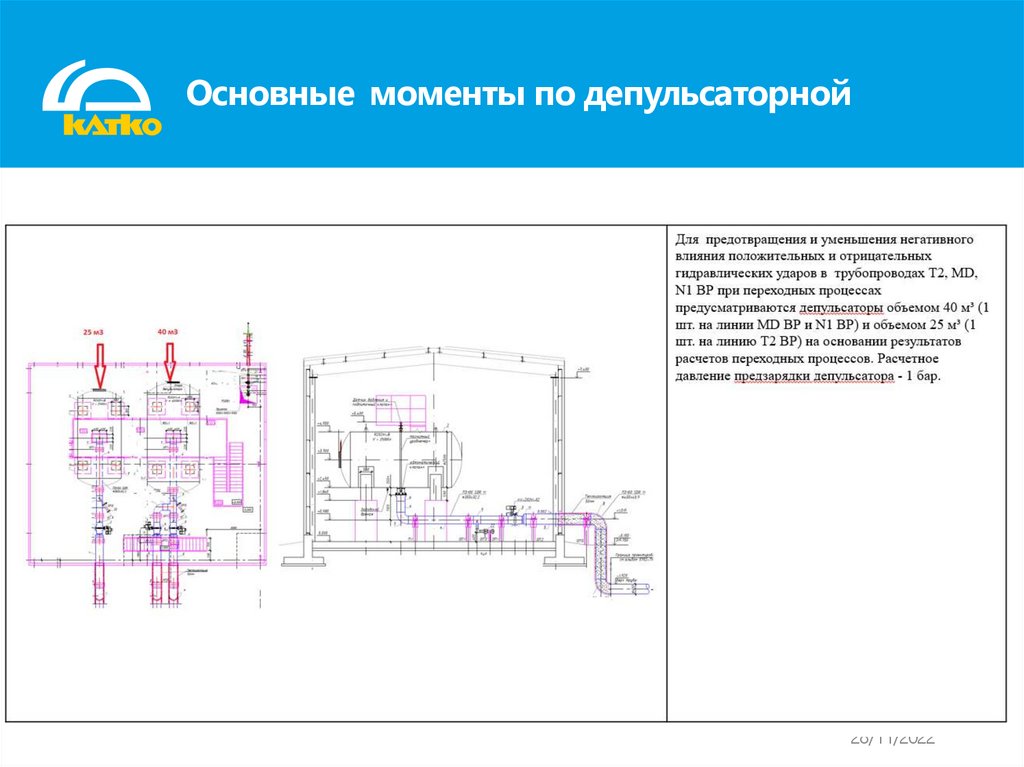

6.
Основные моменты по депульсаторнойTitle of presentation
28/11/2022
6
7.

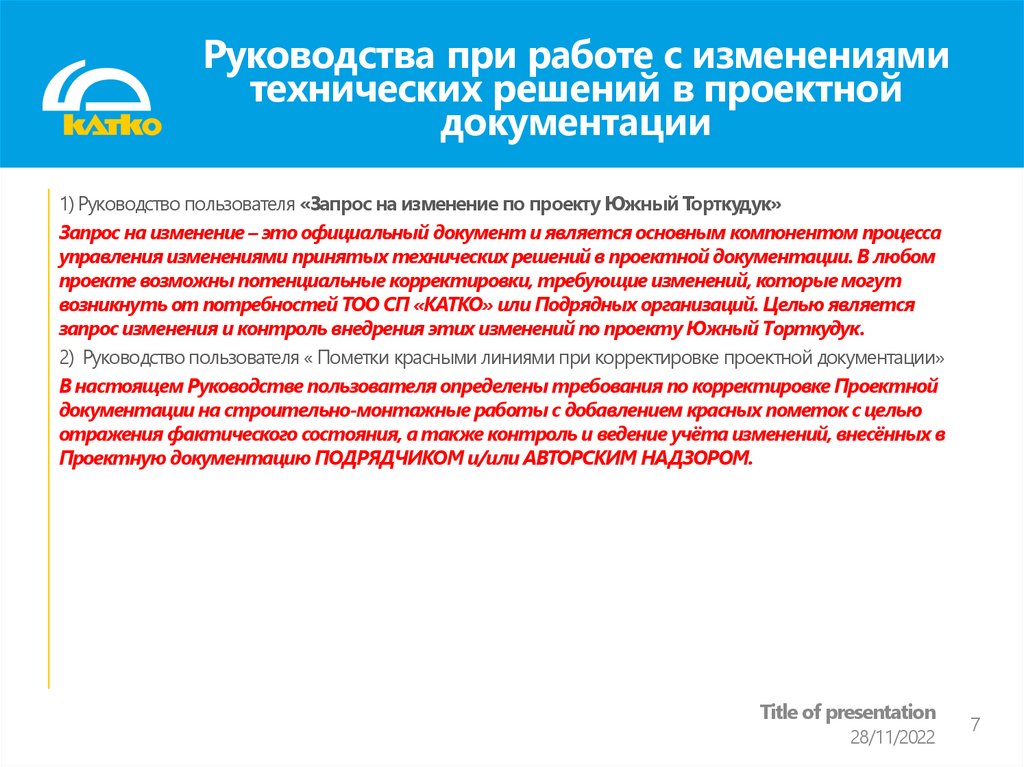

Руководства при работе с изменениямитехнических решений в проектной
документации
1) Руководство пользователя «Запрос на изменение по проекту Южный Торткудук»
Запрос на изменение – это официальный документ и является основным компонентом процесса
управления изменениями принятых технических решений в проектной документации. В любом
проекте возможны потенциальные корректировки, требующие изменений, которые могут
возникнуть от потребностей ТОО СП «КАТКО» или Подрядных организаций. Целью является
запрос изменения и контроль внедрения этих изменений по проекту Южный Торткудук.
2) Руководство пользователя « Пометки красными линиями при корректировке проектной документации»
В настоящем Руководстве пользователя определены требования по корректировке Проектной
документации на строительно-монтажные работы с добавлением красных пометок с целью
отражения фактического состояния, а также контроль и ведение учёта изменений, внесённых в
Проектную документацию ПОДРЯДЧИКОМ и/или АВТОРСКИМ НАДЗОРОМ.
Title of presentation
28/11/2022
7
8.

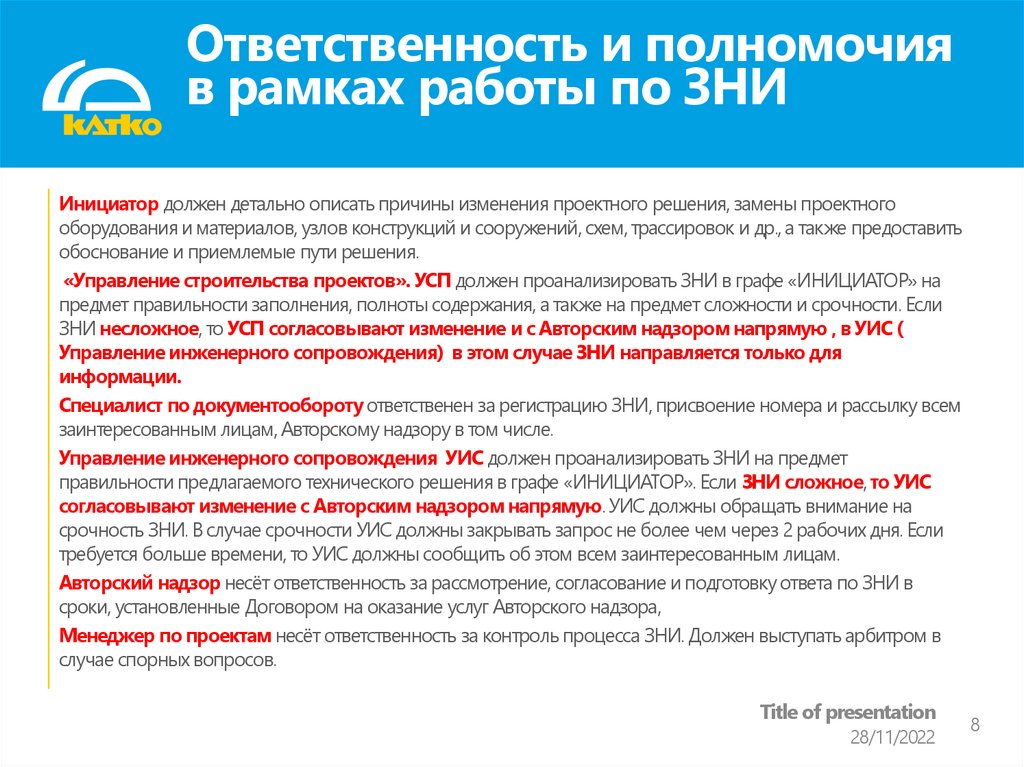

Ответственность и полномочияв рамках работы по ЗНИ
Инициатор должен детально описать причины изменения проектного решения, замены проектного
оборудования и материалов, узлов конструкций и сооружений, схем, трассировок и др., а также предоставить
обоснование и приемлемые пути решения.
«Управление строительства проектов». УСП должен проанализировать ЗНИ в графе «ИНИЦИАТОР» на
предмет правильности заполнения, полноты содержания, а также на предмет сложности и срочности. Если
ЗНИ несложное, то УСП согласовывают изменение и с Авторским надзором напрямую , в УИС (
Управление инженерного сопровождения) в этом случае ЗНИ направляется только для
информации.
Специалист по документообороту ответственен за регистрацию ЗНИ, присвоение номера и рассылку всем
заинтересованным лицам, Авторскому надзору в том числе.
Управление инженерного сопровождения УИС должен проанализировать ЗНИ на предмет
правильности предлагаемого технического решения в графе «ИНИЦИАТОР». Если ЗНИ сложное, то УИС
согласовывают изменение с Авторским надзором напрямую. УИС должны обращать внимание на
срочность ЗНИ. В случае срочности УИС должны закрывать запрос не более чем через 2 рабочих дня. Если
требуется больше времени, то УИС должны сообщить об этом всем заинтересованным лицам.
Авторский надзор несёт ответственность за рассмотрение, согласование и подготовку ответа по ЗНИ в
сроки, установленные Договором на оказание услуг Авторского надзора,
Менеджер по проектам несёт ответственность за контроль процесса ЗНИ. Должен выступать арбитром в
случае спорных вопросов.
Title of presentation
28/11/2022
8
9.

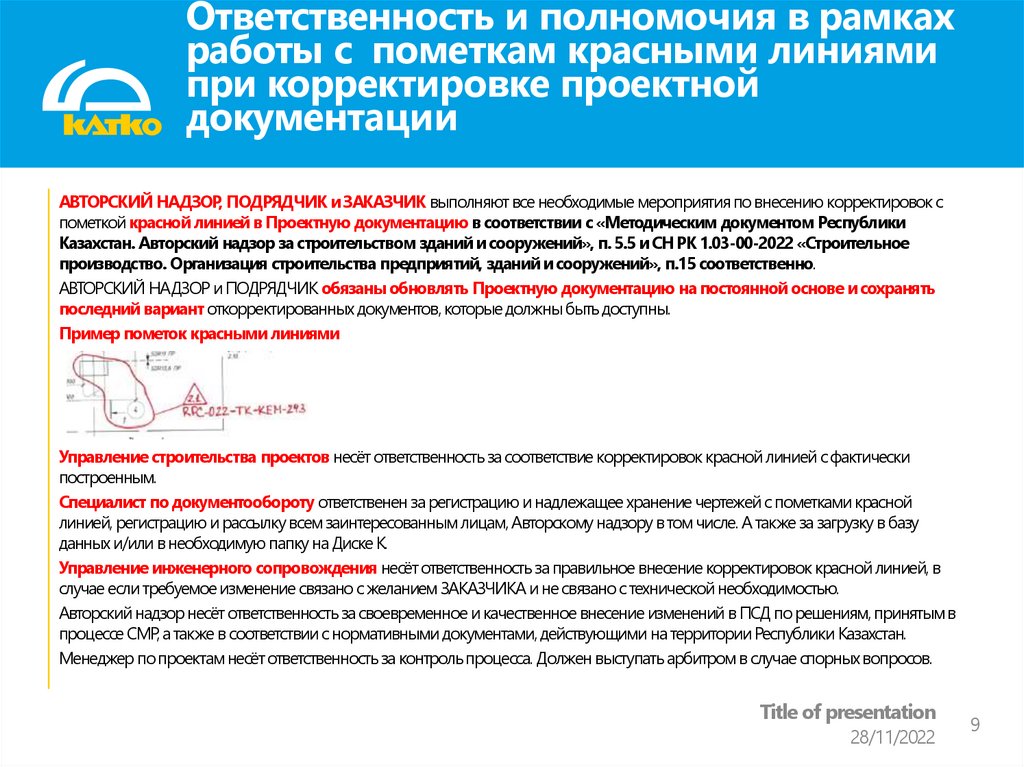

Ответственность и полномочия в рамкахработы с пометкам красными линиями
при корректировке проектной
документации
АВТОРСКИЙ НАДЗОР, ПОДРЯДЧИК и ЗАКАЗЧИК выполняют все необходимые мероприятия по внесению корректировок с
пометкой красной линией в Проектную документацию в соответствии с «Методическим документом Республики
Казахстан. Авторский надзор за строительством зданий и сооружений», п. 5.5 и СН РК 1.03-00-2022 «Строительное
производство. Организация строительства предприятий, зданий и сооружений», п.15 соответственно.
АВТОРСКИЙ НАДЗОР и ПОДРЯДЧИК обязаны обновлять Проектную документацию на постоянной основе и сохранять
последний вариант откорректированных документов, которые должны быть доступны.
Пример пометок красными линиями
Управление строительства проектов несёт ответственность за соответствие корректировок красной линией с фактически
построенным.
Специалист по документообороту ответственен за регистрацию и надлежащее хранение чертежей с пометками красной
линией, регистрацию и рассылку всем заинтересованным лицам, Авторскому надзору в том числе. А также за загрузку в базу
данных и/или в необходимую папку на Диске К.
Управление инженерного сопровождения несёт ответственность за правильное внесение корректировок красной линией, в
случае если требуемое изменение связано с желанием ЗАКАЗЧИКА и не связано с технической необходимостью.
Авторский надзор несёт ответственность за своевременное и качественное внесение изменений в ПСД по решениям, принятым в
процессе СМР, а также в соответствии с нормативными документами, действующими на территории Республики Казахстан.
Менеджер по проектам несёт ответственность за контроль процесса. Должен выступать арбитром в случае спорных вопросов.
