Разработка основных элементов проекта производства работ

1.

РАЗРАБОТКА ОСНОВНЫХ ЭЛЕМЕНТОВ
ПРОЕКТА ПРОИЗВОДСТВА РАБОТ

2.

Календарный план производства работ по объекту
Оформление листа
Календарный план
в линейной форме
с обозначением сроков
в масштабе
Расчеты:
• Среднесписочное
число рабочих
• Коэффициент
неравномерности
2
Ресурсные графики:
1. График движения
рабочих кадров по
объекту
2. График движения
основных
строительных
машин по объекту
3. График
поступления на
объект
строительных
конструкций,
изделий,
материалов и
оборудования

3.

Календарный план производства работ по объекту
Календарный план в линейной форме с обозначением сроков в масштабе
Требуемые
машины
число
маш.-смен
наименование
Затраты
труда,
чел.-дн.
Кол-во
Наименование
работ
Ед. Изм.
Объем
работ
Продолжительность
работы, дни
Численность
рабочих в
смену
Число
смен
Состав
бригады
Построение линейной части календарного плана осуществляется по Ранним Началам (РН)
работ.
сплошная линия
пунктирная часть линии
– продолжительность
работы
– частный резерв
работы
График работы (дни, месяцы)
3
240
235
230
225
декабрь
220
215
210
205
ноябрь
200
195
190
185
октябрь
180
175
170
165
сентябрь
160
155
150
145
август
140
135
130
125
июль
120
115
110
105
июнь
100
95
90
85
май
80
75
70
65
апрель
60
55
50
45
март
40
35
30
25
февраль
20
15
10
5
январь

4.

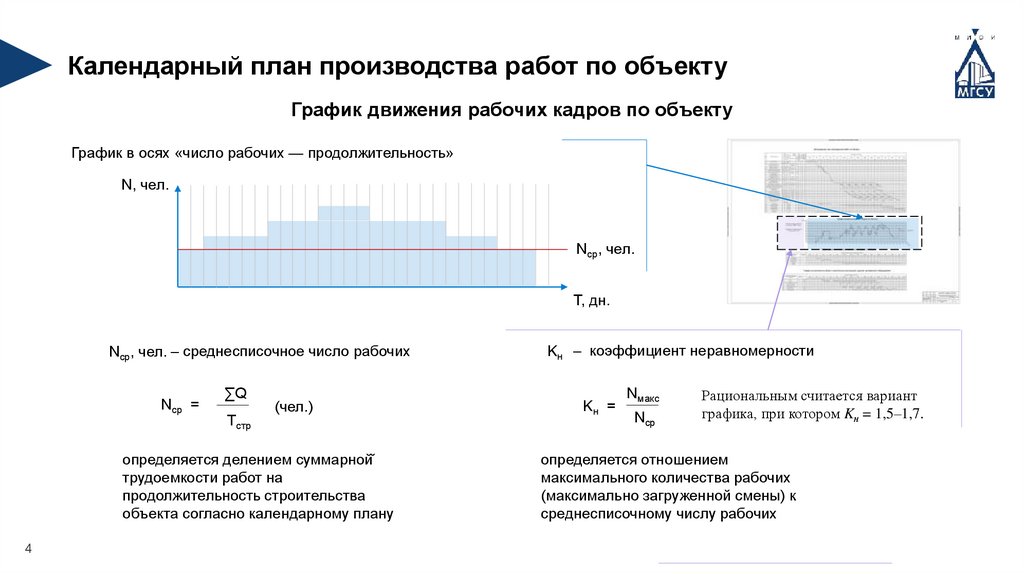

Календарный план производства работ по объекту
График движения рабочих кадров по объекту
График в осях «число рабочих — продолжительность»
N, чел.
Nср, чел.
T, дн.
Nср, чел. – среднесписочное число рабочих
Nср =
∑Q
(чел.)
Tстр
определяется делением суммарной̆
трудоемкости работ на
продолжительность строительства
объекта согласно календарному плану
4
Kн – коэффициент неравномерности
Kн =
Nмакс
Nср
Рациональным считается вариант
графика, при котором Kн = 1,5–1,7.
определяется отношением
максимального количества рабочих
(максимально загруженной смены) к
среднесписочному числу рабочих

5.

Календарный план производства работ по объекту
График движения основных строительных машин по объекту
...
55
50
45
март
40
35
30
25
февраль
20
15
январь
10
Число
машин и механизмов
5
Наименование
машин и механизмов
Среднесуточное число машин и механизмов по
дням, неделям, месяцам
...
График поступления на объект строительных конструкций,
изделий, материалов и оборудования
5
...
55
50
45
март
40
35
25
февраль
20
15
январь
30
Количество
10
Единицы измерения
5
Наименование
строительных конструкций, изделий,
материалов и оборудования
Среднесуточное число машин и механизмов по дням, неделям,
месяцам
...

6.

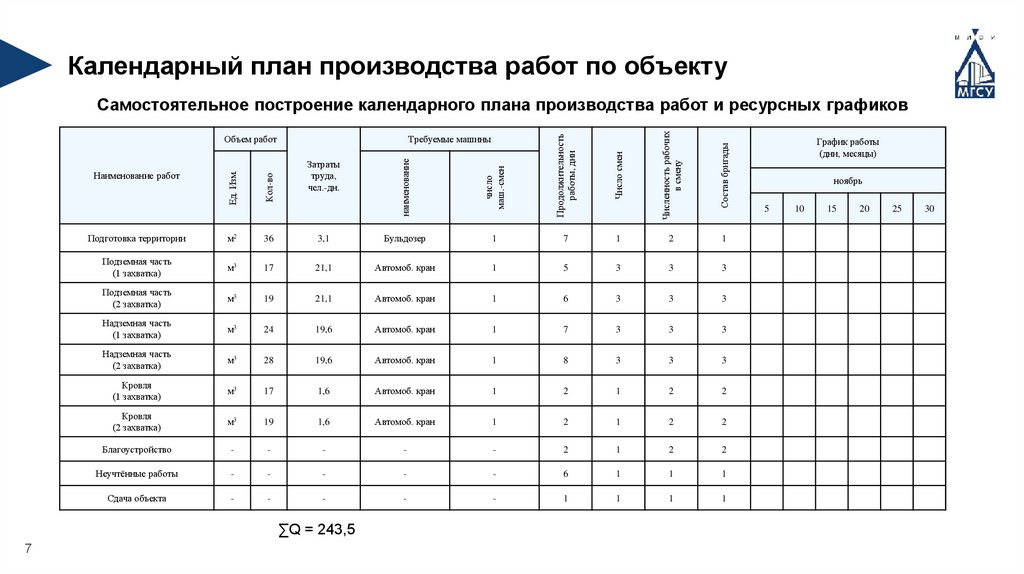

Календарный план производства работ по объекту

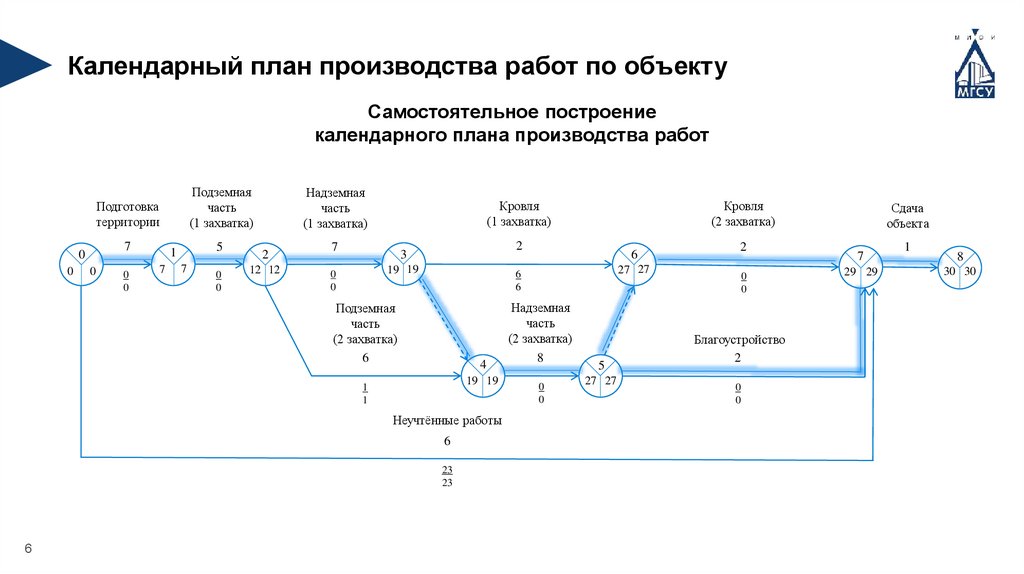

Самостоятельное построение
календарного плана производства работ
Подземная
часть
(1 захватка)
Подготовка
территории
7
0
0
0
0
0
5
1
7
7
0
0
Надземная
часть
(1 захватка)
2
12 12
Кровля
(1 захватка)
7
2
3
19 19
0
0
6
4
19 19
1
1
Неучтённые работы
6
23
23
2
27 27
6
6
Подземная
часть
(2 захватка)
6
6
Кровля
(2 захватка)
Надземная
часть
(2 захватка)
8
0
0
5
27 27
0
0
Благоустройство
2
0
0
Сдача
объекта
7
29 29
1
8
30 30

7.

Календарный план производства работ по объекту
наименование
число
маш.-смен
Продолжительность
работы, дни
Число смен
Численность рабочих
в смену
Состав бригады
Самостоятельное построение календарного плана производства работ и ресурсных графиков
Подготовка территории
м2
36
3,1
Бульдозер
1
7
1
2
1
Подземная часть
(1 захватка)
м3
17
21,1
Автомоб. кран
1
5
3
3
3
Подземная часть
(2 захватка)
м3
19
21,1
Автомоб. кран
1
6
3
3
3
Надземная часть
(1 захватка)
м3
24
19,6
Автомоб. кран
1
7
3
3
3
Надземная часть
(2 захватка)
м3
28
19,6
Автомоб. кран
1
8
3
3
3
Кровля
(1 захватка)
м3
17
1,6
Автомоб. кран
1
2
1
2
2
Кровля
(2 захватка)
м3
19
1,6
Автомоб. кран
1
2
1
2
2
Благоустройство
-
-
-
-
-
2
1
2
2
Неучтённые работы
-
-
-
-
-
6
1
1
1
Сдача объекта
-
-
-
-
-
1
1
1
1
Кол-во
Наименование работ
Ед. Изм.
Объем работ
Требуемые машины
Затраты
труда,
чел.-дн.
∑Q = 243,5
7
График работы
(дни, месяцы)
ноябрь
5
10
15
20
25
30

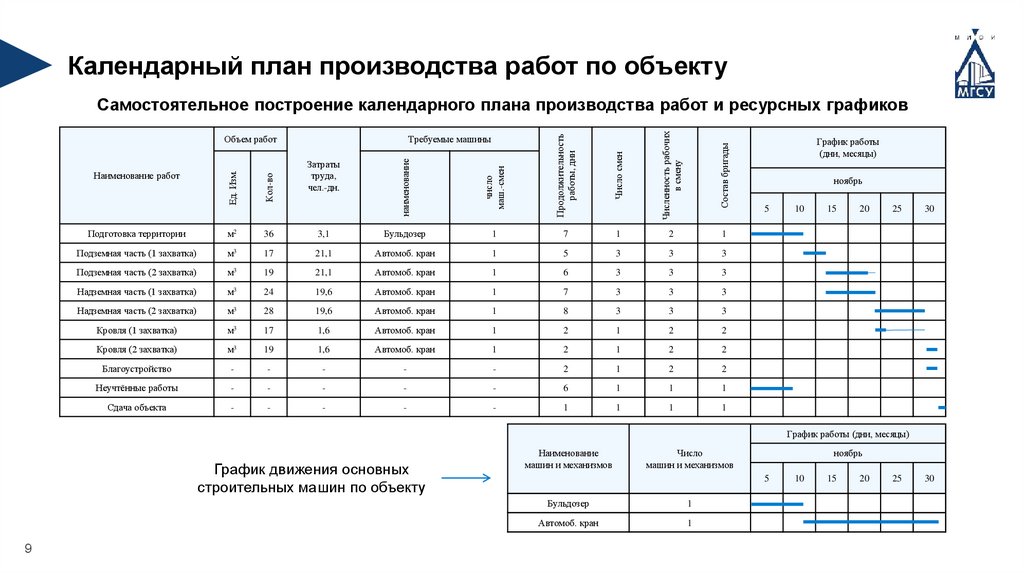

8.

Календарный план производства работ по объекту
наименование
число
маш.-смен
Продолжительность
работы, дни
Число смен
Численность рабочих
в смену
Состав бригады
Самостоятельное построение календарного плана производства работ и ресурсных графиков
Подготовка территории
м2
36
3,1
Бульдозер
1
7
1
2
1
Подземная часть (1 захватка)
м3
17
21,1
Автомоб. кран
1
5
3
3
3
Подземная часть (2 захватка)
м3
19
21,1
Автомоб. кран
1
6
3
3
3
Надземная часть (1 захватка)
м3
24
19,6
Автомоб. кран
1
7
3
3
3
Надземная часть (2 захватка)
м3
28
19,6
Автомоб. кран
1
8
3
3
3
Кровля (1 захватка)
м3
17
1,6
Автомоб. кран
1
2
1
2
2
Кровля (2 захватка)
м3
19
1,6
Автомоб. кран
1
2
1
2
2
Благоустройство
-
-
-
-
-
2
1
2
2
Неучтённые работы
-
-
-
-
-
6
1
1
1
Сдача объекта
-
-
-
-
-
1
1
1
1
Наименование работ
Кол-во
Ед. Изм.
Объем работ
Требуемые машины
Затраты
труда,
чел.-дн.
График работы
(дни, месяцы)
ноябрь
5
10
15
20
25
30
N, чел. 18
Nср, чел. – среднесписочное число рабочих
Nср =
8
∑Q
Tстр
=
243,5
30
= 8,117= 9 (чел.)
Kн – коэффициент неравномерности
Kн =
Nмакс
Nср
=
18
8,117
= 2,22
нерационально
11
9
6
5
4
3
2
1
Nср
T, дн.

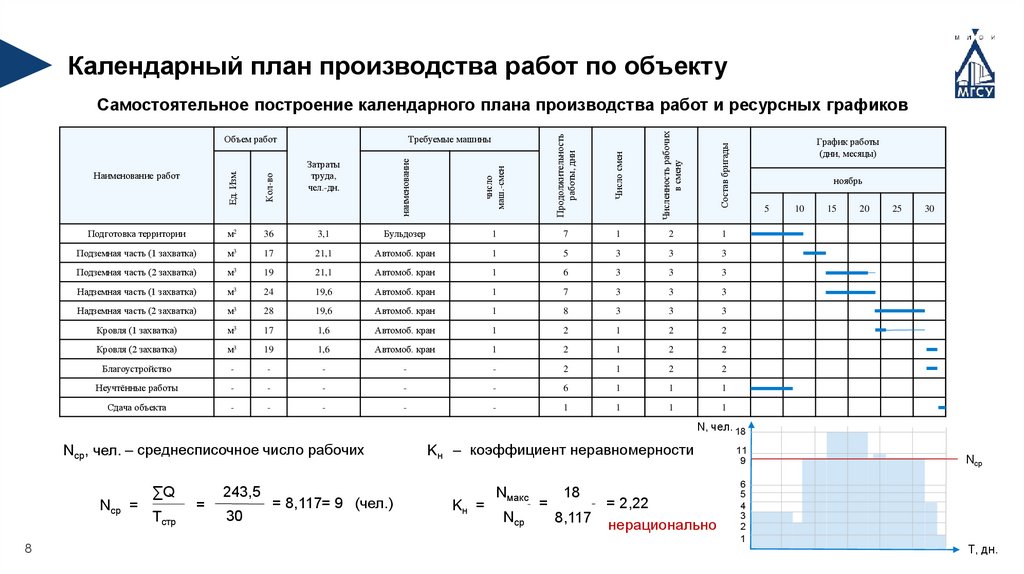

9.

Календарный план производства работ по объекту
наименование
число
маш.-смен
Продолжительность
работы, дни
Число смен
Численность рабочих
в смену
Состав бригады
Самостоятельное построение календарного плана производства работ и ресурсных графиков
Подготовка территории
м2
36
3,1
Бульдозер
1
7
1
2
1
Подземная часть (1 захватка)
м3
17
21,1
Автомоб. кран
1
5
3
3
3
Подземная часть (2 захватка)
м3
19
21,1
Автомоб. кран
1
6
3
3
3
Надземная часть (1 захватка)
м3
24
19,6
Автомоб. кран
1
7
3
3
3
Надземная часть (2 захватка)
м3
28
19,6
Автомоб. кран
1
8
3
3
3
Кровля (1 захватка)
м3
17
1,6
Автомоб. кран
1
2
1
2
2
Кровля (2 захватка)
м3
19
1,6
Автомоб. кран
1
2
1
2
2
Благоустройство
-
-
-
-
-
2
1
2
2
Неучтённые работы
-
-
-
-
-
6
1
1
1
Сдача объекта
-
-
-
-
-
1
1
1
1
Кол-во
Наименование работ
Ед. Изм.
Объем работ
Требуемые машины
Затраты
труда,
чел.-дн.
График работы
(дни, месяцы)
ноябрь
5
10
15
20
25
30
График работы (дни, месяцы)
График движения основных
строительных машин по объекту
9
Наименование
машин и механизмов
ноябрь
Число
машин и механизмов
5
Бульдозер
1
Автомоб. кран
1
10
15
20
25
30

10.

СПАСИБО ЗА ВНИМАНИЕ!
