Методы и способы выполнения максимально механизированных производственных процессов

1.

ТЕХНОЛОГИЯ
СТРОИТЕЛЬНОГО
ПРОИЗВОДСТВА
Преподаватель Должиков Виктор Николаевич

2.

Предмет дисциплины
«Технология строительного
производства»
В дисциплине ТСП изучаются методы и способы
выполнения максимально механизированных
производственных процессов, на основе
прогрессивной организации труда рабочих.

3.

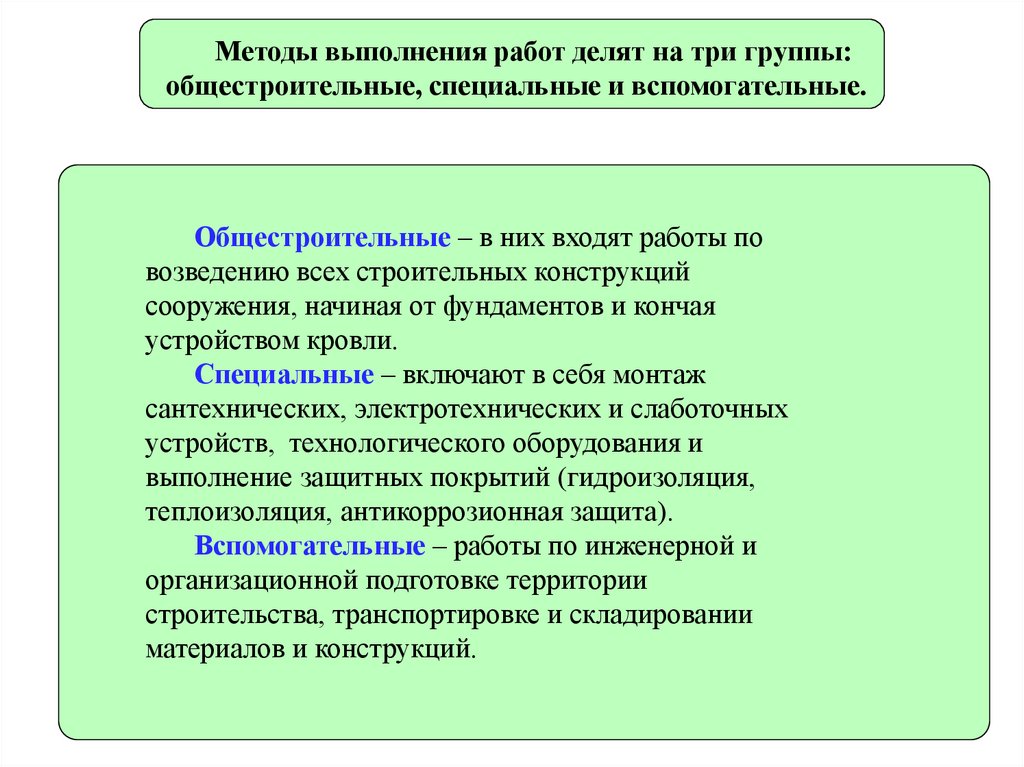

Методы выполнения работ делят на три группы:
общестроительные, специальные и вспомогательные.
Общестроительные – в них входят работы по
возведению всех строительных конструкций
сооружения, начиная от фундаментов и кончая
устройством кровли.
Специальные – включают в себя монтаж
сантехнических, электротехнических и слаботочных
устройств, технологического оборудования и
выполнение защитных покрытий (гидроизоляция,
теплоизоляция, антикоррозионная защита).
Вспомогательные – работы по инженерной и
организационной подготовке территории
строительства, транспортировке и складировании
материалов и конструкций.

4.

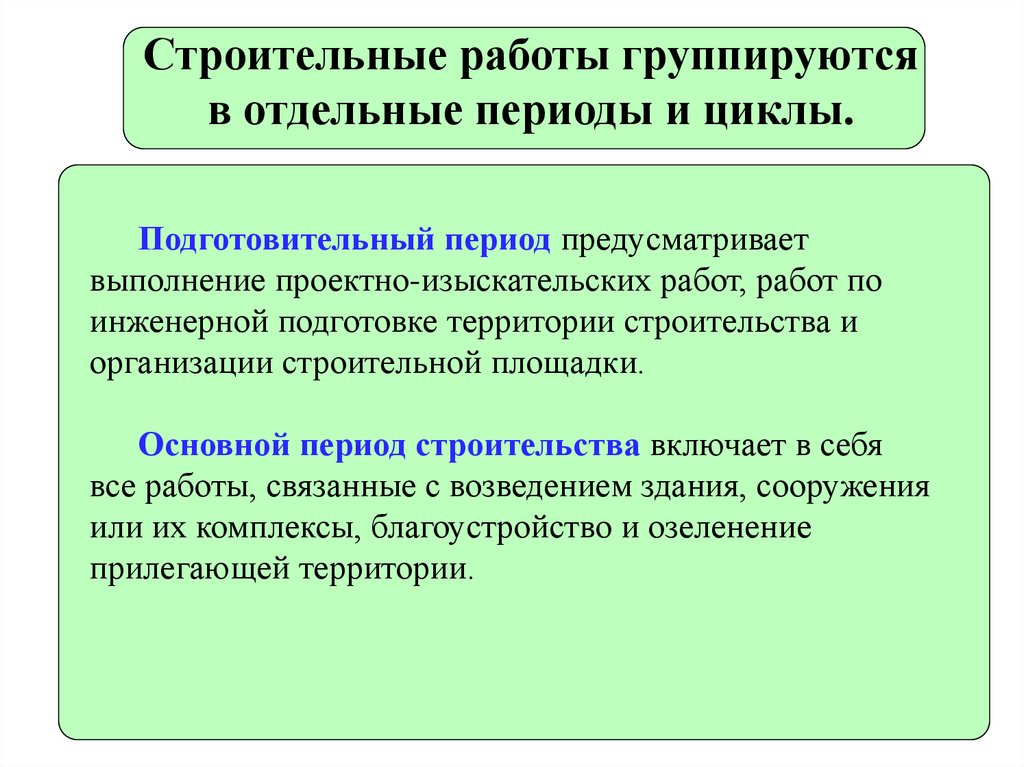

Строительные работы группируются
в отдельные периоды и циклы.
Подготовительный период предусматривает
выполнение проектно-изыскательских работ, работ по
инженерной подготовке территории строительства и
организации строительной площадки.
Основной период строительства включает в себя
все работы, связанные с возведением здания, сооружения
или их комплексы, благоустройство и озеленение
прилегающей территории.

5.

Группирование строительных работ по
циклам

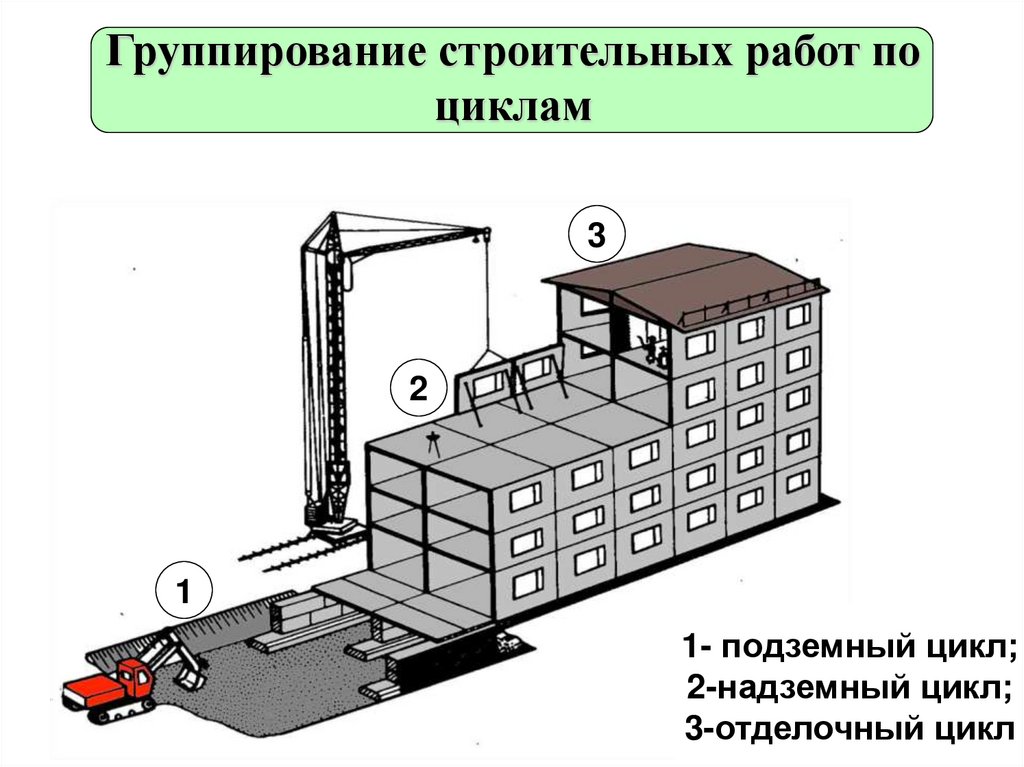

3
2
1
1- подземный цикл;
2-надземный цикл;
3-отделочный цикл
5

6.

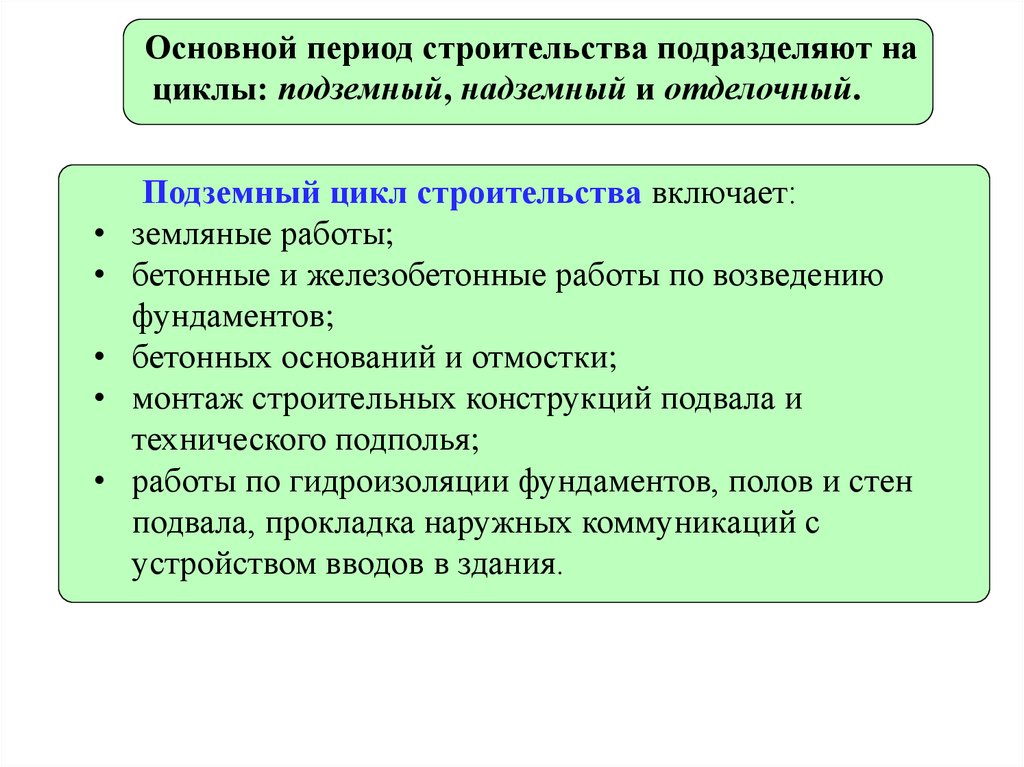

Основной период строительства подразделяют на
циклы: подземный, надземный и отделочный.
Подземный цикл строительства включает:
земляные работы;
бетонные и железобетонные работы по возведению
фундаментов;
бетонных оснований и отмостки;
монтаж строительных конструкций подвала и
технического подполья;
работы по гидроизоляции фундаментов, полов и стен
подвала, прокладка наружных коммуникаций с
устройством вводов в здания.

7.

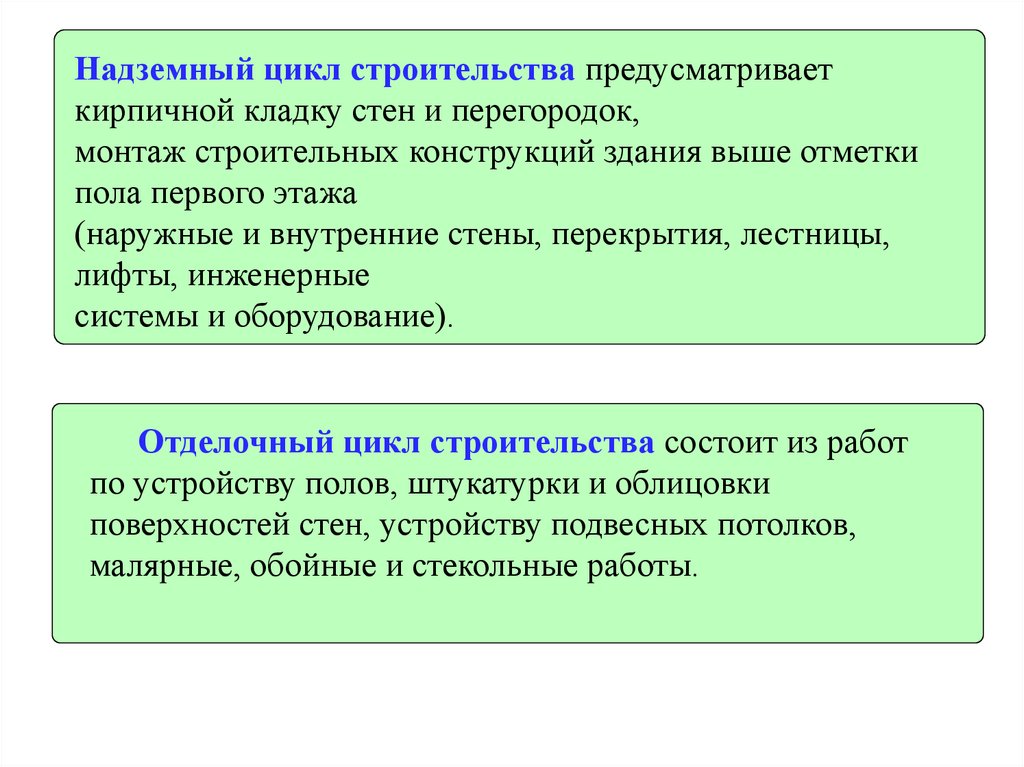

Надземный цикл строительства предусматривает
кирпичной кладку стен и перегородок,
монтаж строительных конструкций здания выше отметки
пола первого этажа
(наружные и внутренние стены, перекрытия, лестницы,
лифты, инженерные
системы и оборудование).
Отделочный цикл строительства состоит из работ
по устройству полов, штукатурки и облицовки
поверхностей стен, устройству подвесных потолков,
малярные, обойные и стекольные работы.

8.

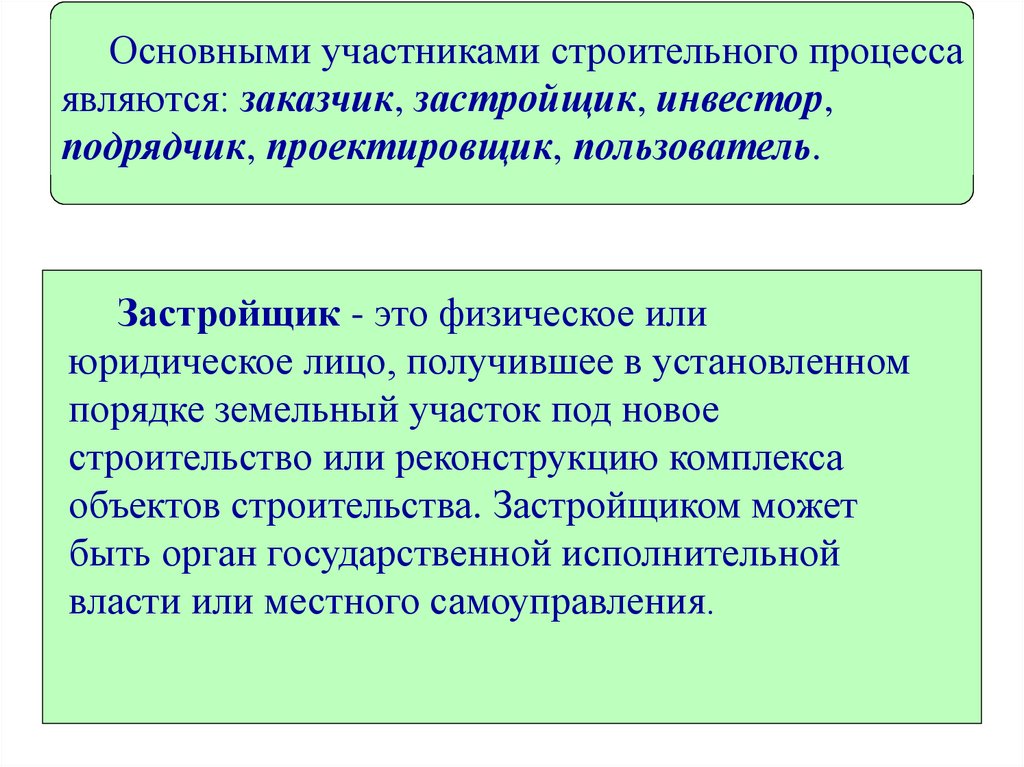

Основными участниками строительного процесса
являются: заказчик, застройщик, инвестор,
подрядчик, проектировщик, пользователь.
Застройщик - это физическое или
юридическое лицо, получившее в установленном
порядке земельный участок под новое
строительство или реконструкцию комплекса
объектов строительства. Застройщиком может
быть орган государственной исполнительной
власти или местного самоуправления.

9.

Заказчик - это физическое или юридическое
лицо (организация, предприятие
государственной или негосударственной формы
собственности), осуществляющий заказ на
производство строительных работ и услуг на
платной основе. В функции заказчика входит не
только заказ работ, но и приемка готовой
строительной продукции с последующей
оплатой. Заказчиком может быть частное лицо,
коммерческая структура, производственное
объединение или государство.
Инвестор - это субъект управления, основной
функцией которого является финансирование
проекта или инвестиционной программы в целях
получения прибыли в процентах от
инвестируемого капитала.

10.

Проектировщик - это субъект управления, выбираемый на
конкурсной основе), основной функцией которого является
проведение проектных и изыскательских работ, необходимых
для создания проектно-сметной документации.
Проектировщик должен иметь лицензию на выполнение
соответствующих видов проектных работ, которое заключило
договор с заказчиком и выполняет взятое обязательство лично.
Подрядчик - это лицо, которое непосредственно занимается
выполнением работ. Они выполняют свою деятельность на
основе поручения от иных лиц, в роли которых могут
выступать заказчики или застройщики.
Пользователь-эксплуатационник - его основной функцией
является использование и эксплуатация строительного
объекта, включая эксплуатацию его производственных
мощностей.

11.

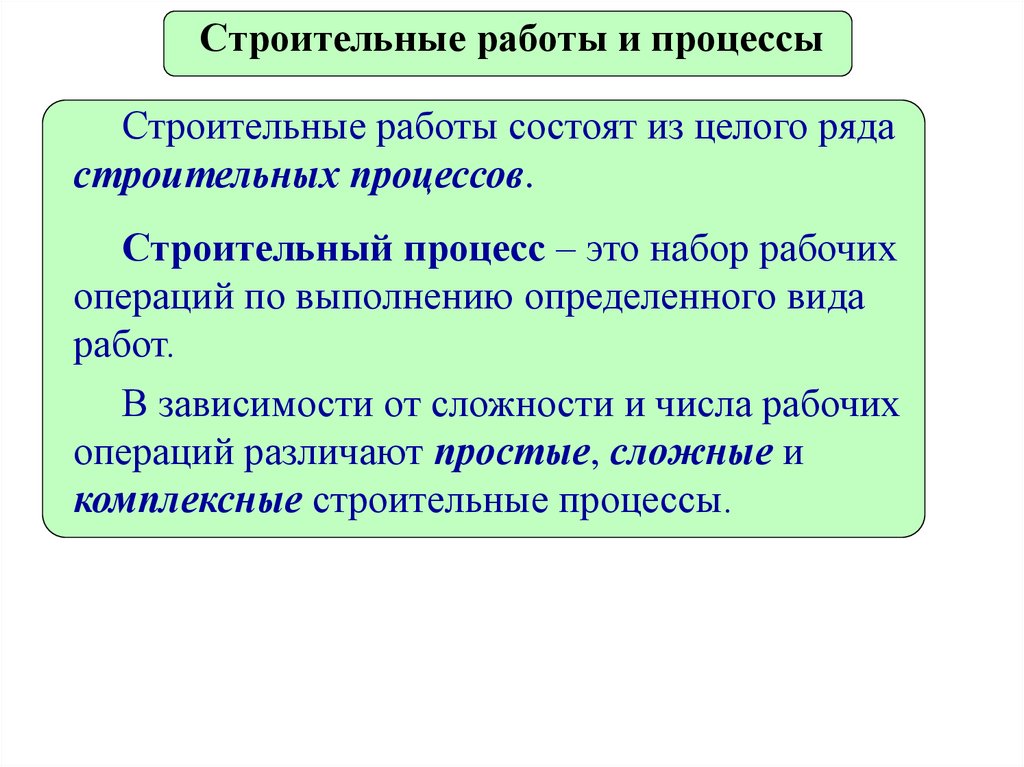

Строительные работы и процессы
Строительные работы состоят из целого ряда
строительных процессов.
Строительный процесс – это набор рабочих
операций по выполнению определенного вида
работ.
В зависимости от сложности и числа рабочих
операций различают простые, сложные и
комплексные строительные процессы.

12.

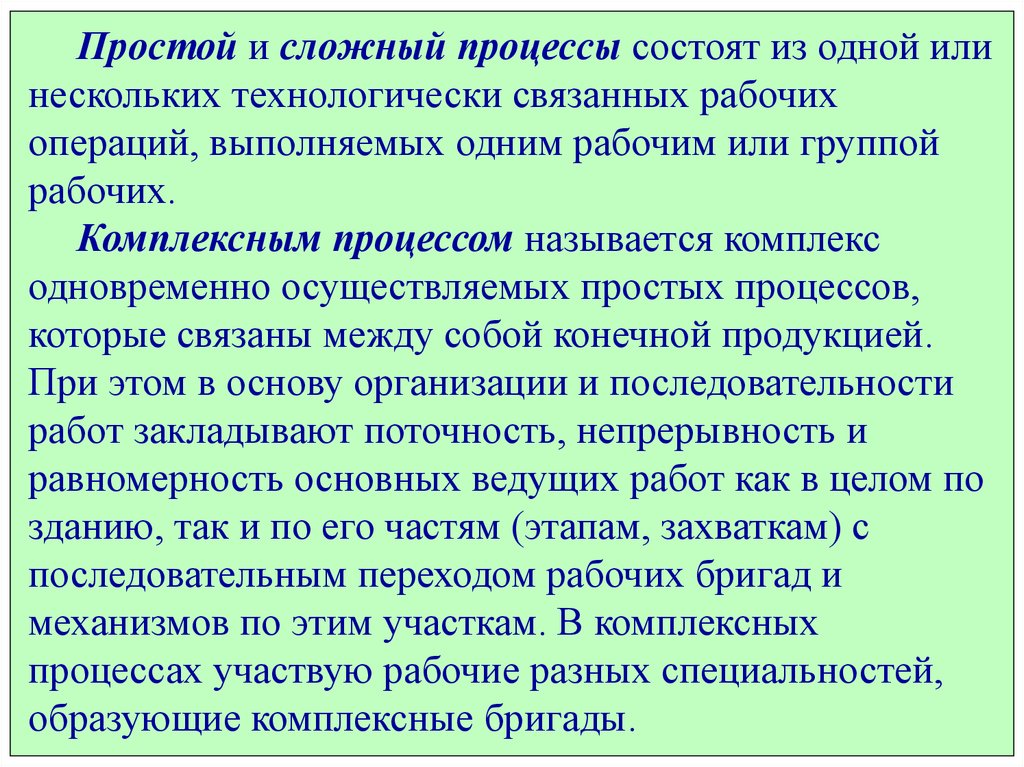

Простой и сложный процессы состоят из одной или
нескольких технологически связанных рабочих
операций, выполняемых одним рабочим или группой
рабочих.
Комплексным процессом называется комплекс
одновременно осуществляемых простых процессов,
которые связаны между собой конечной продукцией.
При этом в основу организации и последовательности
работ закладывают поточность, непрерывность и
равномерность основных ведущих работ как в целом по
зданию, так и по его частям (этапам, захваткам) с
последовательным переходом рабочих бригад и
механизмов по этим участкам. В комплексных
процессах участвую рабочие разных специальностей,
образующие комплексные бригады.

13.

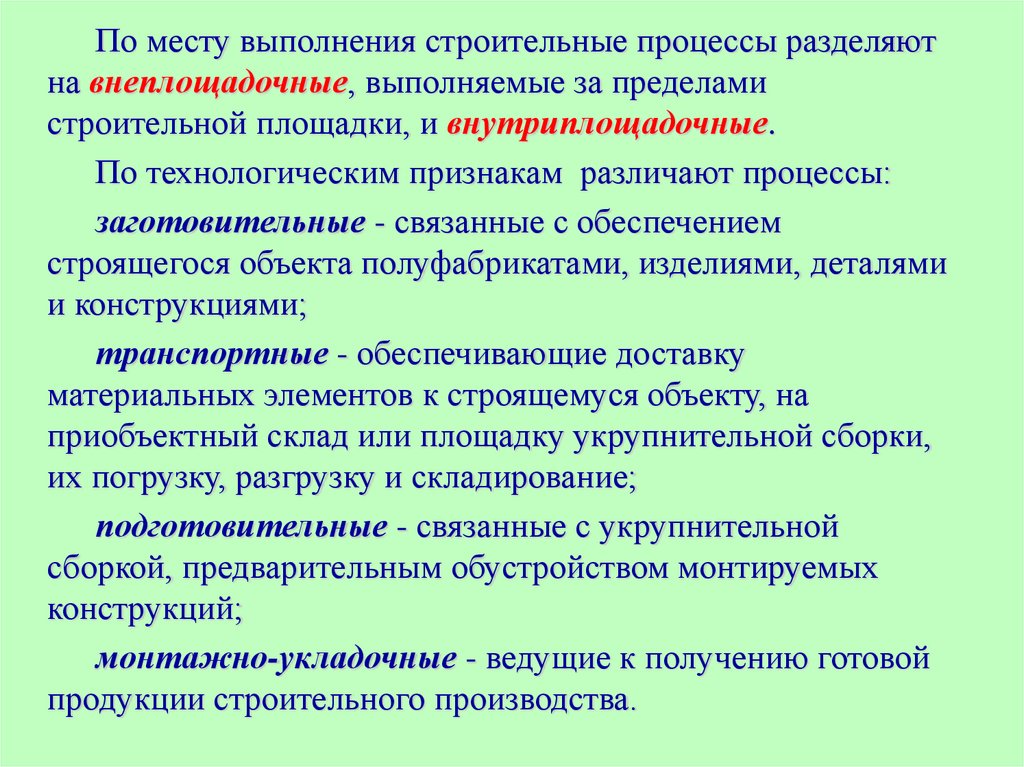

По месту выполнения строительные процессы разделяют
на внеплощадочные, выполняемые за пределами
строительной площадки, и внутриплощадочные.
По технологическим признакам различают процессы:
заготовительные - связанные с обеспечением
строящегося объекта полуфабрикатами, изделиями, деталями
и конструкциями;
транспортные - обеспечивающие доставку
материальных элементов к строящемуся объекту, на
приобъектный склад или площадку укрупнительной сборки,
их погрузку, разгрузку и складирование;
подготовительные - связанные с укрупнительной
сборкой, предварительным обустройством монтируемых
конструкций;
монтажно-укладочные - ведущие к получению готовой
продукции строительного производства.

14.

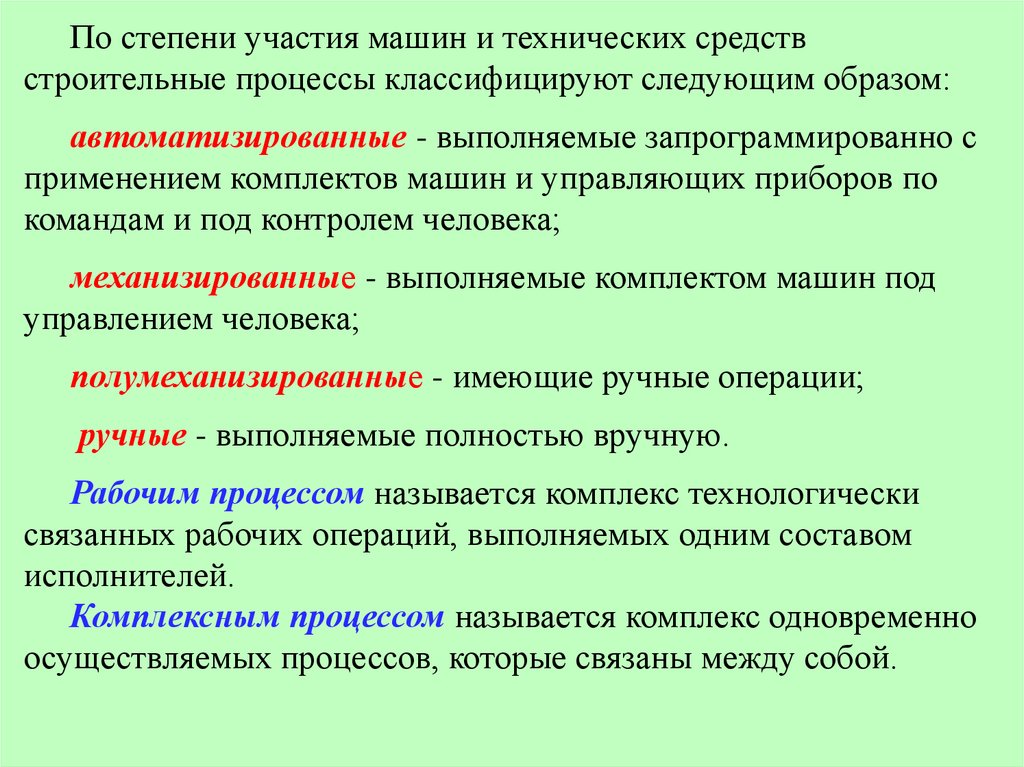

По степени участия машин и технических средств
строительные процессы классифицируют следующим образом:
автоматизированные - выполняемые запрограммированно с
применением комплектов машин и управляющих приборов по
командам и под контролем человека;
механизированные - выполняемые комплектом машин под
управлением человека;
полумеханизированные - имеющие ручные операции;
ручные - выполняемые полностью вручную.
Рабочим процессом называется комплекс технологически
связанных рабочих операций, выполняемых одним составом
исполнителей.
Комплексным процессом называется комплекс одновременно
осуществляемых процессов, которые связаны между собой.

15.

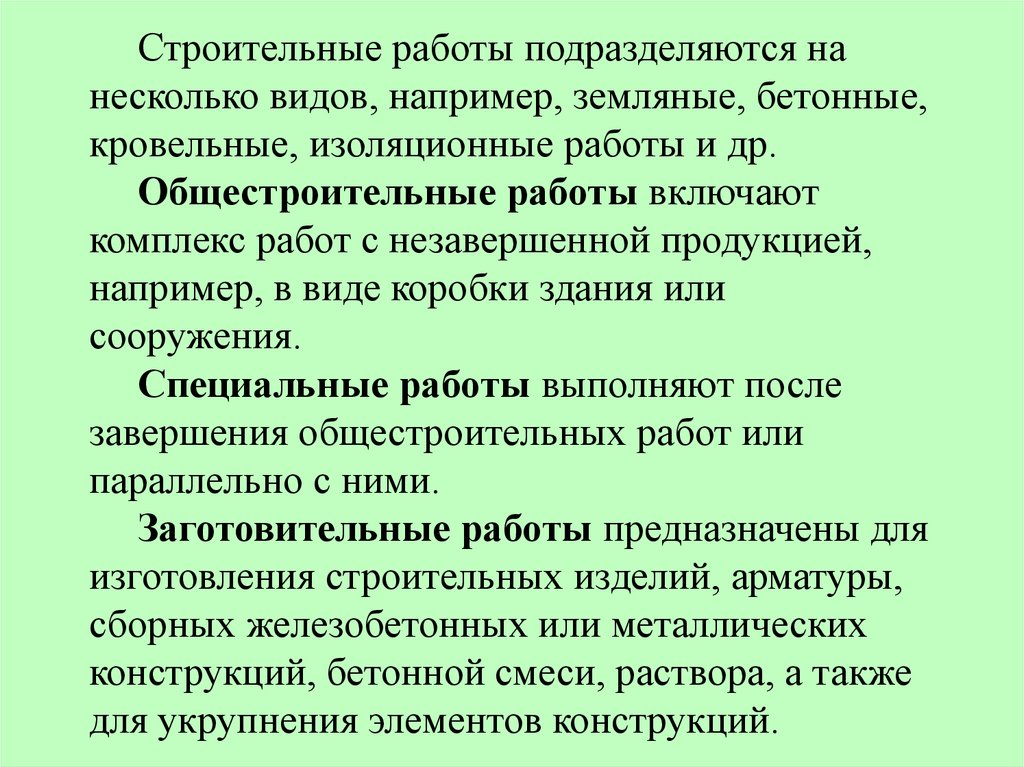

Строительные работы подразделяются на
несколько видов, например, земляные, бетонные,
кровельные, изоляционные работы и др.
Общестроительные работы включают
комплекс работ с незавершенной продукцией,
например, в виде коробки здания или
сооружения.
Специальные работы выполняют после
завершения общестроительных работ или
параллельно с ними.
Заготовительные работы предназначены для
изготовления строительных изделий, арматуры,
сборных железобетонных или металлических
конструкций, бетонной смеси, раствора, а также
для укрупнения элементов конструкций.

16.

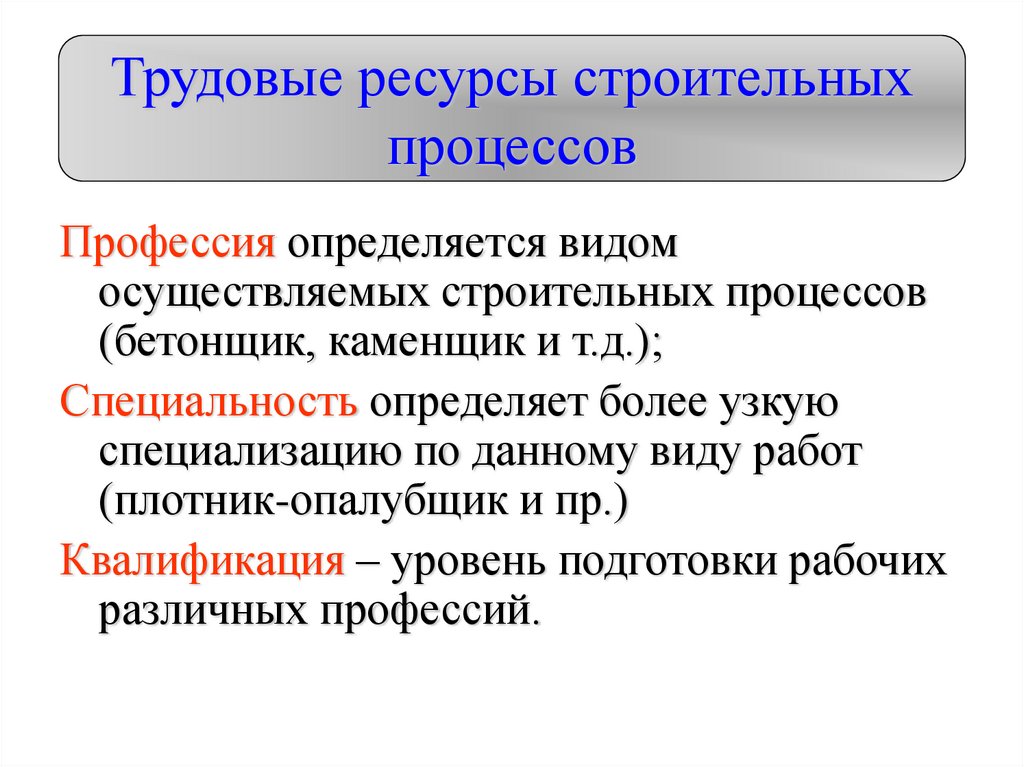

Трудовые ресурсы строительных
процессов
Профессия определяется видом
осуществляемых строительных процессов
(бетонщик, каменщик и т.д.);
Специальность определяет более узкую
специализацию по данному виду работ
(плотник-опалубщик и пр.)
Квалификация – уровень подготовки рабочих
различных профессий.

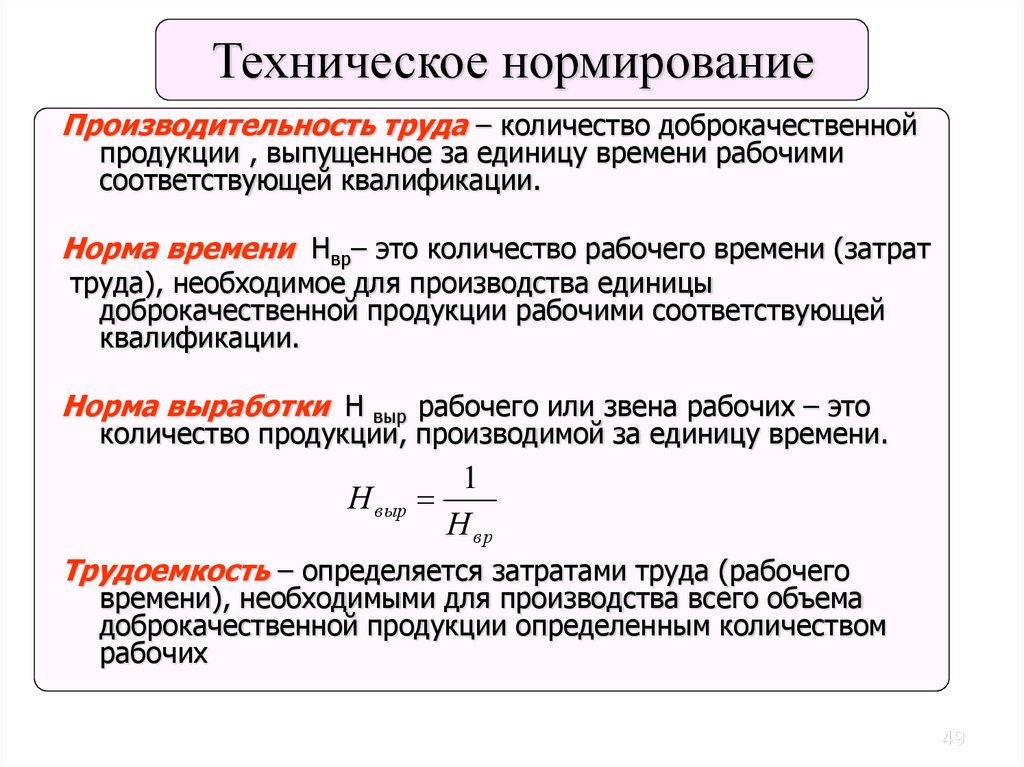

17.

Техническое и тарифное
нормирование
Тарифное нормирование заключается в установлении норм оплаты
труда за единицу произведенной продукции рабочим разной
квалификации. В строительстве действует тарифная система, основными
элементами которой являются тарифная сетка, тарифные ставки и
тарифно-квалификационный справочник (ТКС).
При равных трудовых затратах более квалифицированный труд должен
оплачиваться выше, чем труд малоквалифицированный, так как он более
производительный.
Оплата труда строительных рабочих осуществляется по действующей
тарифной сетке.
Тарифная сетка — это утвержденная шкала, устанавливающая
соотношение уровней заработной платы между рабочими различной
квалификации.
Каждому разряду присвоен определенный тарифный коэффициент,
который показывает, в сколько раз производственное время рабочего
данного разряда оплачивается выше по отношению к первому разряду.

18.

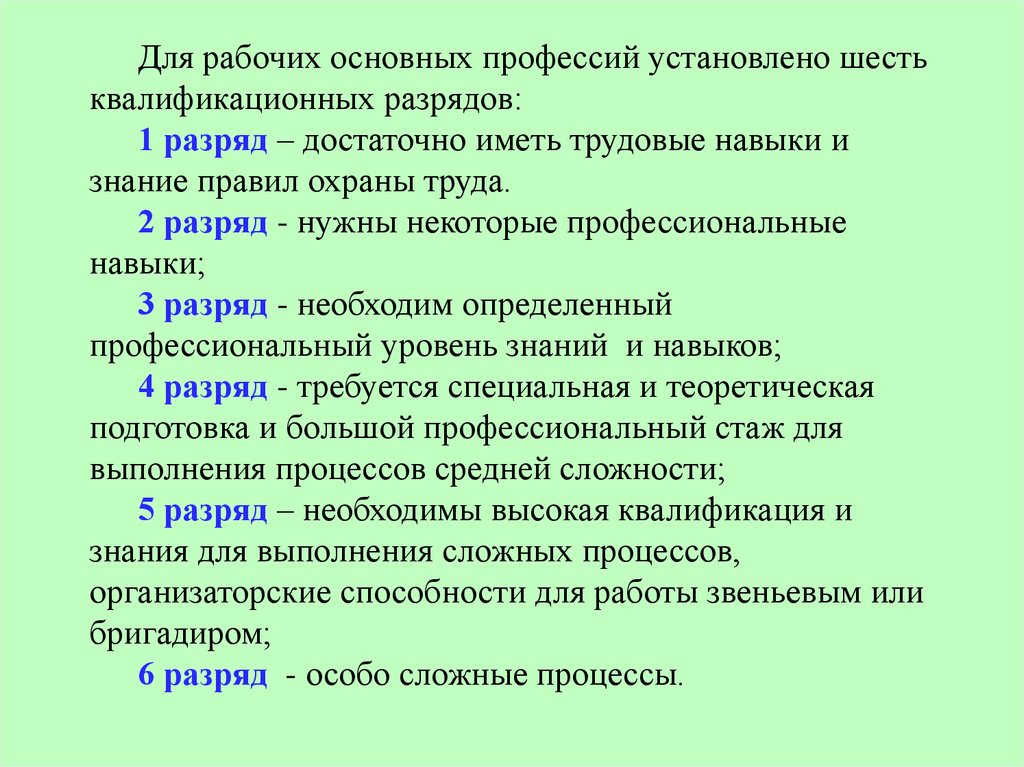

Для рабочих основных профессий установлено шесть
квалификационных разрядов:
1 разряд – достаточно иметь трудовые навыки и
знание правил охраны труда.
2 разряд - нужны некоторые профессиональные
навыки;
3 разряд - необходим определенный
профессиональный уровень знаний и навыков;
4 разряд - требуется специальная и теоретическая
подготовка и большой профессиональный стаж для
выполнения процессов средней сложности;
5 разряд – необходимы высокая квалификация и
знания для выполнения сложных процессов,
организаторские способности для работы звеньевым или
бригадиром;
6 разряд - особо сложные процессы.

19.

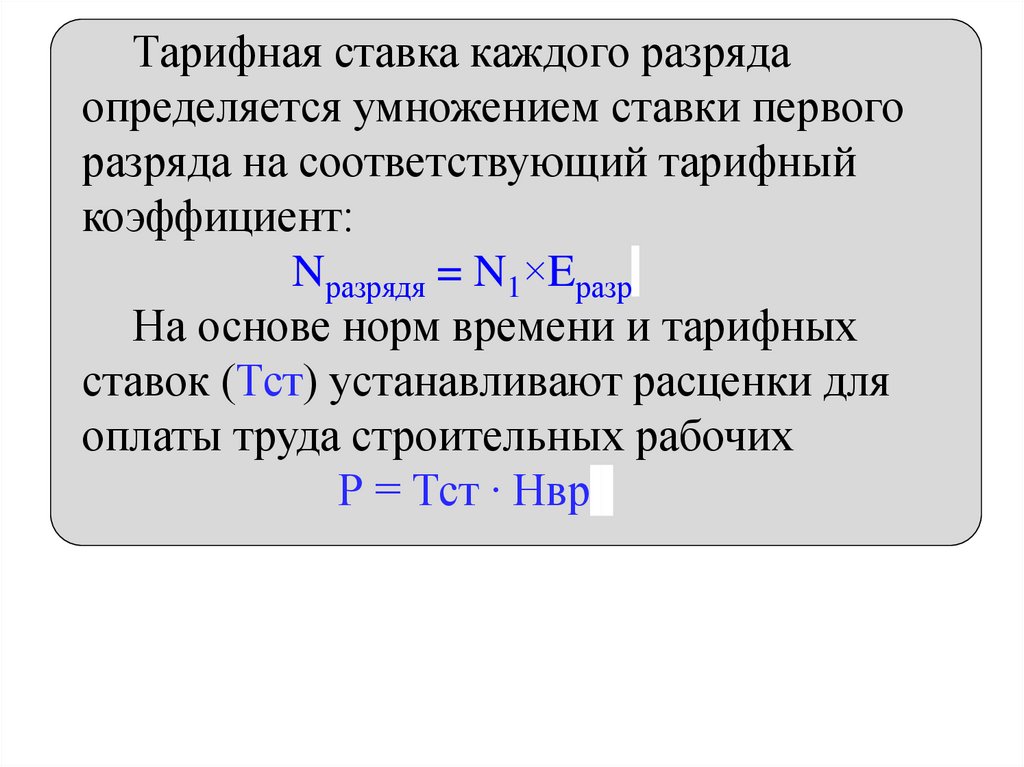

Тарифная ставка каждого разряда
определяется умножением ставки первого
разряда на соответствующий тарифный
коэффициент:
Nразрядя = N1×Eразр
На основе норм времени и тарифных
ставок (Тст) устанавливают расценки для
оплаты труда строительных рабочих
Р = Тст ∙ Нвр

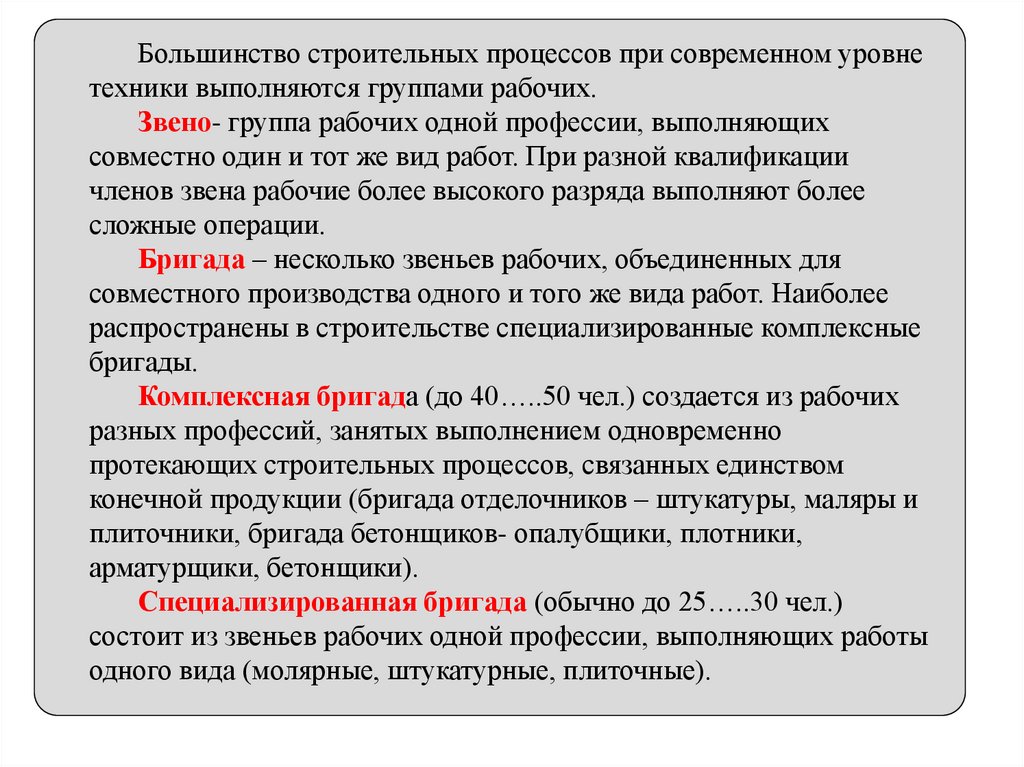

20.

Большинство строительных процессов при современном уровне
техники выполняются группами рабочих.
Звено- группа рабочих одной профессии, выполняющих
совместно один и тот же вид работ. При разной квалификации
членов звена рабочие более высокого разряда выполняют более
сложные операции.
Бригада – несколько звеньев рабочих, объединенных для
совместного производства одного и того же вида работ. Наиболее
распространены в строительстве специализированные комплексные
бригады.
Комплексная бригада (до 40…..50 чел.) создается из рабочих
разных профессий, занятых выполнением одновременно
протекающих строительных процессов, связанных единством
конечной продукции (бригада отделочников – штукатуры, маляры и
плиточники, бригада бетонщиков- опалубщики, плотники,
арматурщики, бетонщики).
Специализированная бригада (обычно до 25…..30 чел.)
состоит из звеньев рабочих одной профессии, выполняющих работы
одного вида (молярные, штукатурные, плиточные).

21.

Организация рабочих мест в строительстве
Участок - часть здания, в пределах которой существуют
одинаковые производственные условия, используются
одинаковые методы и технические средства
Захватки – части здания, характеризуемые примерно
равной трудоемкостью, объемом работ, их
продолжительностью.
Фронт работ – часть объекта, отведенная бригаде
(звену) рабочих для обеспечения их бесперебойной
работы в течение времени, кратного ½ смены.
(Для бригады это захватка, для звена - делянка)
Ярус – зона, по высоте, в пределах которой возводится
часть здания или сооружения с одного рабочего места.
Рабочее место - участок фронта работ, в пределах
которого перемещаются рабочие.

22.

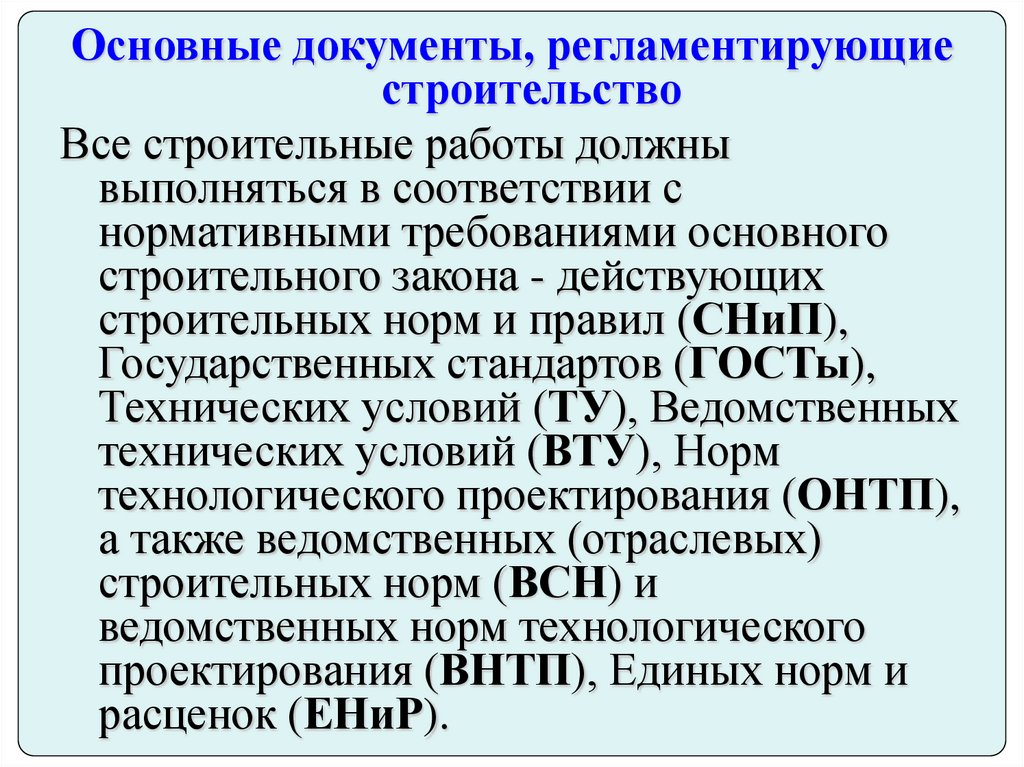

Основные документы, регламентирующие
строительство
Все строительные работы должны
выполняться в соответствии с
нормативными требованиями основного
строительного закона - действующих
строительных норм и правил (СНиП),
Государственных стандартов (ГОСТы),
Технических условий (ТУ), Ведомственных
технических условий (ВТУ), Норм
технологического проектирования (ОНТП),
а также ведомственных (отраслевых)
строительных норм (ВСН) и
ведомственных норм технологического
проектирования (ВНТП), Единых норм и
расценок (ЕНиР).

23.

Основным нормативным документом, определяющим
минимально необходимые требования к строительной
технологической документации является
СП 48.13330.2011 "Организация строительства. "

24.

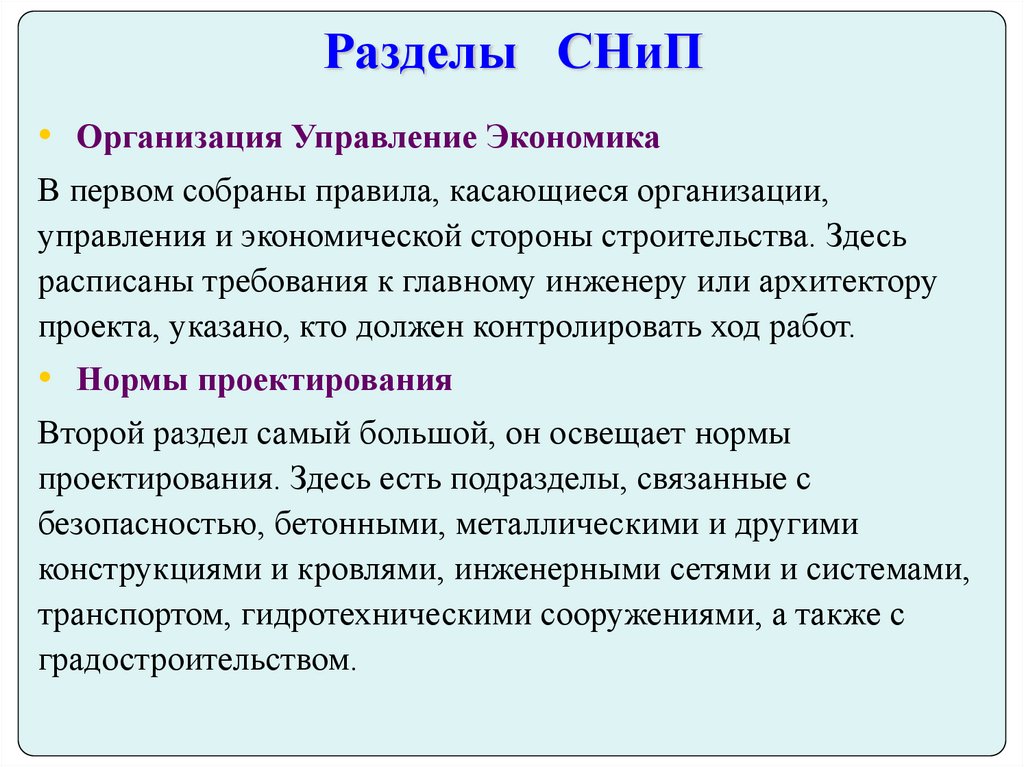

Разделы СНиП
• Организация Управление Экономика
В первом собраны правила, касающиеся организации,
управления и экономической стороны строительства. Здесь
расписаны требования к главному инженеру или архитектору
проекта, указано, кто должен контролировать ход работ.
• Нормы проектирования
Второй раздел самый большой, он освещает нормы
проектирования. Здесь есть подразделы, связанные с
безопасностью, бетонными, металлическими и другими
конструкциями и кровлями, инженерными сетями и системами,
транспортом, гидротехническими сооружениями, а также с
градостроительством.

25.

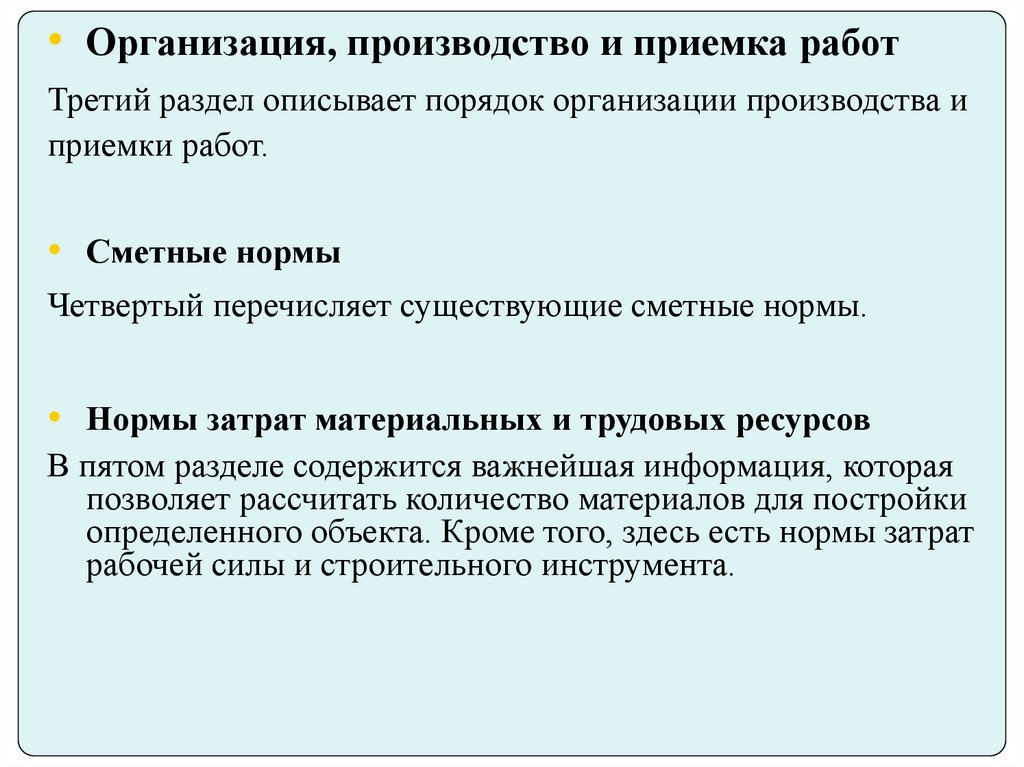

• Организация, производство и приемка работ
Третий раздел описывает порядок организации производства и
приемки работ.
• Сметные нормы
Четвертый перечисляет существующие сметные нормы.
• Нормы затрат материальных и трудовых ресурсов
В пятом разделе содержится важнейшая информация, которая
позволяет рассчитать количество материалов для постройки
определенного объекта. Кроме того, здесь есть нормы затрат
рабочей силы и строительного инструмента.

26.

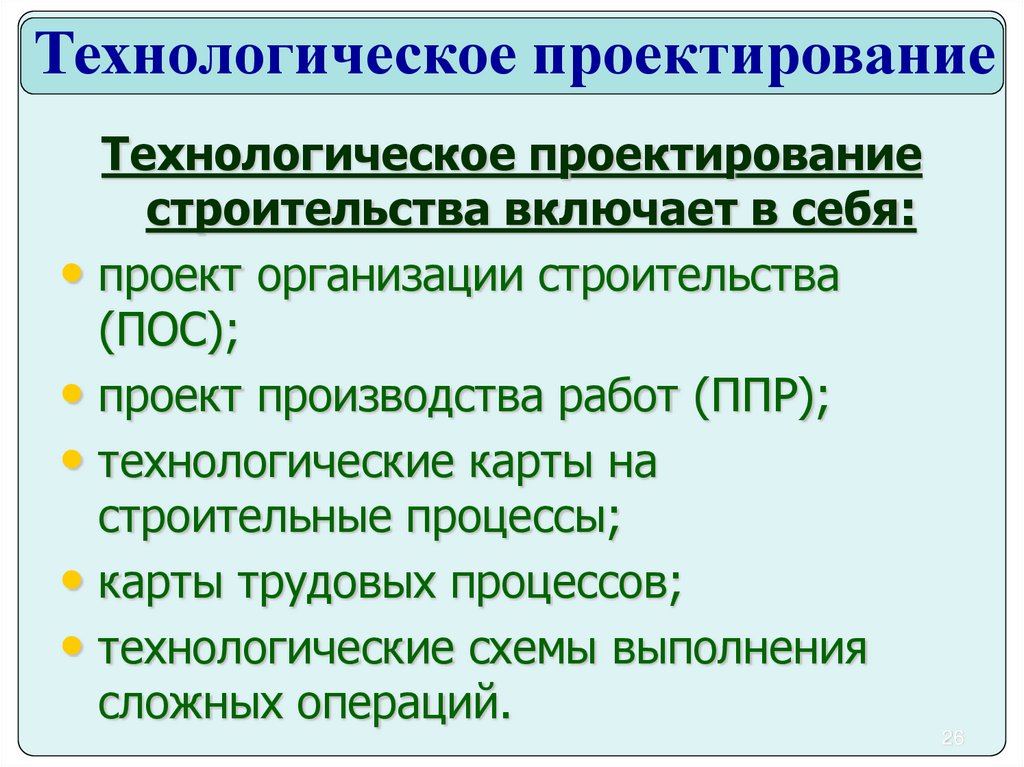

Технологическое проектирование
Технологическое проектирование
строительства включает в себя:
• проект организации строительства
(ПОС);
• проект производства работ (ППР);
• технологические карты на
строительные процессы;
• карты трудовых процессов;
• технологические схемы выполнения
сложных операций.
26

27.

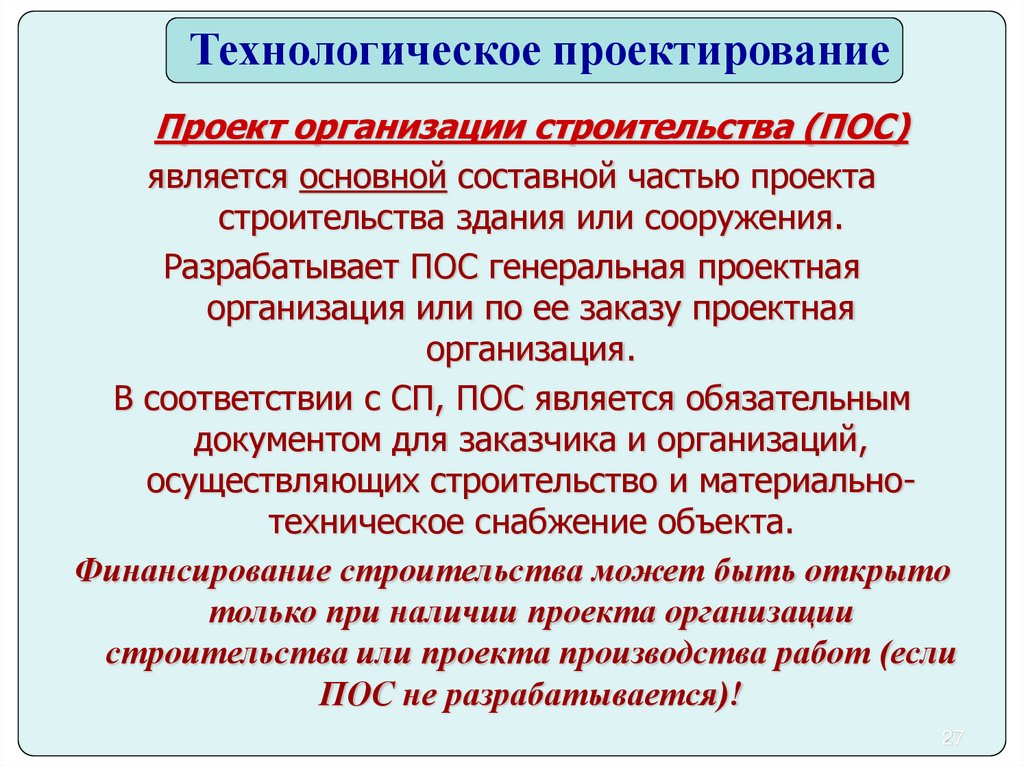

Технологическое проектирование
Проект организации строительства (ПОС)
является основной составной частью проекта
строительства здания или сооружения.
Разрабатывает ПОС генеральная проектная
организация или по ее заказу проектная
организация.
В соответствии с СП, ПОС является обязательным
документом для заказчика и организаций,
осуществляющих строительство и материальнотехническое снабжение объекта.
Финансирование строительства может быть открыто
только при наличии проекта организации
строительства или проекта производства работ (если
ПОС не разрабатывается)!
27

28.

Технологическое проектирование

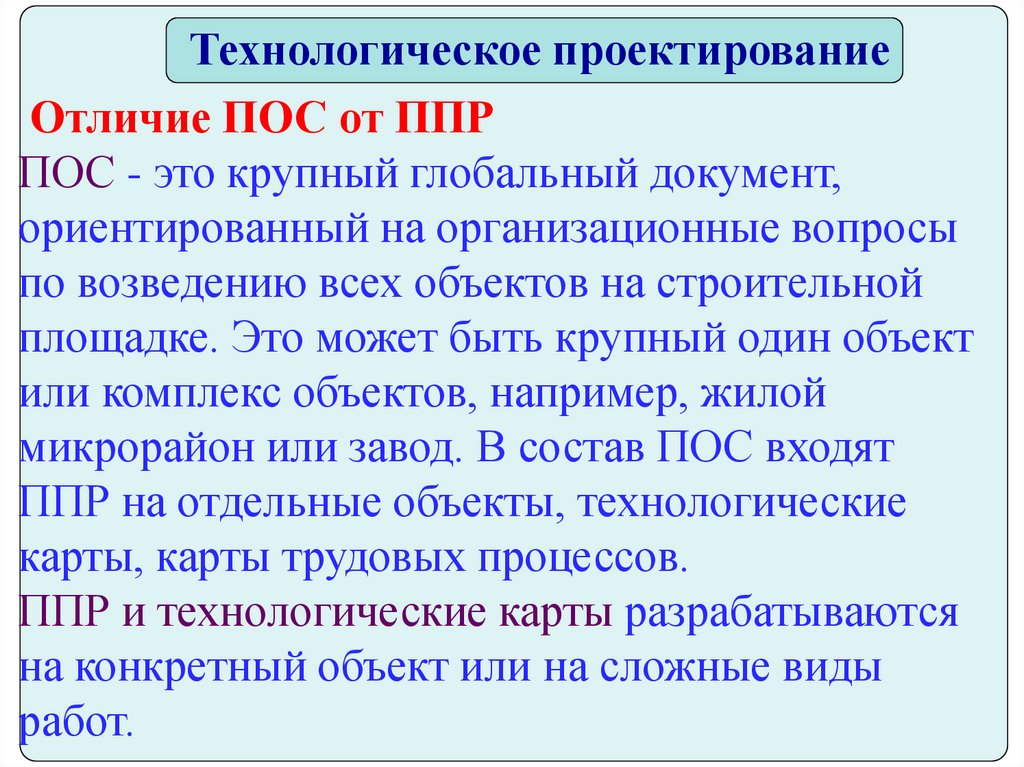

Отличие ПОС от ППР
ПОС - это крупный глобальный документ,
ориентированный на организационные вопросы
по возведению всех объектов на строительной
площадке. Это может быть крупный один объект
или комплекс объектов, например, жилой
микрорайон или завод. В состав ПОС входят
ППР на отдельные объекты, технологические
карты, карты трудовых процессов.
ППР и технологические карты разрабатываются
на конкретный объект или на сложные виды
работ.

29.

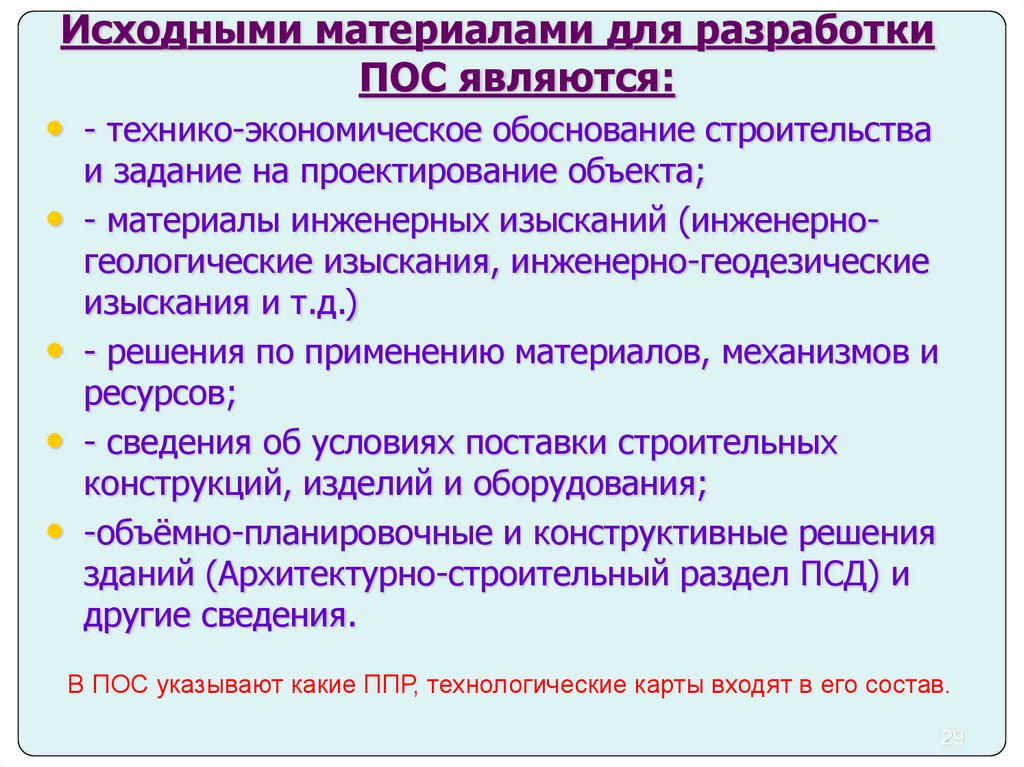

Исходными материалами для разработки
ПОС являются:
• - технико-экономическое обоснование строительства
и задание на проектирование объекта;
• - материалы инженерных изысканий (инженерногеологические изыскания, инженерно-геодезические
изыскания и т.д.)
• - решения по применению материалов, механизмов и
ресурсов;
• - сведения об условиях поставки строительных
конструкций, изделий и оборудования;
• -объёмно-планировочные и конструктивные решения
зданий (Архитектурно-строительный раздел ПСД) и
другие сведения.
В ПОС указывают какие ППР, технологические карты входят в его состав.
29

30.

Проект организации строительства (ПОС)

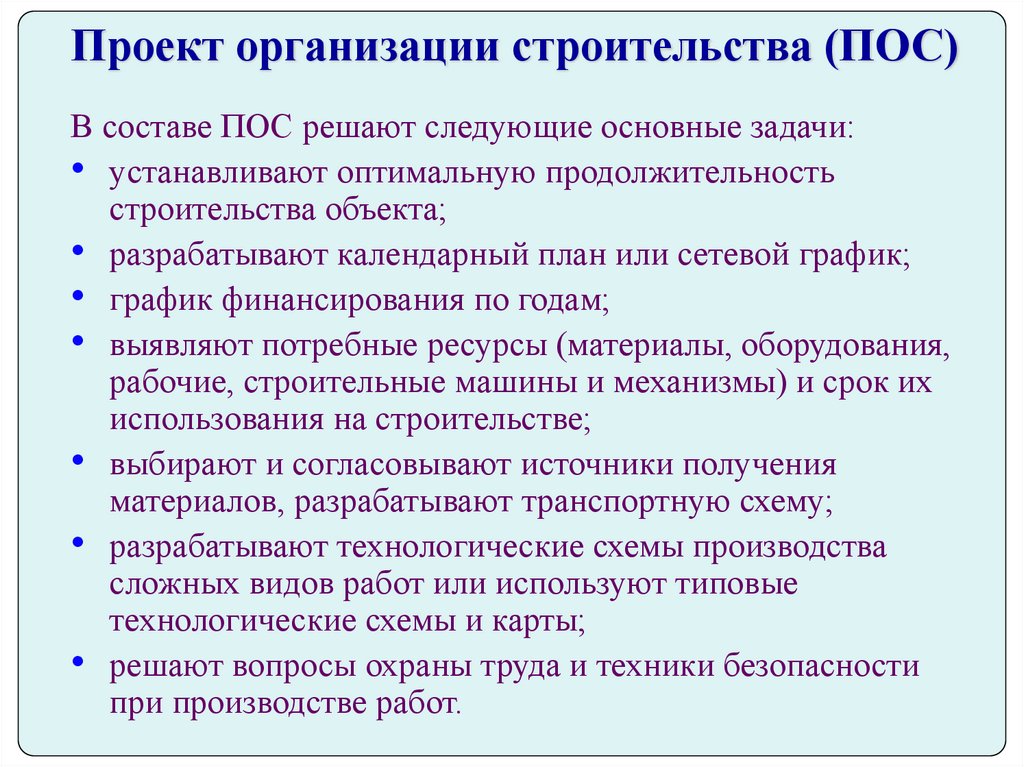

В составе ПОС решают следующие основные задачи:
• устанавливают оптимальную продолжительность
строительства объекта;
• разрабатывают календарный план или сетевой график;
• график финансирования по годам;
• выявляют потребные ресурсы (материалы, оборудования,
рабочие, строительные машины и механизмы) и срок их
использования на строительстве;
• выбирают и согласовывают источники получения
материалов, разрабатывают транспортную схему;
• разрабатывают технологические схемы производства
сложных видов работ или используют типовые
технологические схемы и карты;
• решают вопросы охраны труда и техники безопасности
при производстве работ.

31.

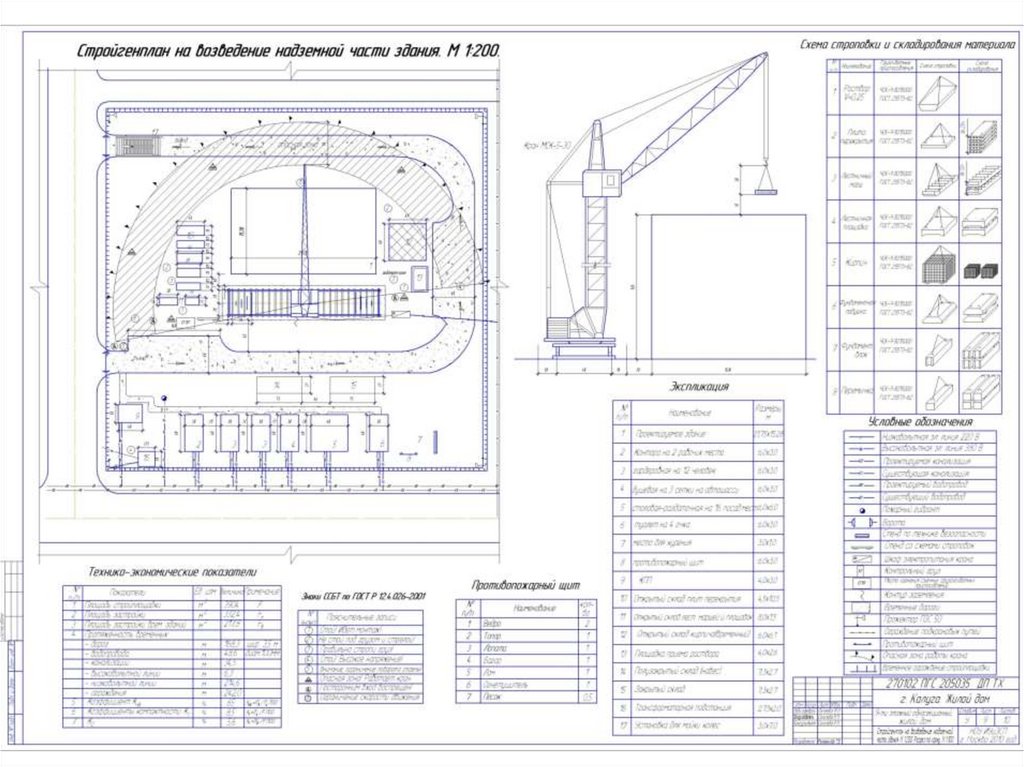

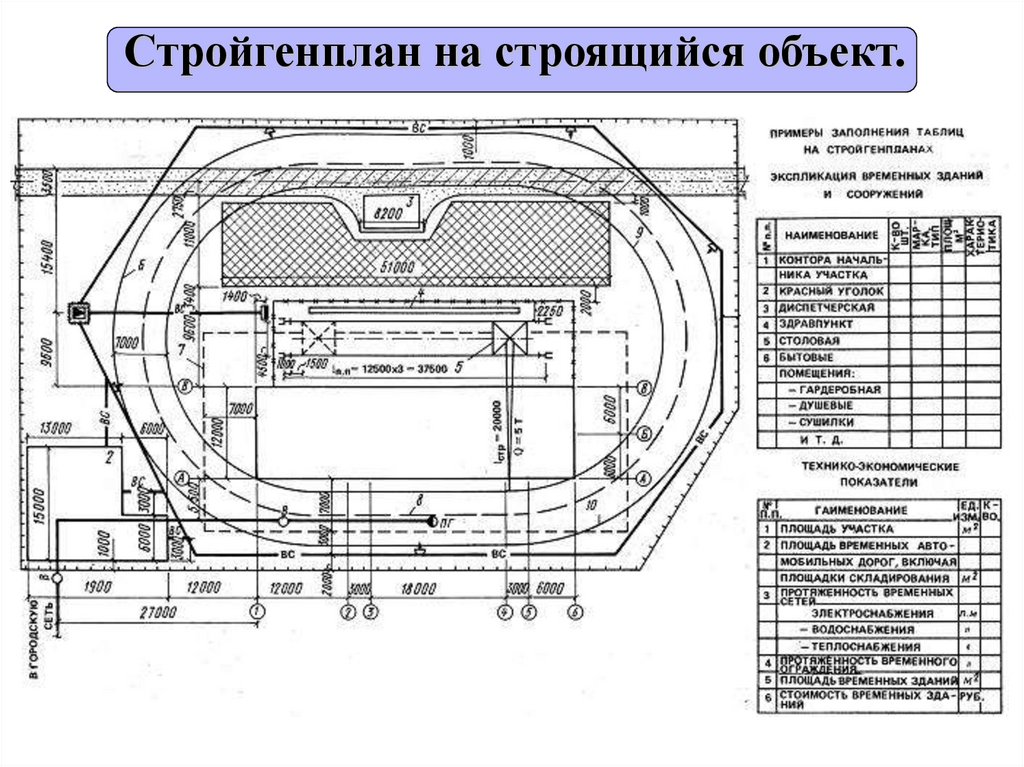

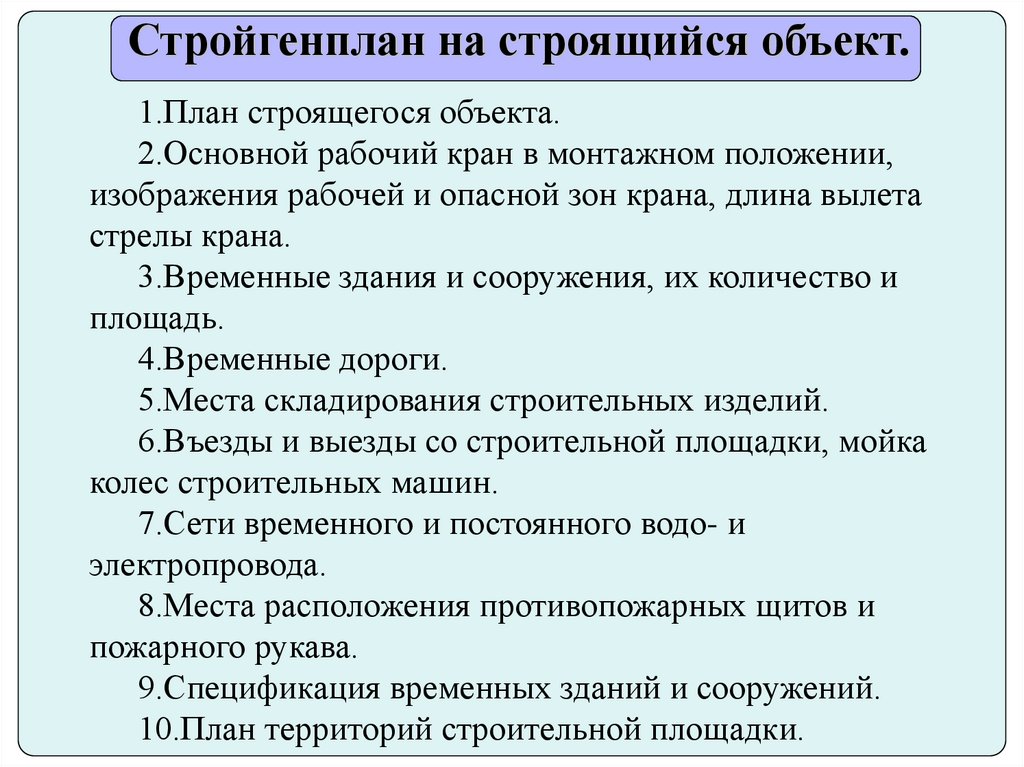

Стройгенплан на строящийся объект.
1.План строящегося объекта.
2.Основной рабочий кран в монтажном положении,
изображения рабочей и опасной зон крана, длина вылета
стрелы крана.
3.Временные здания и сооружения, их количество и
площадь.
4.Временные дороги.
5.Места складирования строительных изделий.
6.Въезды и выезды со строительной площадки, мойка
колес строительных машин.
7.Сети временного и постоянного водо- и
электропровода.
8.Места расположения противопожарных щитов и
пожарного рукава.
9.Спецификация временных зданий и сооружений.
10.План территорий строительной площадки.

32.

Стройгенплан на строящийся объект.

33.

В составление проекта организации строительства
также входят сетевые графики.
На них можно наблюдать перемещение рабочих
кадров между видами работ.
В состав ПОС должен входить календарный план
строительства, в котором определяются сроки и
очередность строительства основных и
вспомогательных

34.

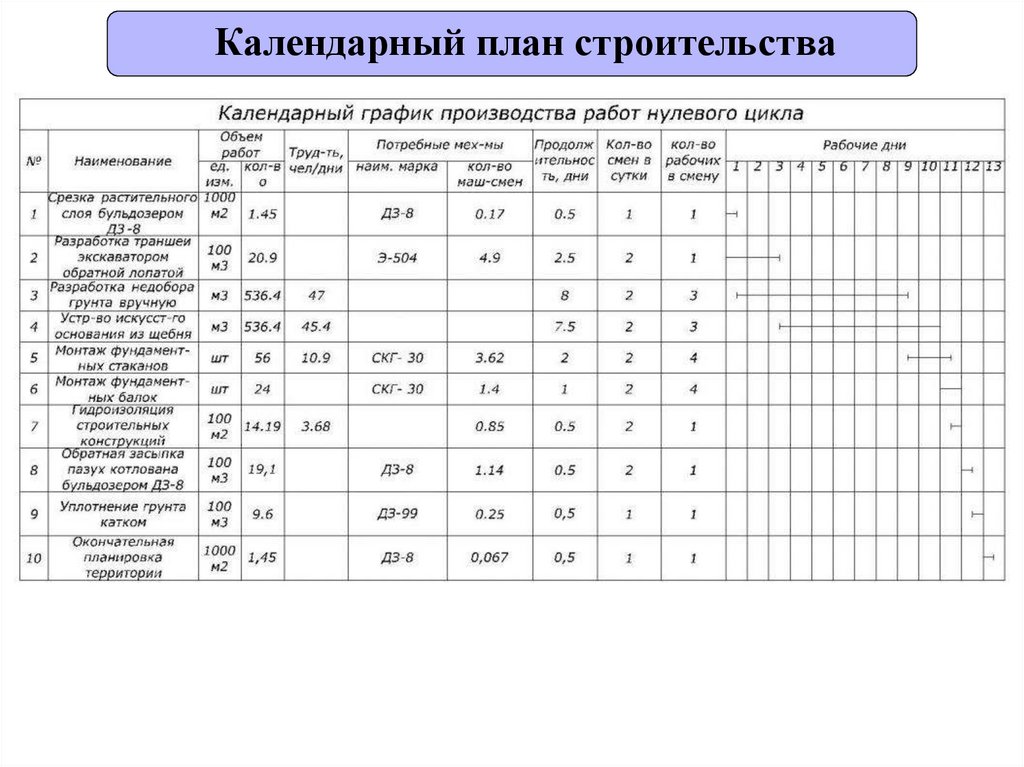

Календарный план строительства

35.

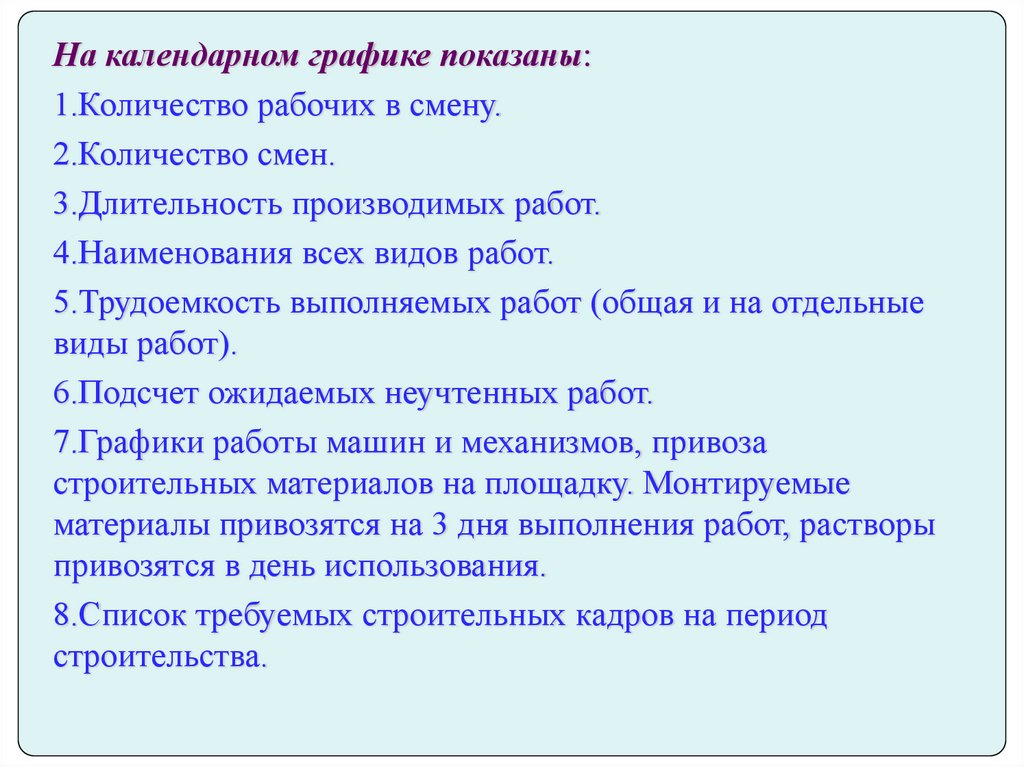

На календарном графике показаны:
1.Количество рабочих в смену.
2.Количество смен.
3.Длительность производимых работ.
4.Наименования всех видов работ.
5.Трудоемкость выполняемых работ (общая и на отдельные
виды работ).
6.Подсчет ожидаемых неучтенных работ.
7.Графики работы машин и механизмов, привоза
строительных материалов на площадку. Монтируемые
материалы привозятся на 3 дня выполнения работ, растворы
привозятся в день использования.
8.Список требуемых строительных кадров на период
строительства.

36.

Проект производства работ (ППР). Назначение, исходные
данные для разработки, состав и содержание.
В состав проекта производства работ на возведение здания, сооружения
или его части (узла) включаются:
• календарный план производства работ по объекту;
• нормативное время работы строительных машин;
• строительный генеральный план с указанием границ строительной
площадки и видов ее ограждений;
• мероприятия по технике безопасности;
• схемы движения средств транспорта и механизмов;
• места установки строительных и грузоподъемных машин с указанием
путей их перемещения и зон действия;
• опасные зоны и указания по технике безопасности;
• размещения источников и средств энергообеспечения и освещения
строитель ной площадки;
• площадки складирования материалов;
• графики поступления на объект строительных конструкций, изделий,
материалов, оборудования и двиения рабочих групп;

37.

В составе ППР разрабатывают необходимую документацию
для осуществления строительного процесса (технологические
карты, карты трудовых процессов).
В дополнение к проекту производства работ разрабатываются
технологические карты на отдельные виды строительномонтажных работ.
Различают 3 вида ТК:
1. типовые, не привязанные к строящемуся объекту и местным
условиям строительства.
2. типовые, привязанные к строящемуся зданию или
сооружению, но не привязанные к местным условиям.
3. рабочие, привязанные к строящемуся объекту и местным
условиям.

38.

Состав и содержание ППР на строительство
отдельного здания:

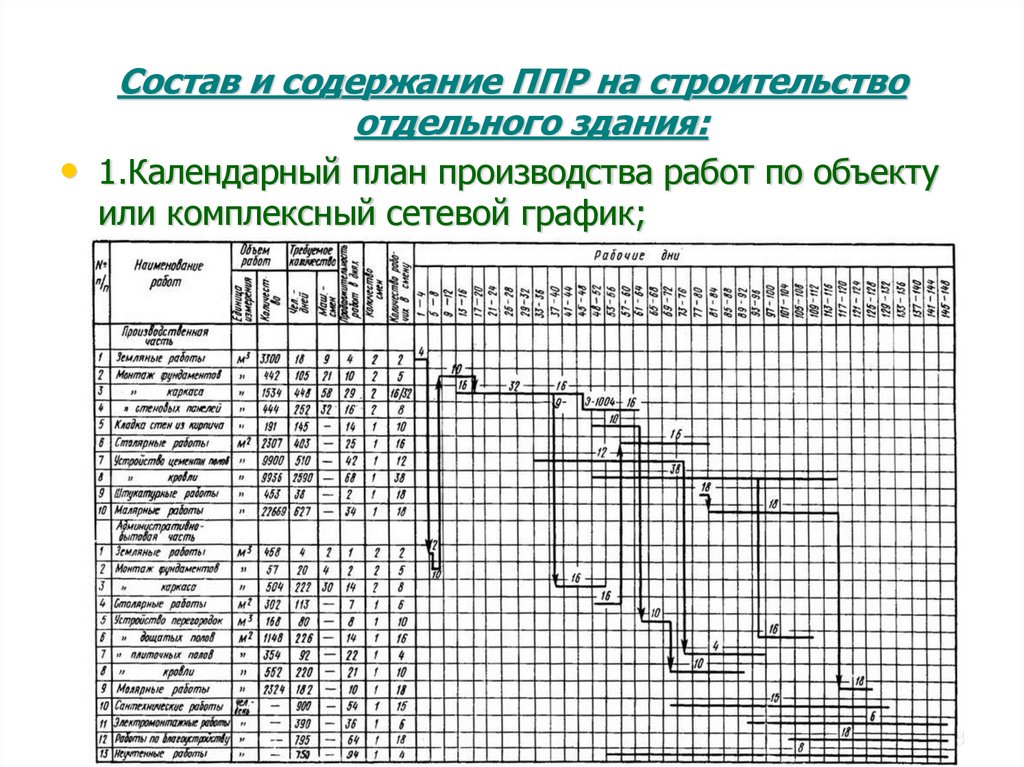

• 1.Календарный план производства работ по объекту
или комплексный сетевой график;
38

39.

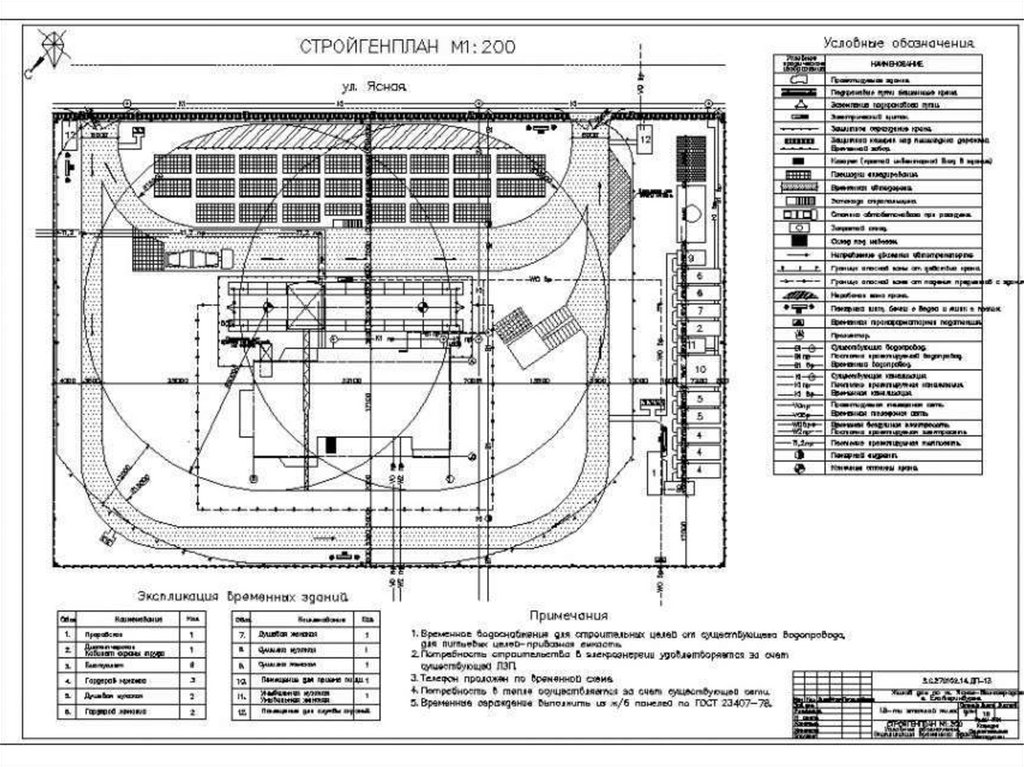

2. Строительный генеральный план (стройгенплан);
39

40.

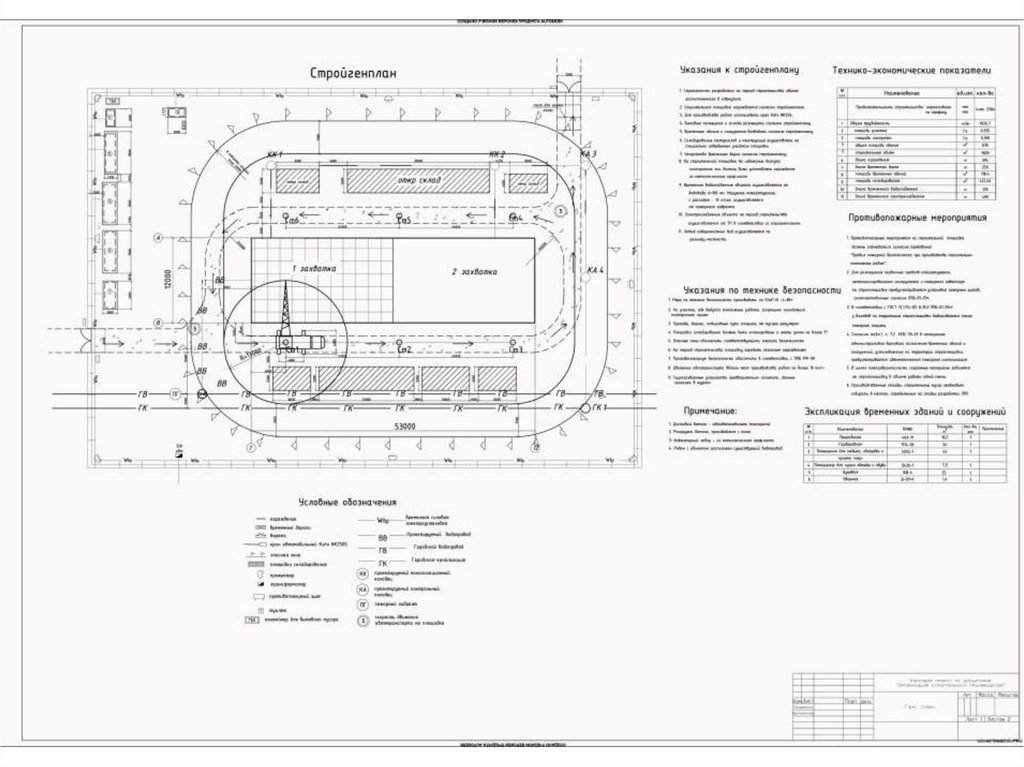

41.

42.

42

43.

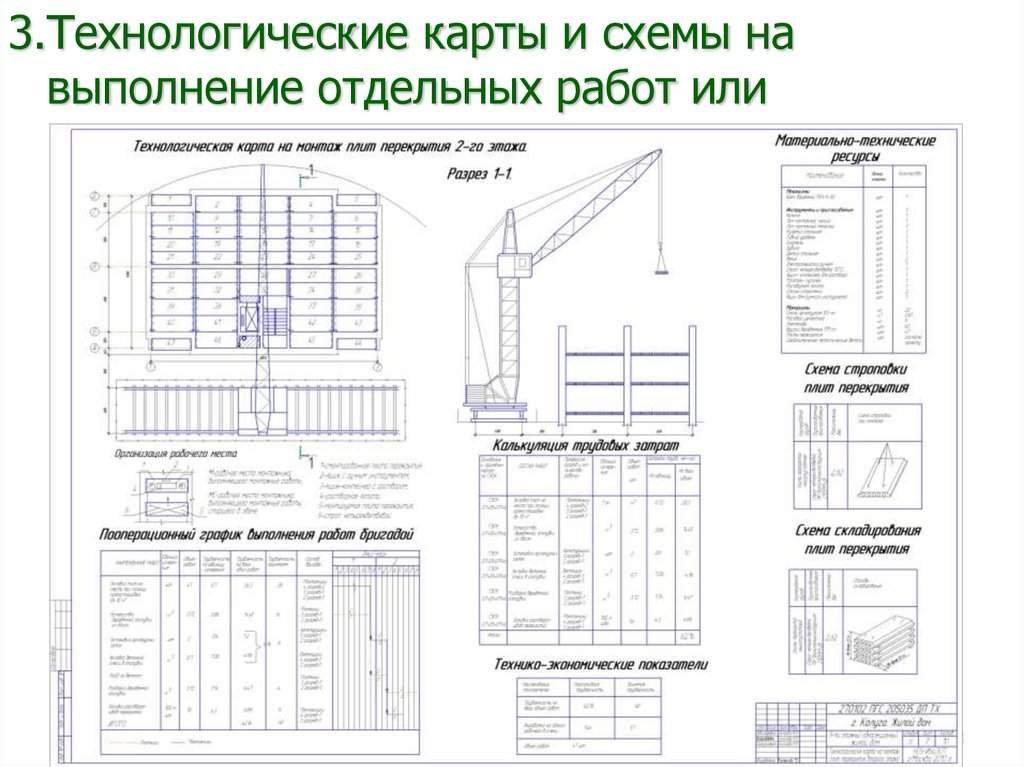

3.Технологические карты и схемы на
выполнение отдельных работ или
процессов.
43

44.

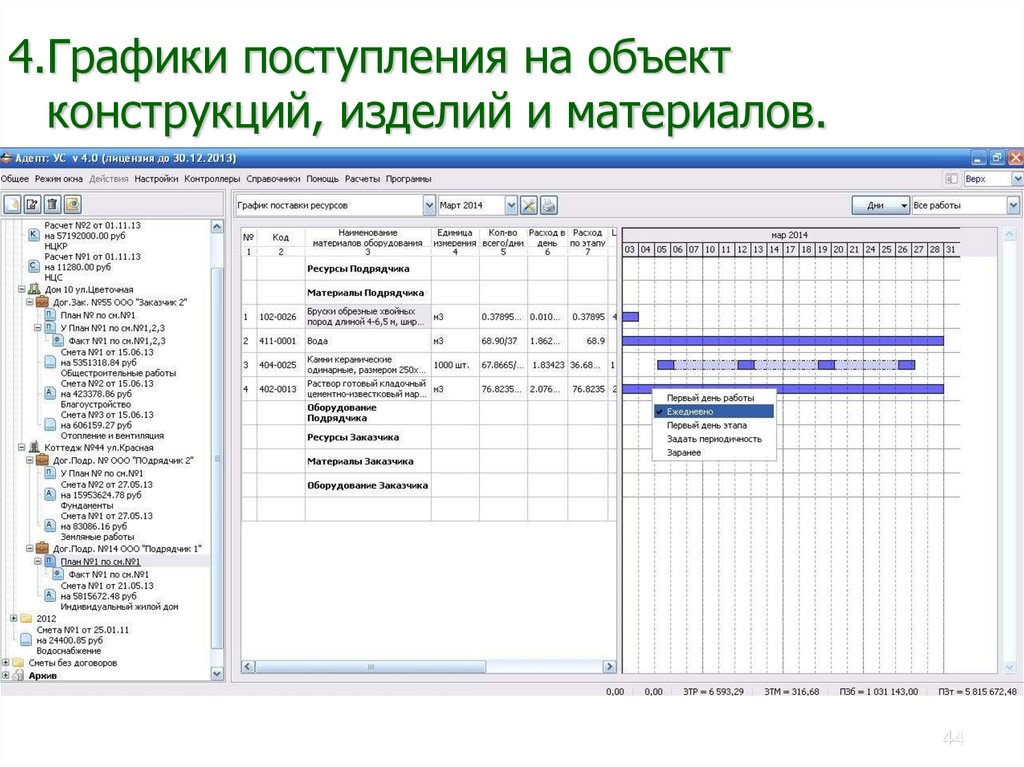

4.Графики поступления на объект
конструкций, изделий и материалов.
44

45.

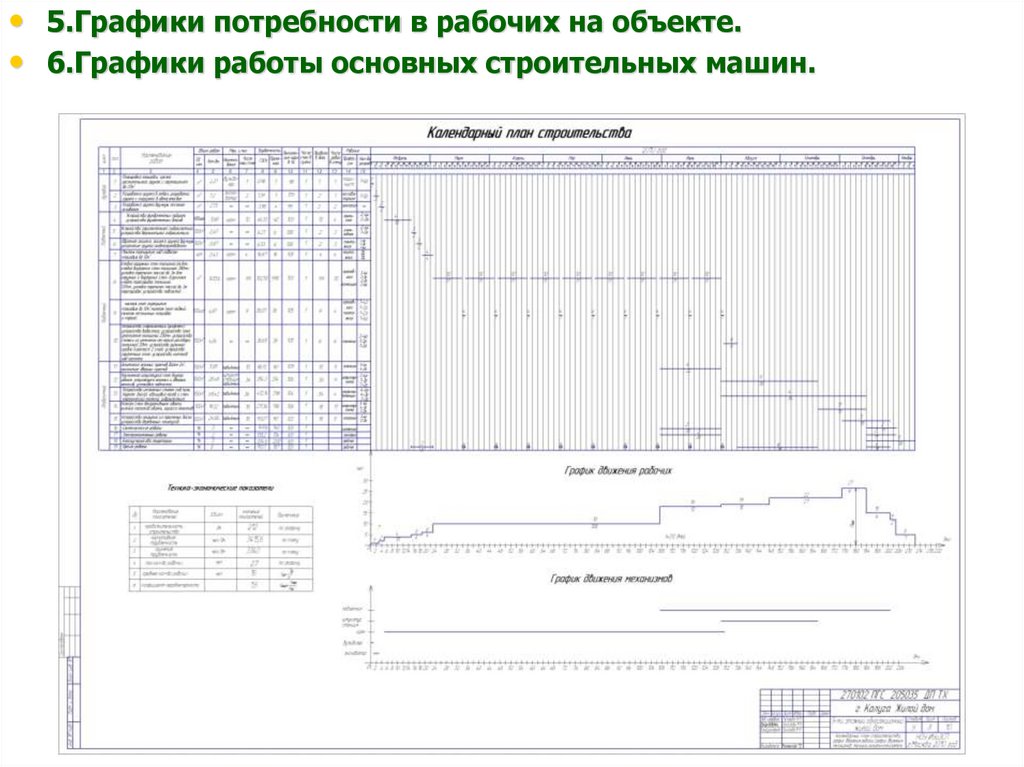

• 5.Графики потребности в рабочих на объекте.
• 6.Графики работы основных строительных машин.

46.

• 7.Решения по производству геодезических работ.
• 8.Решения по технике безопасности.
• 9.Перечень технологического инвентаря и оснастки для
выполнения строительных работ, схемы строповки грузов и
конструкций.
10. Пояснительная записка, включающая технико-экономические
показатели.

47.

СТРУКТУРА И СОСТАВ ТЕХНОЛОГИЧЕСКИХ КАРТ
1. Область применения карты.
2. Организация и технология выполнения работ.
3. Требования к качеству и приемке работ (схемы
операционного контроля качества).
4. Калькуляции затрат труда, машинного времени и
заработанной платы.
5. График производства работ по объекту.
6. Таблицы потребности в материально-технических ресурсах.
7. Техника безопасности.
8. Технико-экономические показатели технологической карты
47

48.

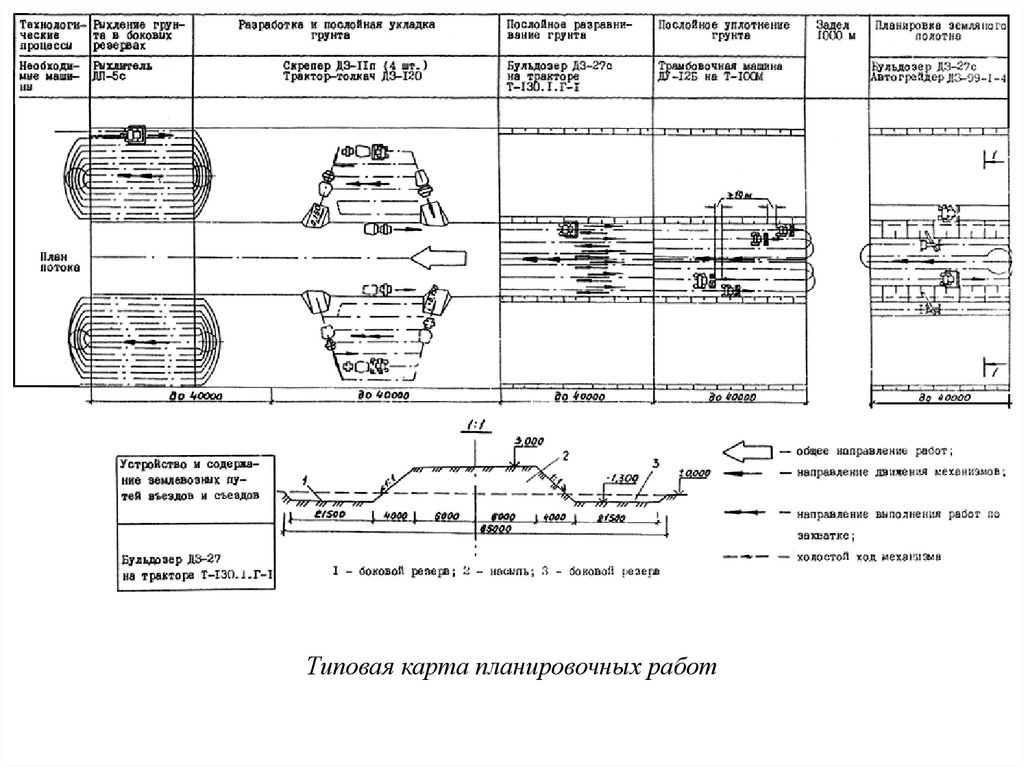

Типовая карта планировочных работ

49.

Техническое нормирование
Производительность труда – количество доброкачественной
продукции , выпущенное за единицу времени рабочими
соответствующей квалификации.
Норма времени Нвр– это количество рабочего времени (затрат
труда), необходимое для производства единицы
доброкачественной продукции рабочими соответствующей
квалификации.
Норма выработки Н выр рабочего или звена рабочих – это
количество продукции, производимой за единицу времени.
1
Н выр
Н вр
Трудоемкость – определяется затратами труда (рабочего
времени), необходимыми для производства всего объема
доброкачественной продукции определенным количеством
рабочих
49

50.

На все виды технологических процессов, выполняемых при
строительстве зданий и сооружений, разработаны
элементарные Единые нормы и расценки на
строительные, монтажные и ремонтно-строительные
работы (ЕНиР) (40 сборников).
Основные виды работ (железобетонные, монтажные,
земляные, отделочные) подразделяются по выпускам,
в которых определены нормы времени и нормативные
трудозатраты.
ЕНиР - Единые нормы и расценки - 65% норм, 86
сборников;
ВНиР - Ведомственные нормы и расценки - 25% норм;
МНиР - Местные нормы и расценки - 10% всех норм.
50

51.

На специальные работы,- не вошедшие в сборники ЕНиР,
отдельными ведомствами разработаны Ведомственные нормы
и расценки (ВНиР) (20 сборников). Если какие-либо работы не
охвачены ЕНиР и ВНиР, то на них можно разрабатывать
местные нормы и расценки (МНиР).

52.

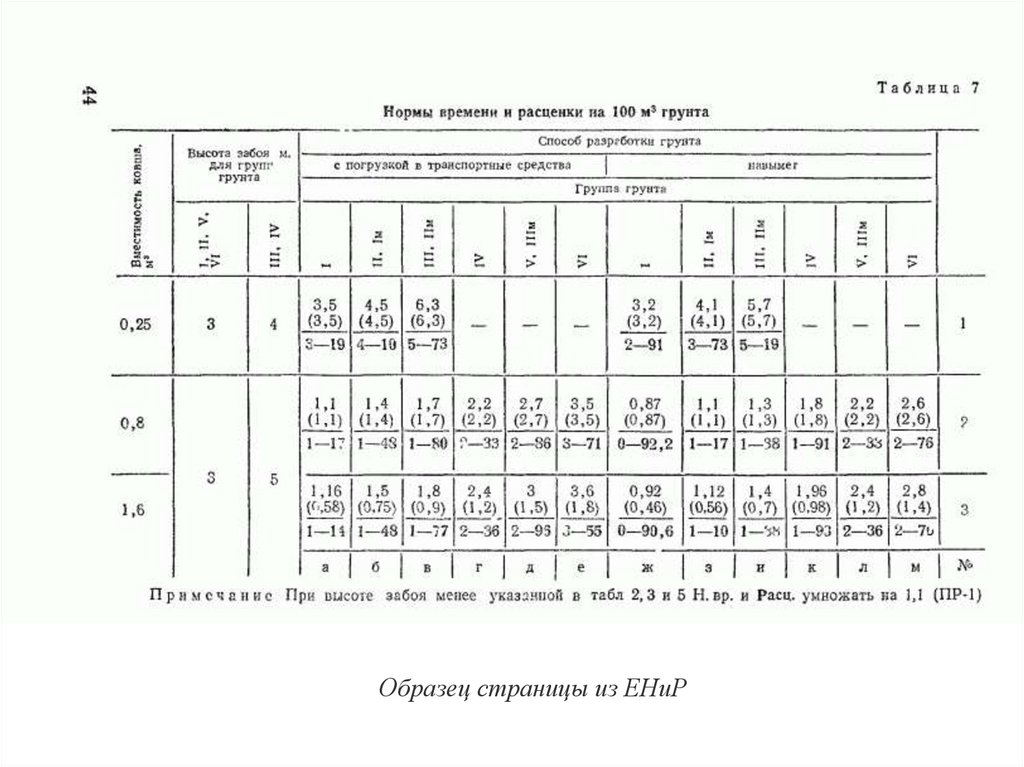

Образец страницы из ЕНиР

53.

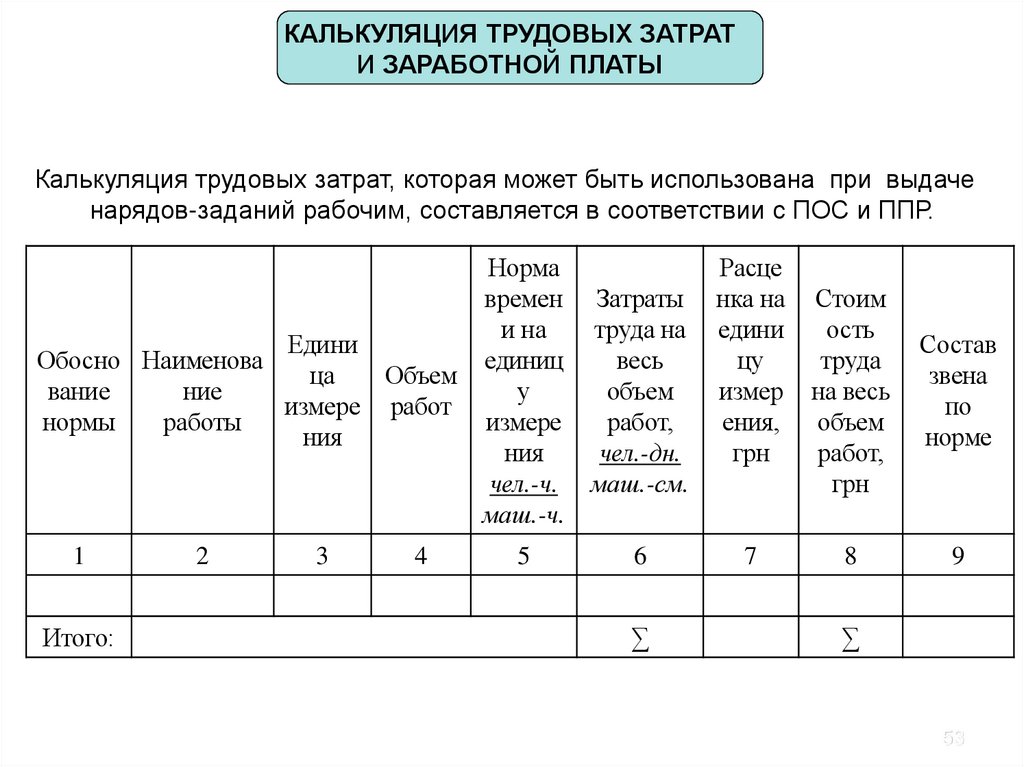

КАЛЬКУЛЯЦИЯ ТРУДОВЫХ ЗАТРАТ
И ЗАРАБОТНОЙ ПЛАТЫ
Калькуляция трудовых затрат, которая может быть использована при выдаче
нарядов-заданий рабочим, составляется в соответствии с ПОС и ППР.
Норма
времен
и на
Едини
Обосно Наименова
единиц
ца
Объем
вание
ние
у
измере работ
нормы
работы
измере
ния
ния
чел.-ч.
маш.-ч.
1
Итого:
2
3
4
5
Затраты
труда на
весь
объем
работ,
чел.-дн.
маш.-см.
6

Расце
нка на
едини
цу
измер
ения,
грн
7
Стоим
ость
труда
на весь
объем
работ,
грн
Состав
звена
по
норме
8
9

53

54.

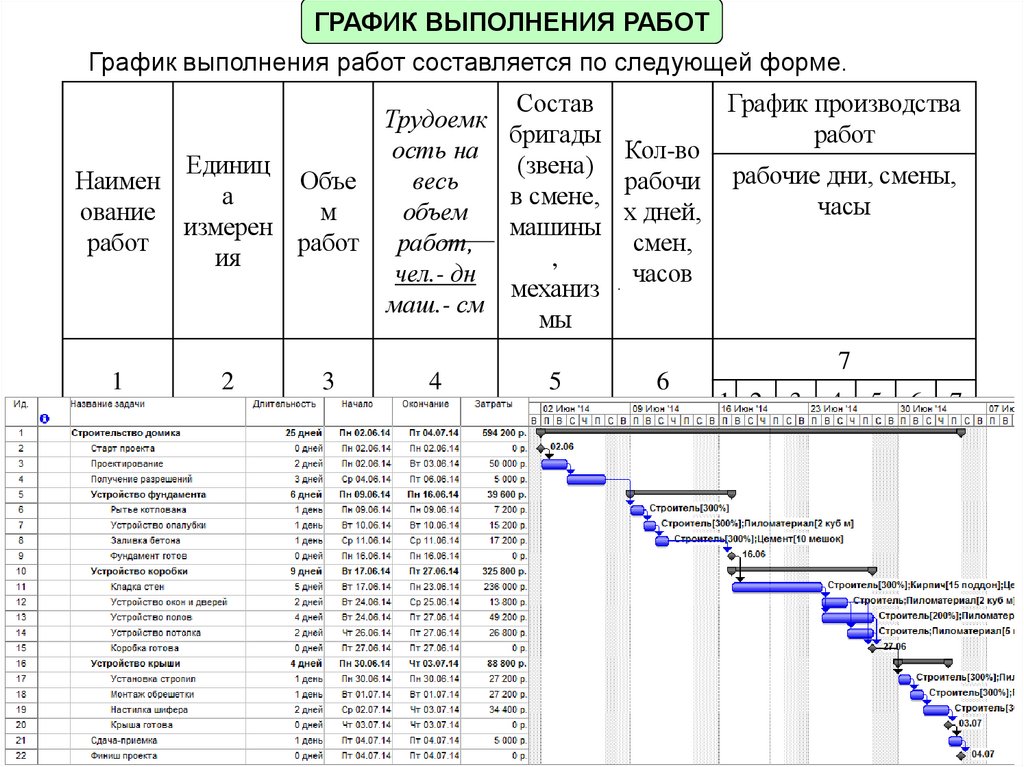

ГРАФИК ВЫПОЛНЕНИЯ РАБОТ
График выполнения работ составляется по следующей форме.
Состав
Трудоемк
бригады
ость на
Кол-во
Единиц
(звена)
Наимен
Объе
весь
рабочи
а
в смене,
ование
м
объем
х дней,
Трудоемкость
на весь
объем работ,
измерен чел.- дн
машины
работ
работ работ,
смен,
ия
,
чел.- дн
часов
механиз
маш.- см
мы
1
2
3
4
5
6
График производства
работ
рабочие дни, смены,
часы
7
1 2
3
4
5
6
7
54

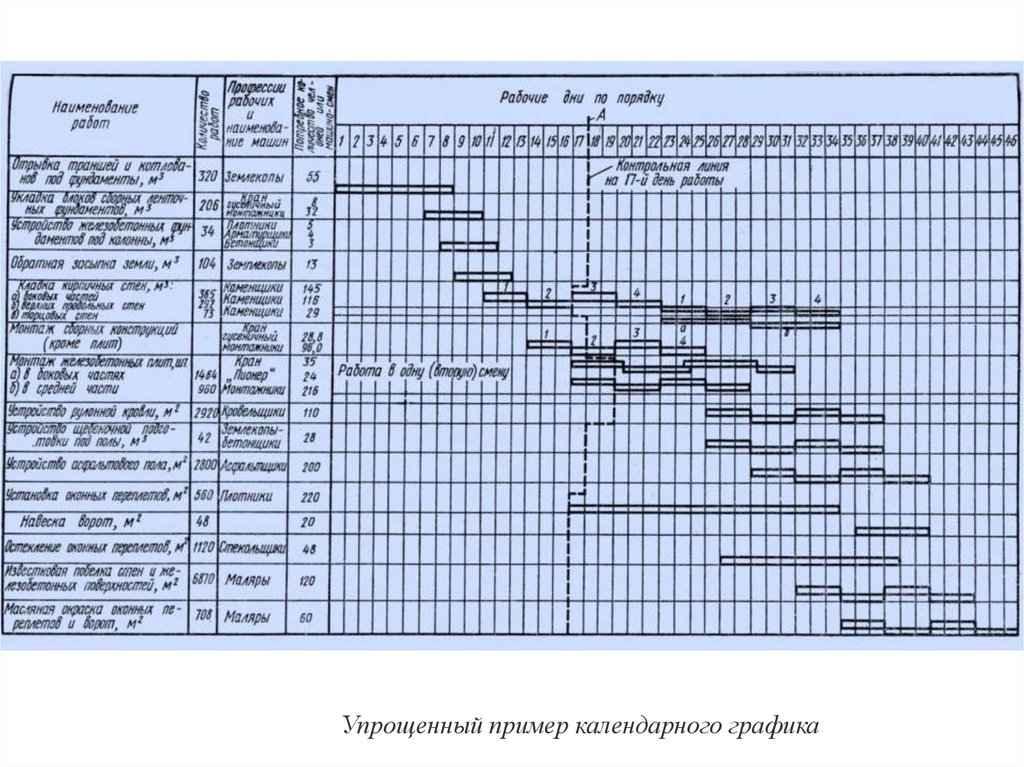

55.

Упрощенный пример календарного графика

56.

МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ
Потребность в строительных конструкциях, деталях, полуфабрикатах,
материалах и оборудовании
Строительные конструкции, детали,
полуфабрикаты, материалы и оборудование
Марка
Единица
измерения
Количе
ство
Потребность в машинах, инструменте, инвентаре и приспособлениях
Наименование
Марка, техническая
характеристика, ГОСТ,
№ чертежа
Количество,
шт.
Назначение
ТЕХНИКА БЕЗОПАСНОСТИ
Указания по технике безопасности должны быть конкретными и
соответствовать материалам и условиям производства работ на площадке.
Работы выполняются с соблюдением СНиП III – 4–80* «Техника безопасности
в строительстве», «Правил устройства и безопасной эксплуатации
грузоподъемных кранов», «Правил пожарной безопасности при производстве
строительно-монтажных работ».

57.

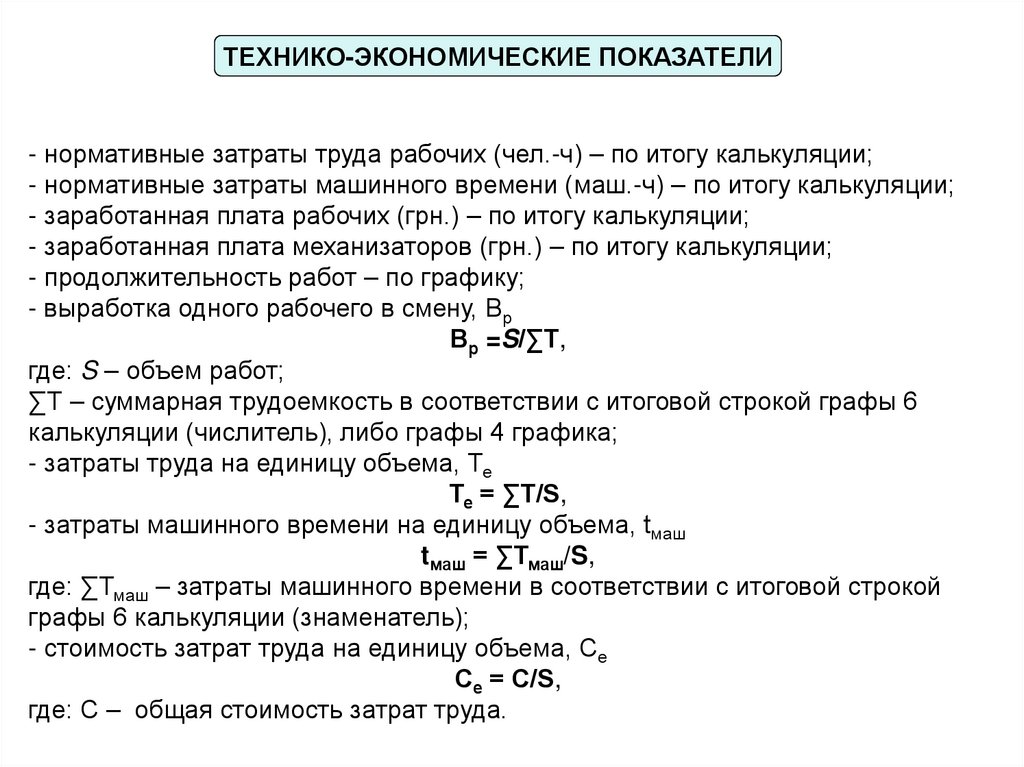

ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ
- нормативные затраты труда рабочих (чел.-ч) – по итогу калькуляции;
- нормативные затраты машинного времени (маш.-ч) – по итогу калькуляции;
- заработанная плата рабочих (грн.) – по итогу калькуляции;
- заработанная плата механизаторов (грн.) – по итогу калькуляции;
- продолжительность работ – по графику;
- выработка одного рабочего в смену, Вр
Вр =S/∑Т,
где: S – объем работ;
∑Т – суммарная трудоемкость в соответствии с итоговой строкой графы 6
калькуляции (числитель), либо графы 4 графика;
- затраты труда на единицу объема, Те
Те = ∑Т/S,
- затраты машинного времени на единицу объема, tмаш
tмаш = ∑Тмаш/S,
где: ∑Тмаш – затраты машинного времени в соответствии с итоговой строкой
графы 6 калькуляции (знаменатель);
- стоимость затрат труда на единицу объема, Се
Се = С/S,
где: С – общая стоимость затрат труда.

58.

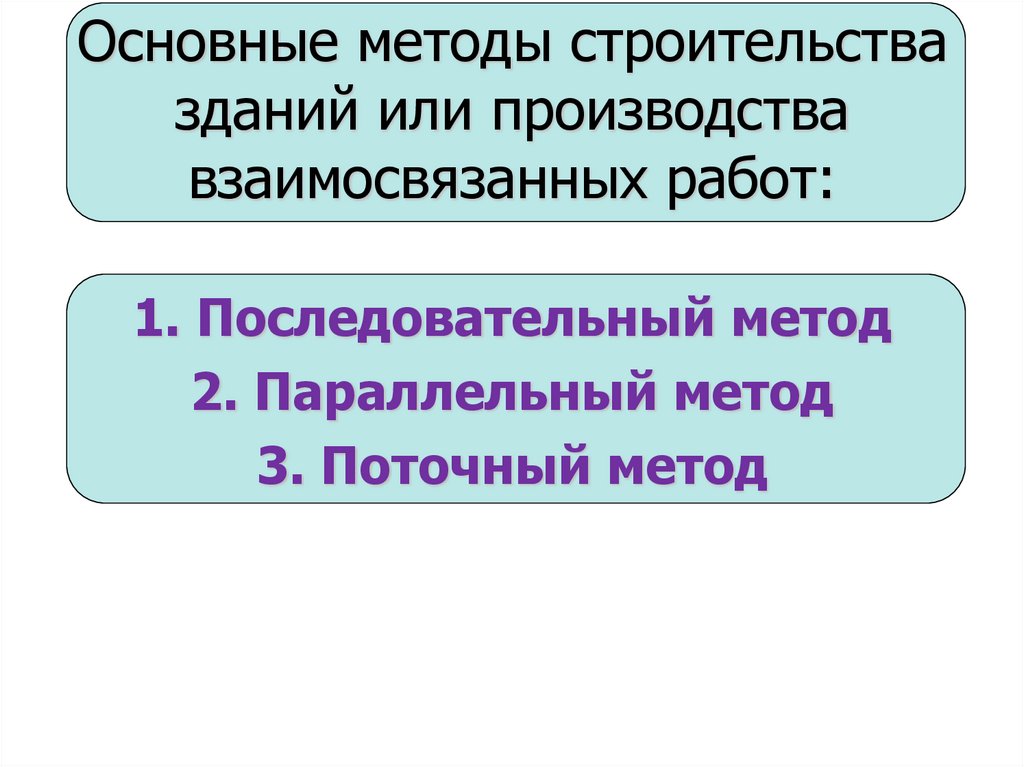

Основные методы строительства
зданий или производства
взаимосвязанных работ:
1. Последовательный метод
2. Параллельный метод
3. Поточный метод

59.

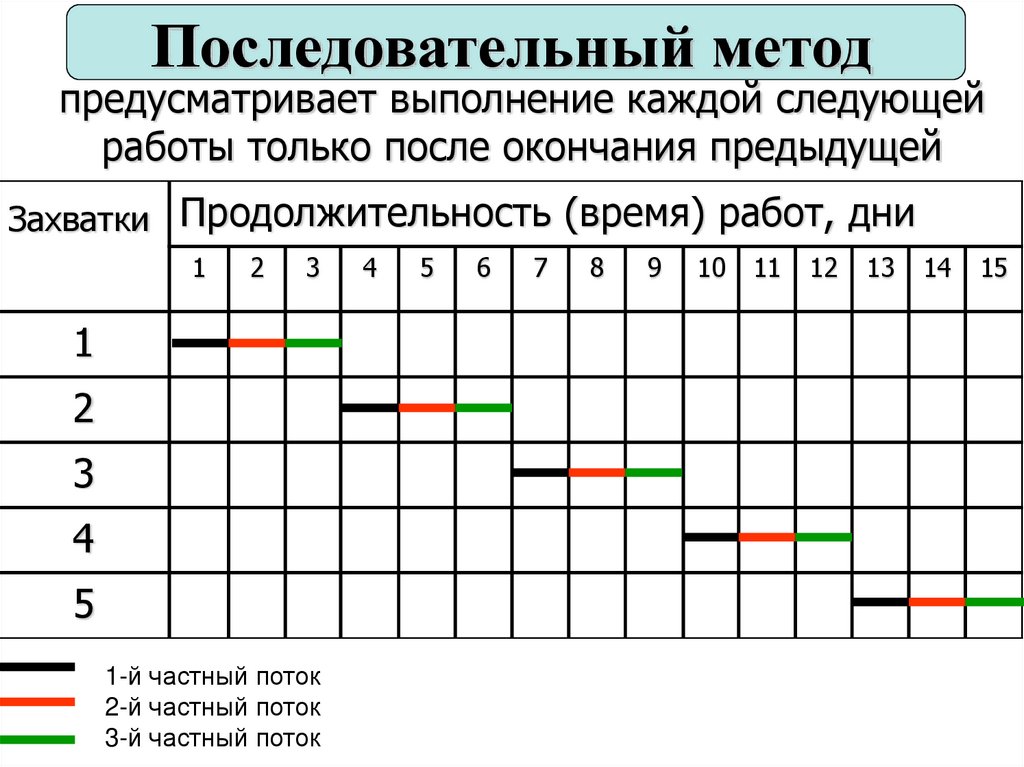

Последовательный метод
предусматривает выполнение каждой следующей
работы только после окончания предыдущей
Захватки Продолжительность (время) работ, дни
1
2
3
1
2
3
4
5
1-й частный поток
2-й частный поток
3-й частный поток
4
5
6
7
8
9
10
11
12
13
14
15

60.

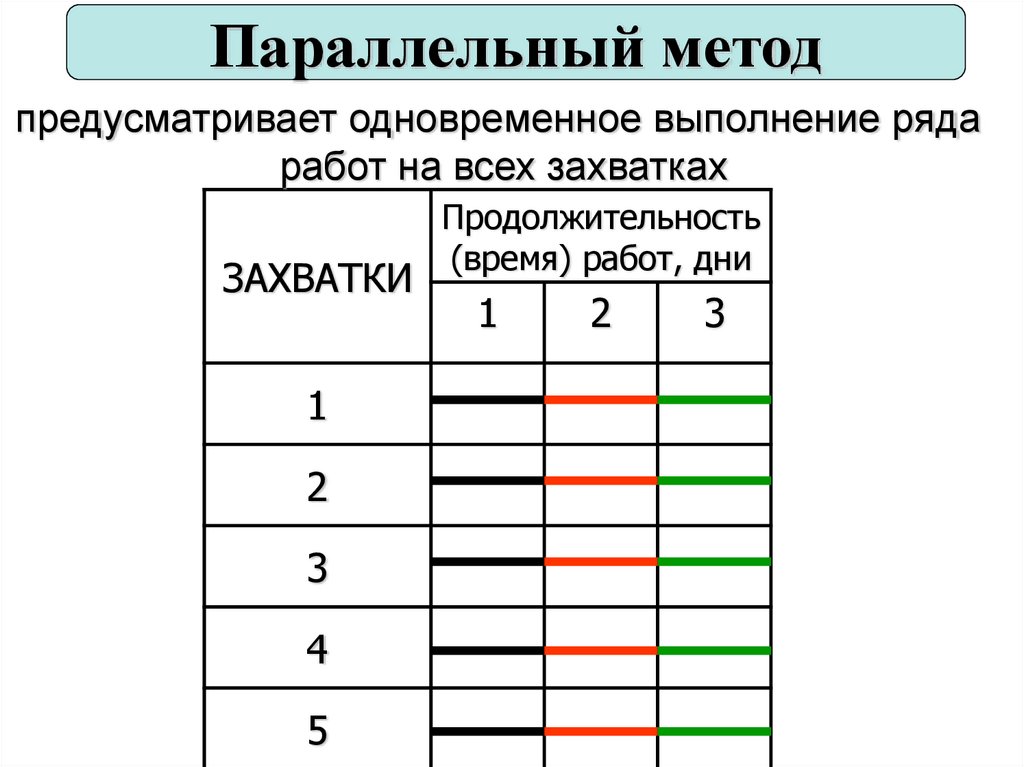

Параллельный метод
предусматривает одновременное выполнение ряда
работ на всех захватках
ЗАХВАТКИ
1
2
3
4
5
Продолжительность
(время) работ, дни
1
2
3

61.

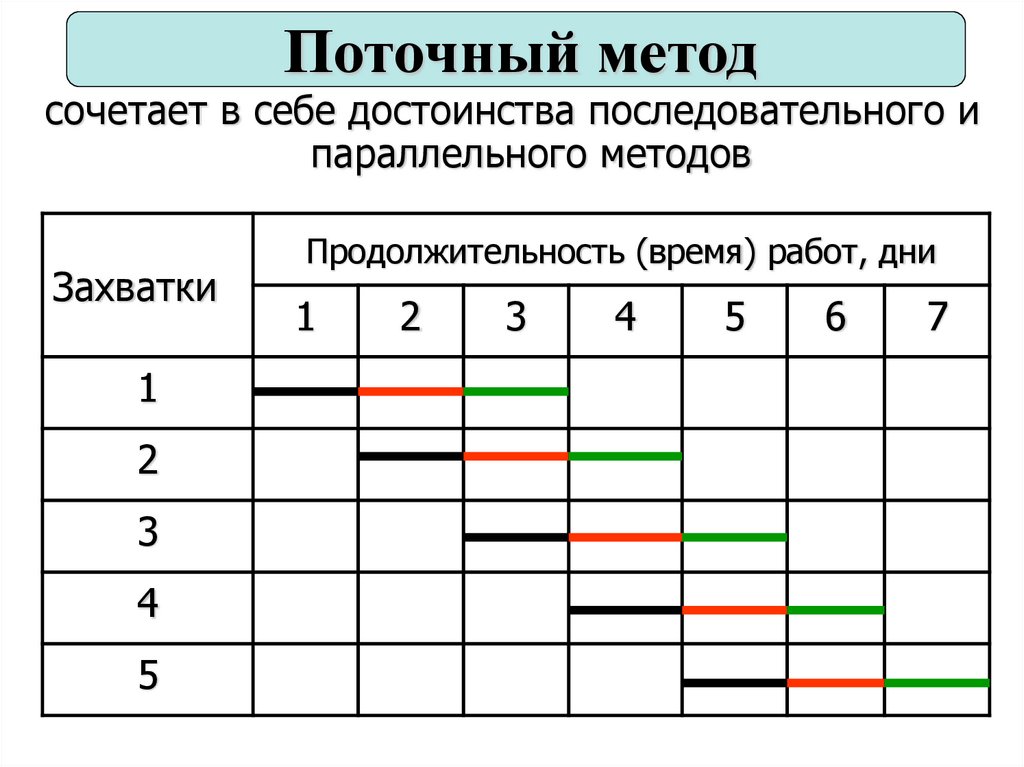

Поточный метод
сочетает в себе достоинства последовательного и
параллельного методов
Захватки
1
2
3
4
5
Продолжительность (время) работ, дни
1
2
3
4
5
6
7

62.

Методика выбора способов и средств
производства строительных работ
Методика основывается на:
Выборе эффективных способов и средств
выполнения процессов строительных работ на
основе расчетов.
Поиске рационального решения на основании
сравнительной оценки вариантов по показателям
эффективности (вариантное проектирование):
• Себестоимость
• Трудоемкость
• Продолжительность

63.

Охрана труда в строительстве.
Нормативные документы и организация
Охрана труда включает комплекс мероприятий,
направленных на сохранение безопасности работников во
время рабочего процесса:
• санитарно-гигиенические мероприятия;
• мероприятия по пожарной безопасности;
• вопросы соблюдения трудового законодательства и
техники безопасности;
• контролирующие и надзорные функции над
исполнением всех нормативных требований привил и
норм охраны труда.

64.

Основные элементы охраны труда включают:
Вопросы трудового законодательства, установленные в Кодексе
законов о труде Российской Федерации (КЗоТ). В нем установлены нормы
взаимоотношений работников и руководства организаций, режимы отдыха
и труда для всех работников, основные условия работы
несовершеннолетних и женщин, кадровое делопроизводство (прием,
переводы и увольнение работников).
Техника безопасности, которая включает все организационнотехнические мероприятия и средства, которые направлены на
предотвращение воздействия на обслуживающий персонал опасных
производственных факторов, другими словами — на предотвращение
возникновения травм на производстве или иного ухудшения состояния
здоровья.
Пожарная безопасность. Состоит из комплекса мероприятий,
направленных на улучшение противопожарного состояния всех зданий и
сооружений, а также на снижение риска возникновения пожара при
протекании рабочих процессов.
Санитарно-гигиенические условия труда, которые состоят из создания
комфортного микроклимата на рабочих местах и приведения всех его
параметров к норме, а также из обеспечения полноценных отдыха и
бытовых условий на территории предприятия.

65.

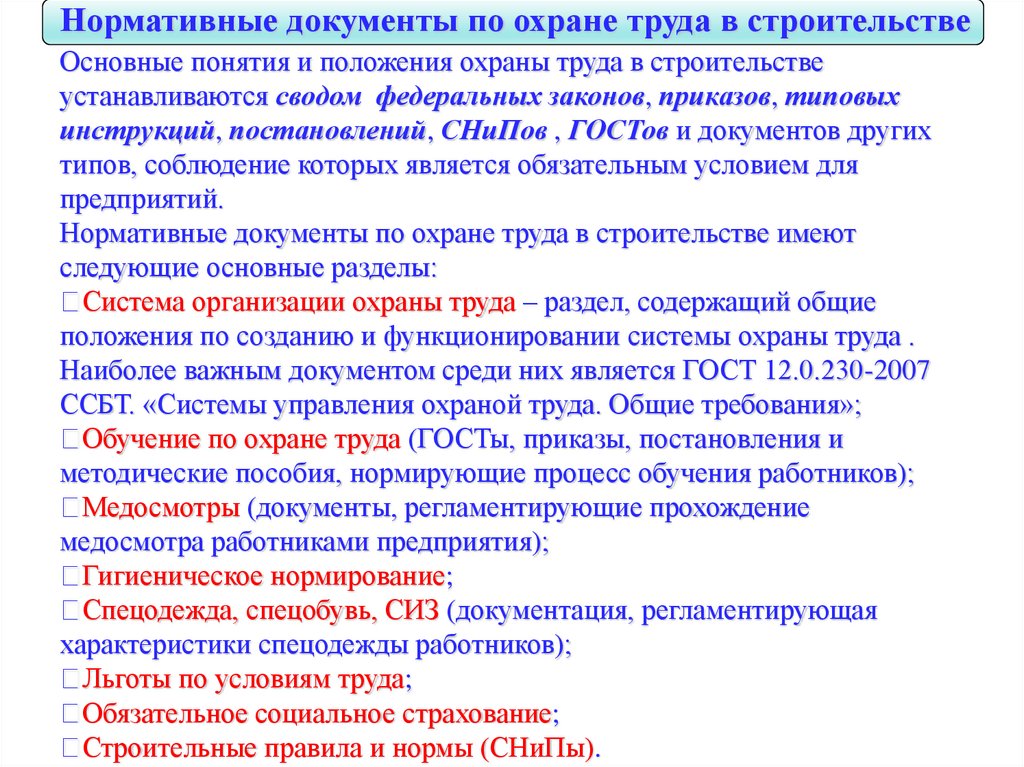

Нормативные документы по охране труда в строительстве
Основные понятия и положения охраны труда в строительстве
устанавливаются сводом федеральных законов, приказов, типовых
инструкций, постановлений, СНиПов , ГОСТов и документов других
типов, соблюдение которых является обязательным условием для
предприятий.
Нормативные документы по охране труда в строительстве имеют
следующие основные разделы:
Система организации охраны труда – раздел, содержащий общие
положения по созданию и функционировании системы охраны труда .
Наиболее важным документом среди них является ГОСТ 12.0.230-2007
ССБТ. «Системы управления охраной труда. Общие требования»;
Обучение по охране труда (ГОСТы, приказы, постановления и
методические пособия, нормирующие процесс обучения работников);
Медосмотры (документы, регламентирующие прохождение
медосмотра работниками предприятия);
Гигиеническое нормирование;
Спецодежда, спецобувь, СИЗ (документация, регламентирующая
характеристики спецодежды работников);
Льготы по условиям труда;
Обязательное социальное страхование;
Строительные правила и нормы (СНиПы).

66.

Потенциальный риск строительной сферы
Для этой сферы характерно множество факторов, могущих причинить
травму, вплоть до смертельной, или стать причиной профессионального
заболевания. С повышением их концентрации степень риска значительно
возрастает. К таким факторам относятся:
движущиеся механизмы и их части;
возможность падения материалов, сырья, оборудования, частей
конструкций при демонтаже и т.п.;
высотные работы;
загазованность, запыленность;
чрезмерно высокая или низкая температура воздуха;
несоответствующая влажность воздуха;
риск от электричества;
неблагоприятно воздействующие вещества, в том числе токсические и
химические;
тяжелые физические нагрузки;
нервно-психическое напряжение.
При составлении ПОС и ППР следует рассматривать все эти факторы.

67.

КЛАССИФИКАЦИЯ
СТРОИТЕЛЬНЫХ ГРУЗОВ И
ВИДОВ ТРАНСПОРТА

68.

К строительным грузам относятся: навалочные (грунты, щебень, гравий,
песок и др.); порошкообразные (цемент, известь, гипс и др.); мелкоштучные
(кирпич, рулонные материалы и др.); вязкопластичные (растворные и
бетонные смеси и др.); жидкообразные; длинномерные и др.
Транспортабельностью называют способность груза в процессе перевозки
сохранять свое первоначальное качество.
По своему назначению транспорт подразделяют на внешний и
внутрипостроечный.
Для строительства используются различные виды транспорта: рельсовый
(железнодорожный), безрельсовый (автомобильный, тракторный), водный,
воздушный, специальный (трубопроводный, канатные подвесные дороги,
конвейерный).
Трубопроводный транспорт часто
используется для перемещения
растворных и бетонных
смесей с помощью
бетононасосов, растворонасосов
и пневмонагнетателей.

69.

Доставку грузов осуществляют различными видами транспорта.
Транспортными называют процессы по перемещению
строительных материалов и готовых изделий от места их
добычи, изготовления или погрузки до объектов строительства,
выполняемые с помощью различных средств транспорта.
Транспортировку строительных грузов осуществляют
вертикальным и горизонтальным транспортом.
Вертикальный транспорт предназначен для выполнения
погрузочных работ на заводах-поставщиках строительных
конструкций, разгрузочных работах при приемке поступивших
на строительную площадку материалов и изделий, при
транспортировании грузов по вертикали с земли к месту
производства работ.
Горизонтальным транспортом строительные грузы перевозят
от места их получения до объектов строительства и
непосредственно на самих объектах, если возводят не отдельное
здание, а целый строительный комплекс.

70.

Автомобильным транспортом осуществляют около 80% всех перевозок
строительных грузов. Достоинства автомобилей - большая скорость, высокая
маневренность, способность передвигаться по кривым участкам с малым
радиусом закругления, преодолевать крутые подъемы дорог, возможность
доставлять разнообразные грузы непосредственно к объекту строительства. Этот
вид транспорта получил наиболее широкое применение в условиях жилищного
строительства.
Тракторный транспорт используют для перемещения, в основном, тяжелых
грузов по плохим дорогам и в условиях бездорожья. Недостатки - ограниченная
возможность использования в городских условиях и при значительных
расстояниях перевозки вследствие малых скоростей передвижения.
Железнодорожный транспорт обслуживает 13... 18% общего количества
перевозок строительных грузов и является в основном внешним транспортом для
перевозки на большие расстояния. Железнодорожный транспорт требует
больших первоначальных затрат, однако при крупных объемах строительномонтажных работ и при поступлении основных грузов по рельсовым путям эти
затраты в процессе эксплуатации быстро окупаются.
Водный транспорт - наиболее дешевый вид транспорта, особенно при
перевозках на значительные расстояния и обслуживает до 5% перевозок грузов
на строительные площадки. Один из главных недостатков - сезонность
использования.
Воздушный транспорт используют для доставки грузов в труднодоступные места
большегрузными самолетами и монтажа отдельных конструкций и даже
сооружений вертолетами и специальными дирижаблями.

71.

Погрузчики фронтальные
Погрузчики вилочные

72.

Автосамосвалы

73.

Бетоновозы и растворовозы (миксеры)

74.

Панелевозы

75.

Автовозы для конструкций больших размеров и веса (тралы)

76.

77.

78.

Автовозы для перевоза длинных конструкций (длинномеры и трубовозы)
