Приемка в эксплуатацию оборудования и сооружений

1.

Государственное бюджетное профессиональное образовательное учреждение
«Образовательный комплекс градостроительства «Столица»
МДК 03.02 Монтаж ,наладка и
эксплуатация электрических сетей
08.02.09 Монтаж, наладка и эксплуатация электрооборудования
промышленных и гражданских зданий
Приемка в эксплуатацию
оборудования и сооружений
Преподаватель: Дергачева О.В.
Москва 2022

2.

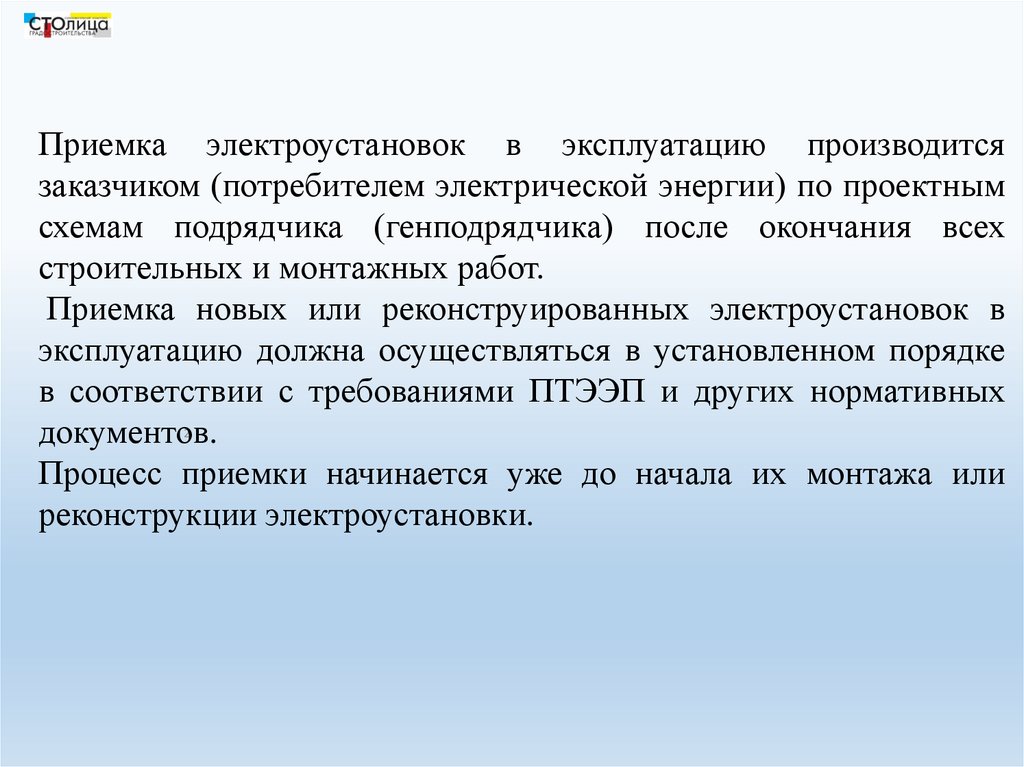

Приемка электроустановок в эксплуатацию производится
заказчиком (потребителем электрической энергии) по проектным
схемам подрядчика (генподрядчика) после окончания всех
строительных и монтажных работ.
Приемка новых или реконструированных электроустановок в
эксплуатацию должна осуществляться в установленном порядке
в соответствии с требованиями ПТЭЭП и других нормативных
документов.
Процесс приемки начинается уже до начала их монтажа или
реконструкции электроустановки.
2

3.

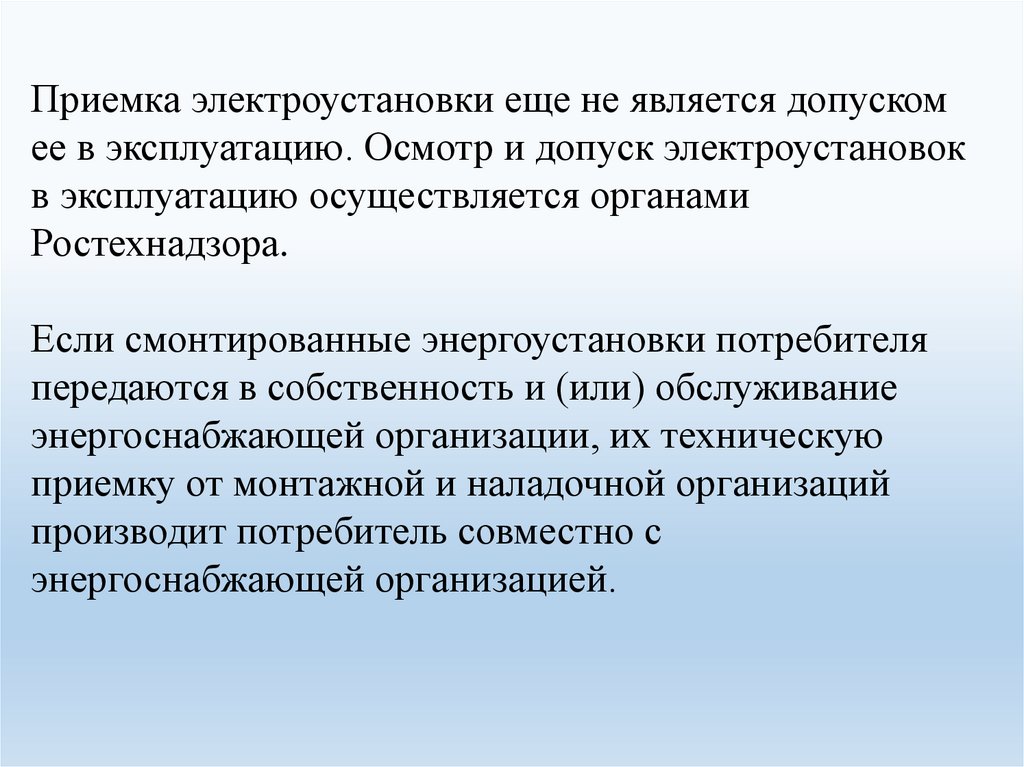

Приемка электроустановки еще не является допуском
ее в эксплуатацию. Осмотр и допуск электроустановок
в эксплуатацию осуществляется органами
Ростехнадзора.
Если смонтированные энергоустановки потребителя
передаются в собственность и (или) обслуживание
энергоснабжающей организации, их техническую
приемку от монтажной и наладочной организаций
производит потребитель совместно с
энергоснабжающей организацией.

4.

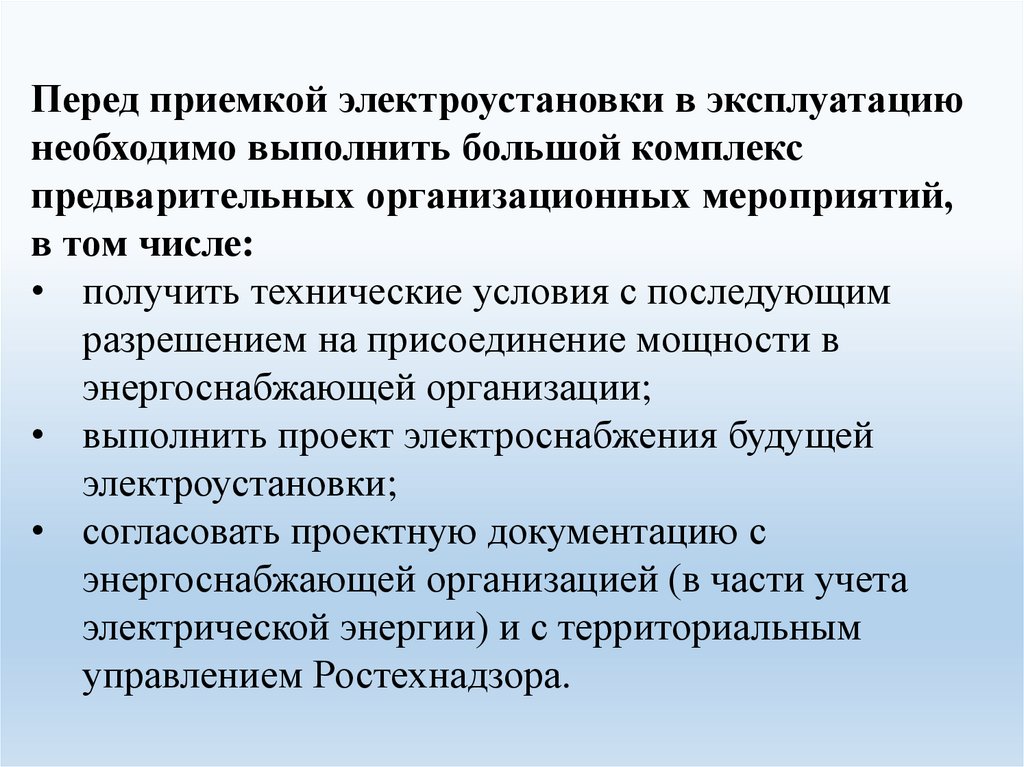

Перед приемкой электроустановки в эксплуатацию
необходимо выполнить большой комплекс
предварительных организационных мероприятий,
в том числе:
• получить технические условия с последующим
разрешением на присоединение мощности в
энергоснабжающей организации;
• выполнить проект электроснабжения будущей
электроустановки;
• согласовать проектную документацию с
энергоснабжающей организацией (в части учета
электрической энергии) и с территориальным
управлением Ростехнадзора.

5.

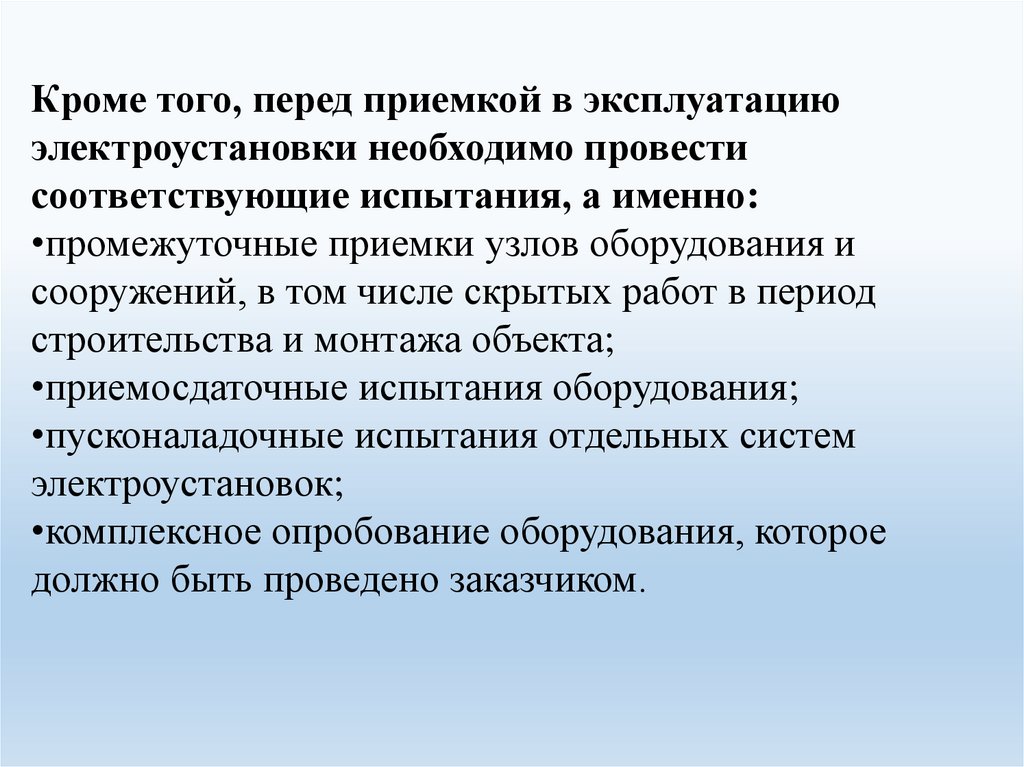

Кроме того, перед приемкой в эксплуатацию
электроустановки необходимо провести
соответствующие испытания, а именно:
•промежуточные приемки узлов оборудования и
сооружений, в том числе скрытых работ в период
строительства и монтажа объекта;
•приемосдаточные испытания оборудования;
•пусконаладочные испытания отдельных систем
электроустановок;
•комплексное опробование оборудования, которое
должно быть проведено заказчиком.

6.

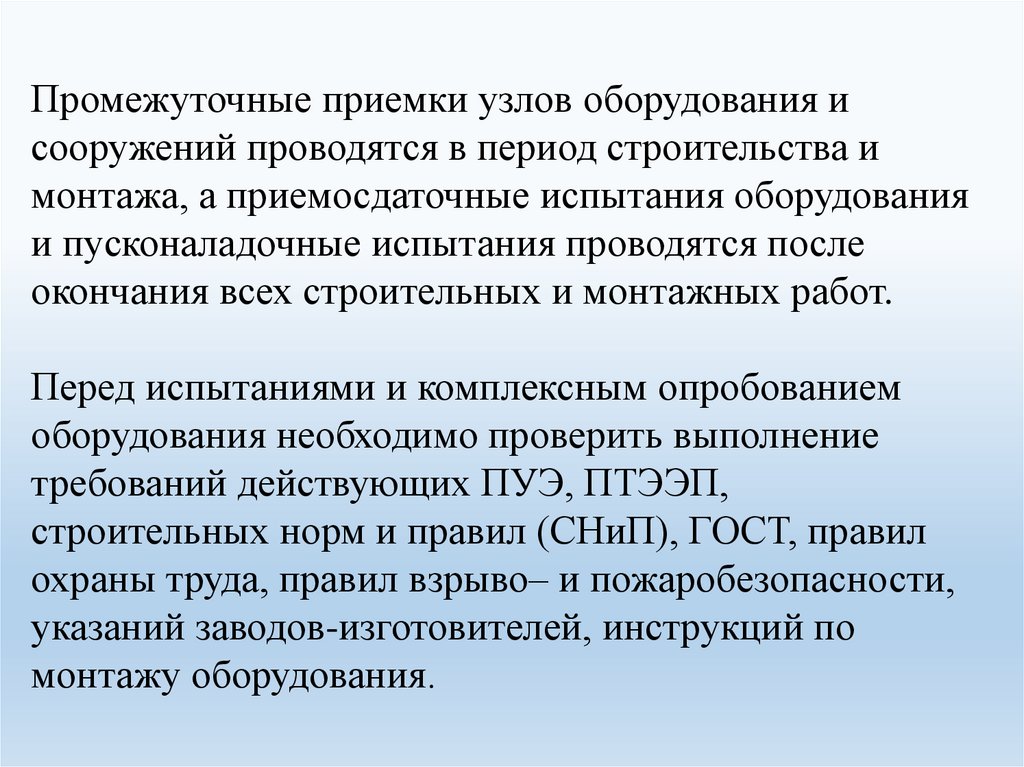

Промежуточные приемки узлов оборудования и
сооружений проводятся в период строительства и
монтажа, а приемосдаточные испытания оборудования
и пусконаладочные испытания проводятся после
окончания всех строительных и монтажных работ.
Перед испытаниями и комплексным опробованием
оборудования необходимо проверить выполнение
требований действующих ПУЭ, ПТЭЭП,
строительных норм и правил (СНиП), ГОСТ, правил
охраны труда, правил взрыво– и пожаробезопасности,
указаний заводов-изготовителей, инструкций по
монтажу оборудования.

7.

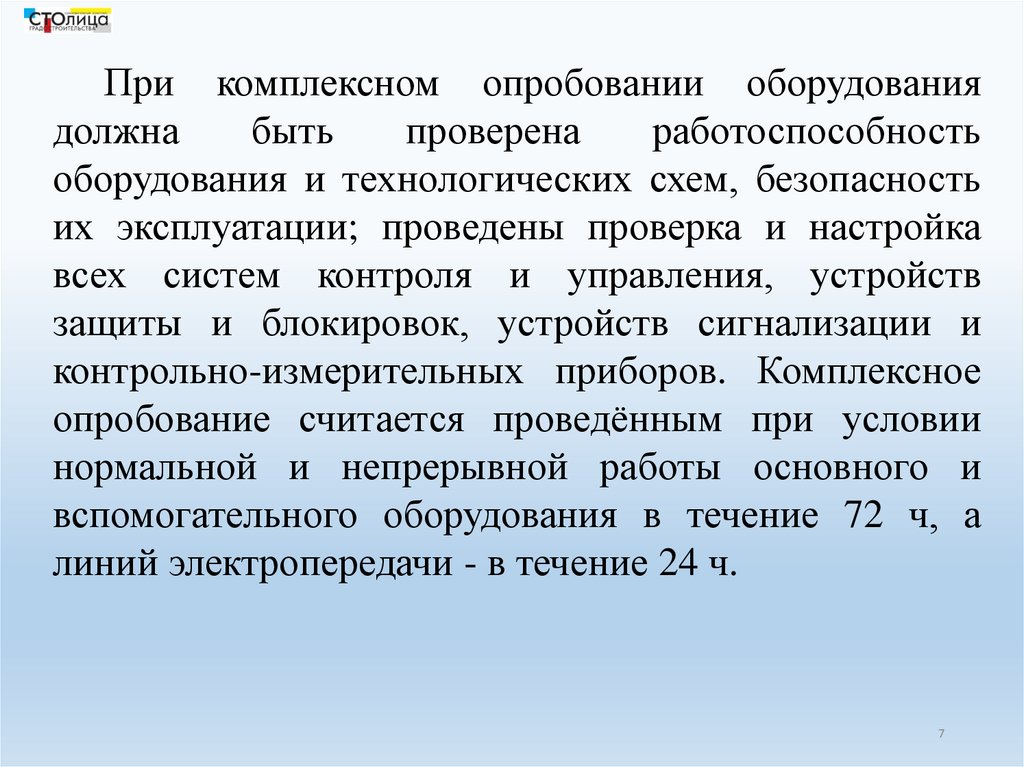

При комплексном опробовании оборудования
должна
быть
проверена
работоспособность
оборудования и технологических схем, безопасность
их эксплуатации; проведены проверка и настройка
всех систем контроля и управления, устройств
защиты и блокировок, устройств сигнализации и
контрольно-измерительных приборов. Комплексное
опробование считается проведённым при условии
нормальной и непрерывной работы основного и
вспомогательного оборудования в течение 72 ч, а
линий электропередачи - в течение 24 ч.
7

8.

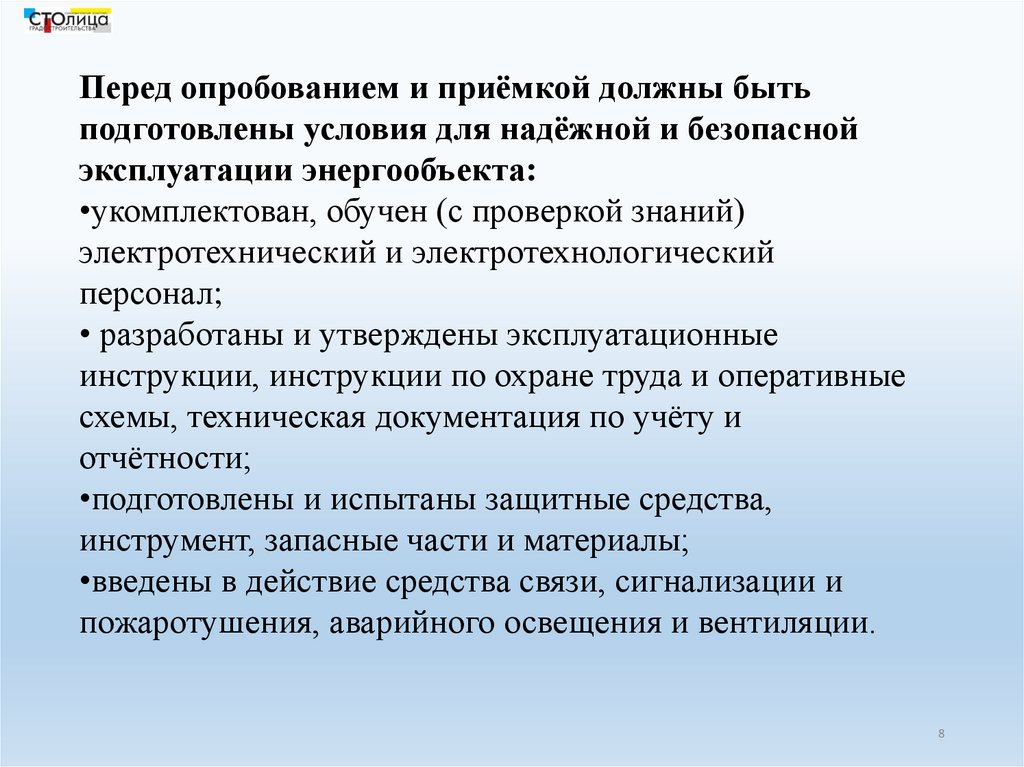

Перед опробованием и приёмкой должны быть
подготовлены условия для надёжной и безопасной
эксплуатации энергообъекта:
•укомплектован, обучен (с проверкой знаний)
электротехнический и электротехнологический
персонал;
• разработаны и утверждены эксплуатационные
инструкции, инструкции по охране труда и оперативные
схемы, техническая документация по учёту и
отчётности;
•подготовлены и испытаны защитные средства,
инструмент, запасные части и материалы;
•введены в действие средства связи, сигнализации и
пожаротушения, аварийного освещения и вентиляции.
8

9.

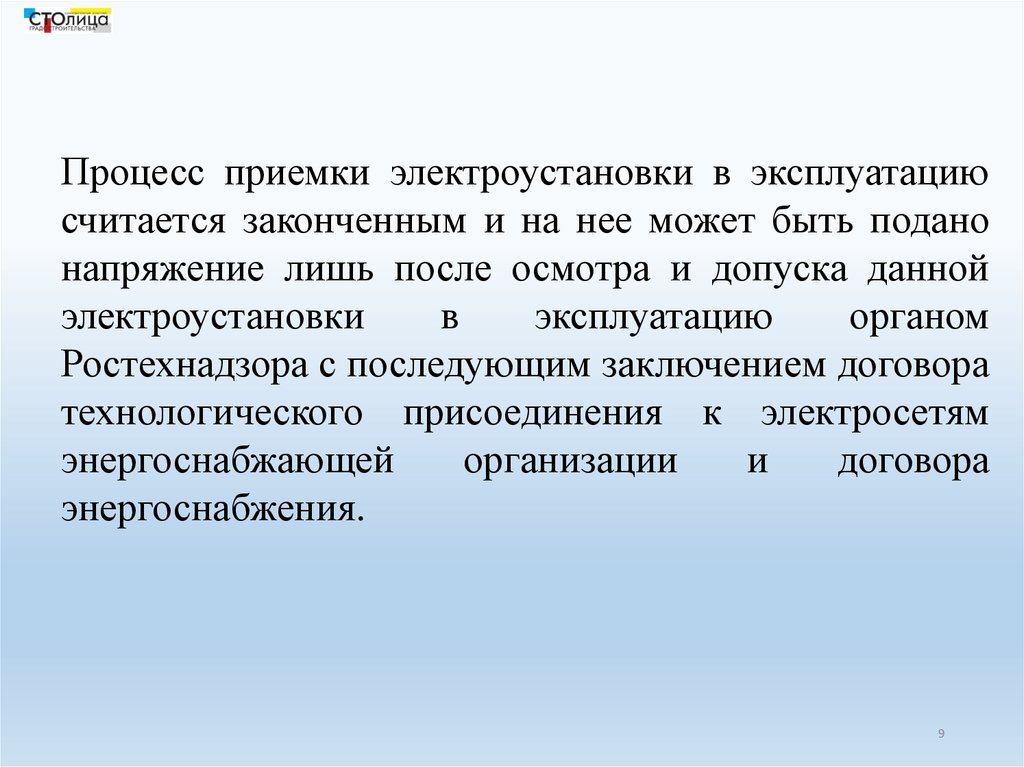

Процесс приемки электроустановки в эксплуатацию
считается законченным и на нее может быть подано
напряжение лишь после осмотра и допуска данной
электроустановки
в
эксплуатацию
органом
Ростехнадзора с последующим заключением договора
технологического присоединения к электросетям
энергоснабжающей
организации
и
договора
энергоснабжения.
9
