Оргэнергострой. Статус выполнения производственной программы на 2025
1.
13.08.2025г.2.

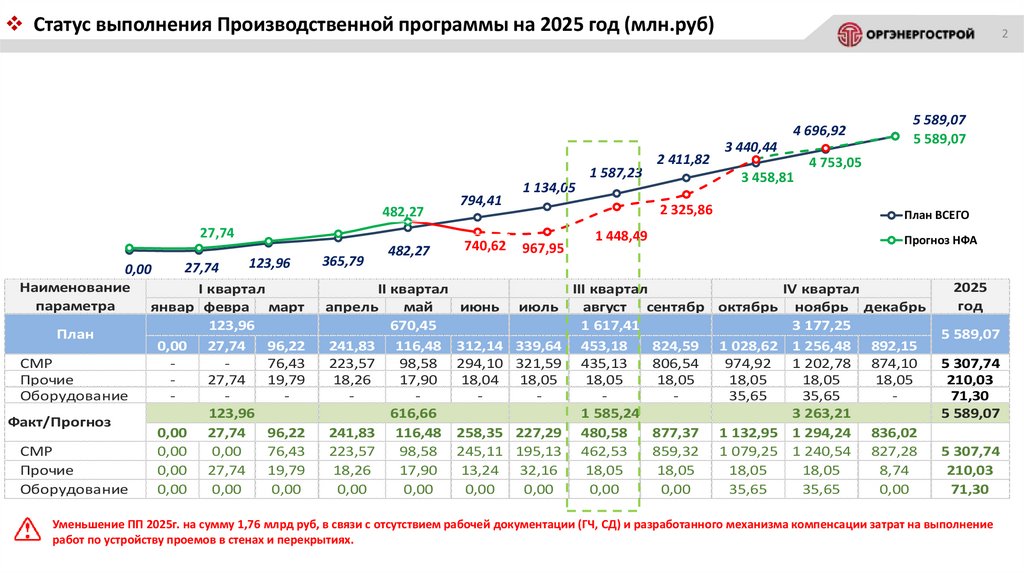

Статус выполнения Производственной программы на 2025 год (млн.руб)2
4 696,92
1 587,23
482,27
27,74
0,00
Наименование
параметра
План
СМР
Прочие
Оборудование
Факт/Прогноз
СМР
Прочие
Оборудование
27,74
123,96
I квартал
январ февра март
123,96
0,00 27,74
96,22
76,43
27,74
19,79
123,96
0,00 27,74
96,22
0,00
0,00
76,43
0,00 27,74
19,79
0,00
0,00
0,00
365,79
482,27
794,41
740,62
II квартал
апрель
май
июнь
670,45
241,83 116,48 312,14
223,57
98,58 294,10
18,26
17,90
18,04
616,66
241,83 116,48 258,35
223,57
98,58 245,11
18,26
17,90
13,24
0,00
0,00
0,00
2 411,82
3 458,81
1 134,05
2 325,86
967,95
июль
339,64
321,59
18,05
227,29
195,13
32,16
0,00
1 448,49
3 440,44
5 589,07
5 589,07
4 753,05
План ВСЕГО
Прогноз НФА
III квартал
IV квартал
август сентябр октябрь ноябрь декабрь
1 617,41
3 177,25
453,18
824,59 1 028,62 1 256,48 892,15
435,13
806,54
974,92 1 202,78 874,10
18,05
18,05
18,05
18,05
18,05
35,65
35,65
1 585,24
3 263,21
480,58
877,37 1 132,95 1 294,24 836,02
462,53
859,32 1 079,25 1 240,54 827,28
18,05
18,05
18,05
18,05
8,74
0,00
0,00
35,65
35,65
0,00
2025
год
5 589,07
5 307,74
210,03
71,30
5 589,07
5 307,74
210,03
71,30
Уменьшение ПП 2025г. на сумму 1,76 млрд руб, в связи с отсутствием рабочей документации (ГЧ, СД) и разработанного механизма компенсации затрат на выполнение
работ по устройству проемов в стенах и перекрытиях.
3.
План выполнения ключевых событий и контрольных точек на 2025 год3
Ключевые события 2025
№
п/п
1
2
2025
Наименование ключевого события
ЯНВ
ФЕВ
МАРТ
АПР
Ввод в опытную эксплуатацию «Насосная станция
пожаротушения (10USG) зд.14
ДГВУ от 23.12.2024 №1000/119-КВ
МАЙ
ИЮН
ИЮЛ
АВГ
СЕНТ
ОКТ
30.08.2025
30.08.2025
Завершен монтаж основного технологического
оборудования по «Склад натрия 10 UTS зд 8»
График крит.пути Приказ ГК от 27.12.2024
№1/2637-П
15.11.2025
15.11.2025
– план
– факт выполнения
– прогноз выполнения
НОЯ
ДЕК
4.

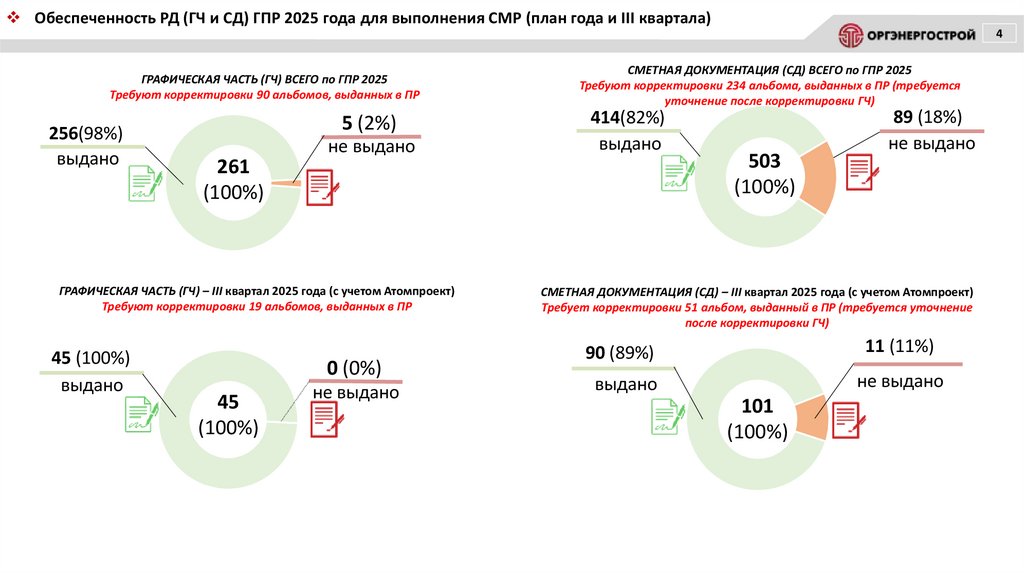

Обеспеченность РД (ГЧ и СД) ГПР 2025 года для выполнения СМР (план года и III квартала)4
ГРАФИЧЕСКАЯ ЧАСТЬ (ГЧ) ВСЕГО по ГПР 2025
Требуют корректировки 90 альбомов, выданных в ПР
256(98%)
выдано
5 (2%)
не выдано
414(82%)
выдано
261
(100%)
ГРАФИЧЕСКАЯ ЧАСТЬ (ГЧ) – III квартал 2025 года (с учетом Атомпроект)
Требуют корректировки 19 альбомов, выданных в ПР
45 (100%)
выдано
СМЕТНАЯ ДОКУМЕНТАЦИЯ (СД) ВСЕГО по ГПР 2025
Требуют корректировки 234 альбома, выданных в ПР (требуется
уточнение после корректировки ГЧ)
0 (0%)
45
(100%)
не выдано
503
(100%)
89 (18%)
не выдано
СМЕТНАЯ ДОКУМЕНТАЦИЯ (СД) – III квартал 2025 года (с учетом Атомпроект)
Требует корректировки 51 альбом, выданный в ПР (требуется уточнение
после корректировки ГЧ)
90 (89%)
11 (11%)
выдано
не выдано
101
(100%)
5.

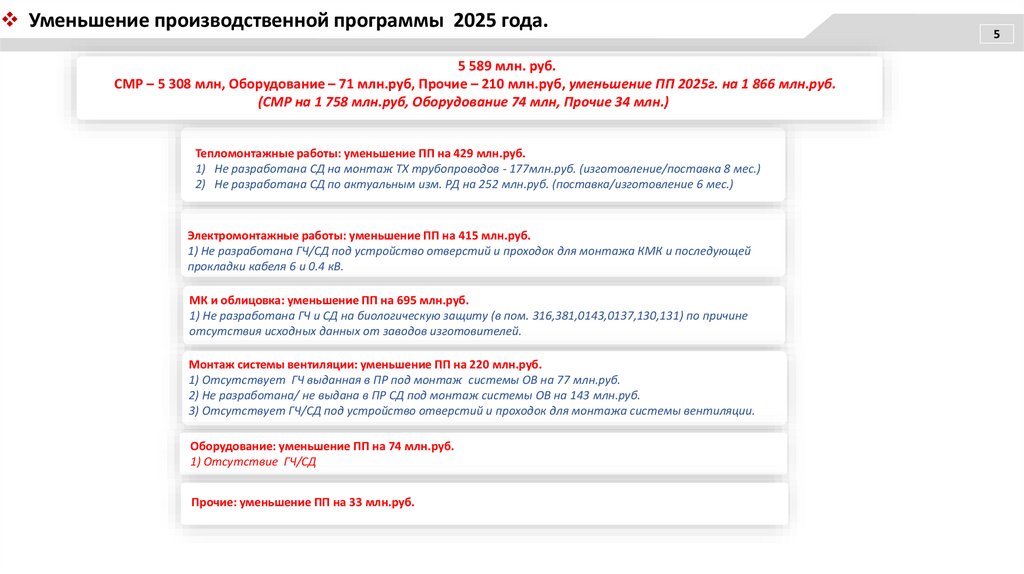

Уменьшение производственной программы 2025 года.5 589 млн. руб.
СМР – 5 308 млн, Оборудование – 71 млн.руб, Прочие – 210 млн.руб, уменьшение ПП 2025г. на 1 866 млн.руб.
(СМР на 1 758 млн.руб, Оборудование 74 млн, Прочие 34 млн.)
Тепломонтажные работы: уменьшение ПП на 429 млн.руб.
1) Не разработана СД на монтаж ТХ трубопроводов - 177млн.руб. (изготовление/поставка 8 мес.)
2) Не разработана СД по актуальным изм. РД на 252 млн.руб. (поставка/изготовление 6 мес.)
Электромонтажные работы: уменьшение ПП на 415 млн.руб.
1) Не разработана ГЧ/СД под устройство отверстий и проходок для монтажа КМК и последующей
прокладки кабеля 6 и 0.4 кВ.
МК и облицовка: уменьшение ПП на 695 млн.руб.
1) Не разработана ГЧ и СД на биологическую защиту (в пом. 316,381,0143,0137,130,131) по причине
отсутствия исходных данных от заводов изготовителей.
Монтаж системы вентиляции: уменьшение ПП на 220 млн.руб.
1) Отсутствует ГЧ выданная в ПР под монтаж системы ОВ на 77 млн.руб.
2) Не разработана/ не выдана в ПР СД под монтаж системы ОВ на 143 млн.руб.
3) Отсутствует ГЧ/СД под устройство отверстий и проходок для монтажа системы вентиляции.
Оборудование: уменьшение ПП на 74 млн.руб.
1) Отсутствие ГЧ/СД
Прочие: уменьшение ПП на 33 млн.руб.
5
6.

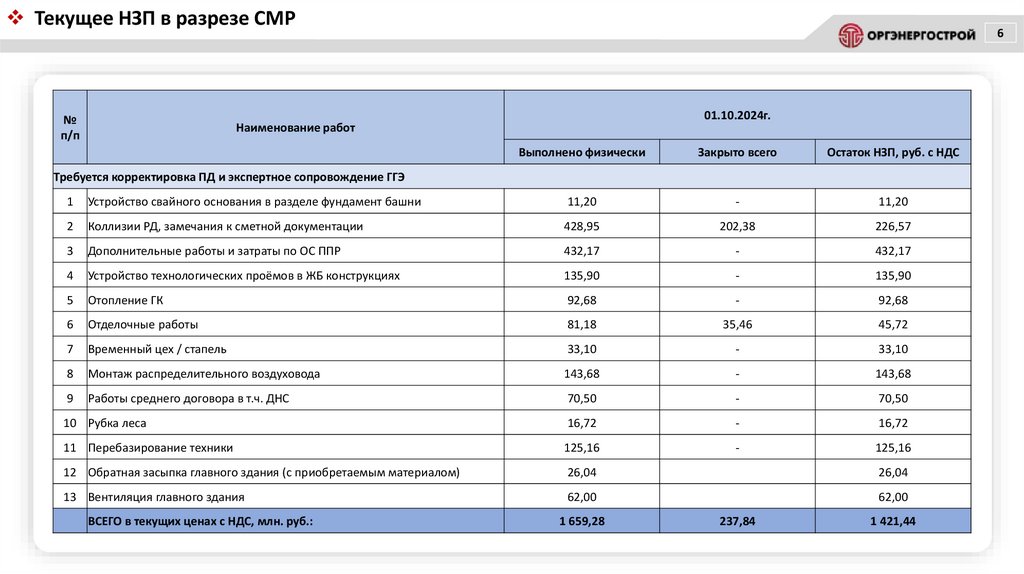

Текущее НЗП в разрезе СМР№
п/п
6
01.10.2024г.
Наименование работ
Выполнено физически
Закрыто всего
Остаток НЗП, руб. с НДС
Требуется корректировка ПД и экспертное сопровождение ГГЭ
1
Устройство свайного основания в разделе фундамент башни
11,20
-
11,20
2
Коллизии РД, замечания к сметной документации
428,95
202,38
226,57
3
Дополнительные работы и затраты по ОС ППР
432,17
-
432,17
4
Устройство технологических проёмов в ЖБ конструкциях
135,90
-
135,90
5
Отопление ГК
92,68
-
92,68
6
Отделочные работы
81,18
35,46
45,72
7
Временный цех / стапель
33,10
-
33,10
8
Монтаж распределительного воздуховода
143,68
-
143,68
9
Работы среднего договора в т.ч. ДНС
70,50
-
70,50
10 Рубка леса
16,72
-
16,72
11 Перебазирование техники
125,16
-
125,16
12 Обратная засыпка главного здания (с приобретаемым материалом)
26,04
26,04
13 Вентиляция главного здания
62,00
62,00
ВСЕГО в текущих ценах с НДС, млн. руб.:
1 659,28
237,84
1 421,44
7.

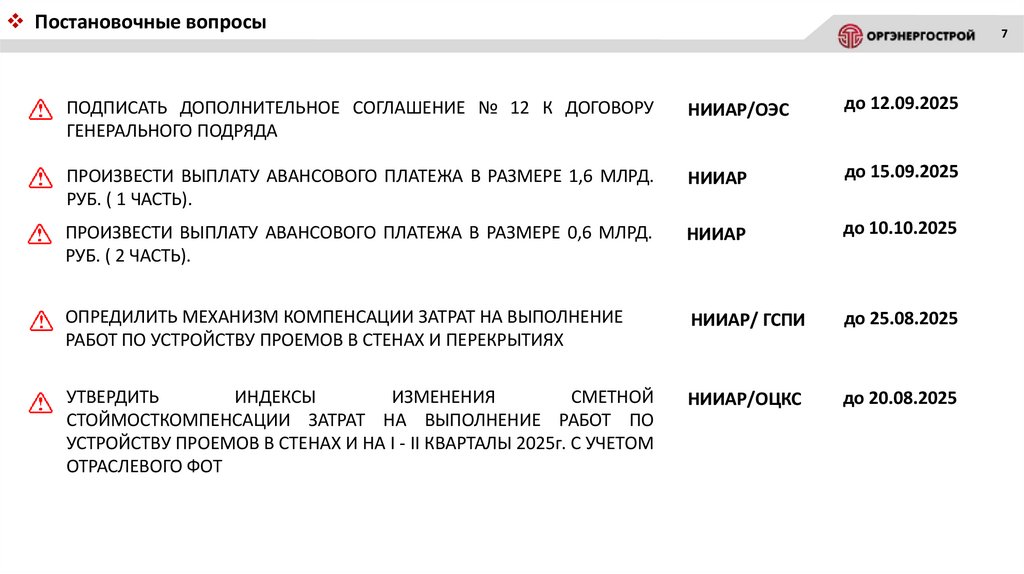

Постановочные вопросы7
ПОДПИСАТЬ ДОПОЛНИТЕЛЬНОЕ СОГЛАШЕНИЕ № 12 К ДОГОВОРУ
ГЕНЕРАЛЬНОГО ПОДРЯДА
НИИАР/ОЭС
до 12.09.2025
ПРОИЗВЕСТИ ВЫПЛАТУ АВАНСОВОГО ПЛАТЕЖА В РАЗМЕРЕ 1,6 МЛРД.
РУБ. ( 1 ЧАСТЬ).
НИИАР
до 15.09.2025
ПРОИЗВЕСТИ ВЫПЛАТУ АВАНСОВОГО ПЛАТЕЖА В РАЗМЕРЕ 0,6 МЛРД.
РУБ. ( 2 ЧАСТЬ).
НИИАР
до 10.10.2025
ОПРЕДИЛИТЬ МЕХАНИЗМ КОМПЕНСАЦИИ ЗАТРАТ НА ВЫПОЛНЕНИЕ
РАБОТ ПО УСТРОЙСТВУ ПРОЕМОВ В СТЕНАХ И ПЕРЕКРЫТИЯХ
НИИАР/ ГСПИ
до 25.08.2025
УТВЕРДИТЬ
ИНДЕКСЫ
ИЗМЕНЕНИЯ
СМЕТНОЙ
СТОЙМОСТКОМПЕНСАЦИИ ЗАТРАТ НА ВЫПОЛНЕНИЕ РАБОТ ПО
УСТРОЙСТВУ ПРОЕМОВ В СТЕНАХ И НА I - II КВАРТАЛЫ 2025г. С УЧЕТОМ
ОТРАСЛЕВОГО ФОТ
НИИАР/ОЦКС
до 20.08.2025
8.
Спасибо за внимание!АО «Институт «Оргэнергострой»
