Строительство 3 температурного блока ТТПУ «Золотой»
1) Работы завершены на 100%:
– Монтаж каркаса (2313,2 т)
– Монолитные работы ниже 0,000
– Фасадные системы
– Огнезащита

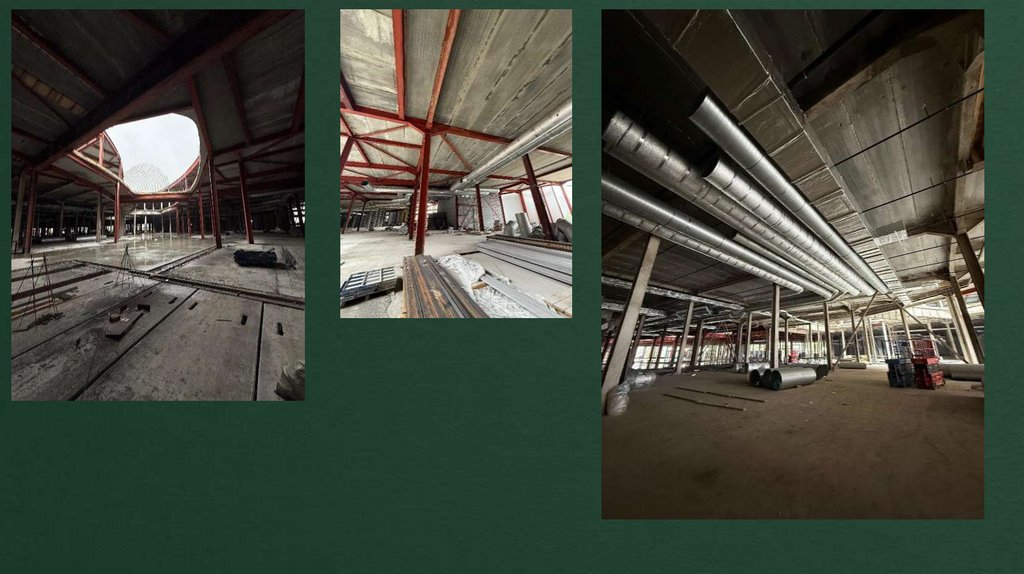

2) В процессе:
– Монолит выше 0,000 (90%)
– Стяжки (90%)
– Каменная кладка (85%)
– Кровля (70%)
– Вентиляция (75%)
– АПТ (90%)
– Ливневая канализация (85%)
3) Ведутся работы:
– Отделочные работы
– Монтаж перегородок ГКЛ
– Кровельный пирог

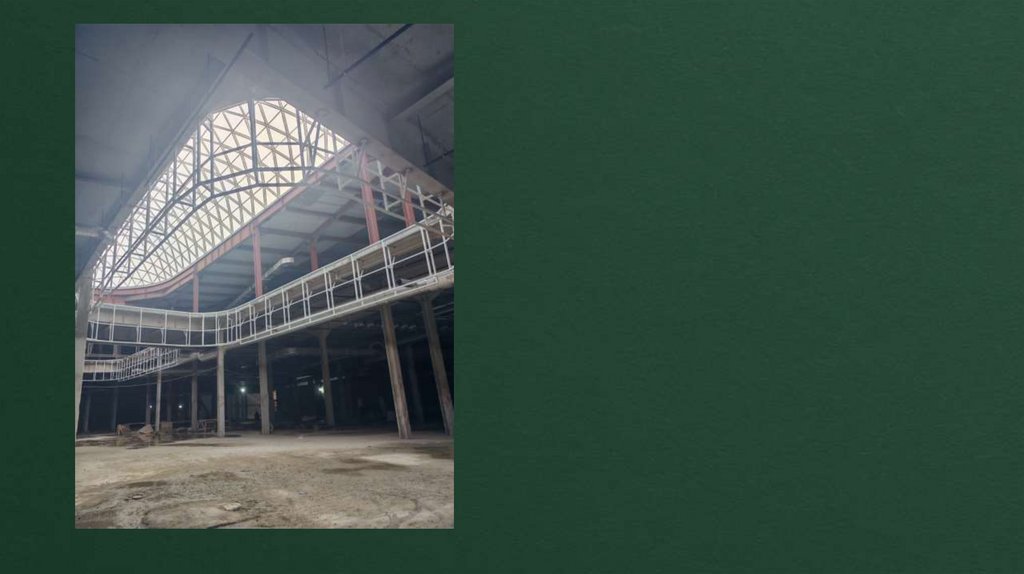

6.

7.

Строительство 4 температурного блока ТТПУ «Золотой»
1) Работы завершены на 100%:
– Монтаж каркаса (2313,2 т)
– Монолитные работы ниже 0,000
– Фасадные системы
– Монтаж кровельных сооружений
2) В процессе:
– Монолит выше 0,000 (95%)
– Стяжки (95%)
– Кладка (80%)
– Кровля (75%)
– Фризы (75%)
– Вентиляция, АПТ
3) Ведутся работы:
– Отделочные работы
– Монтаж отопления
– Завершение входных групп

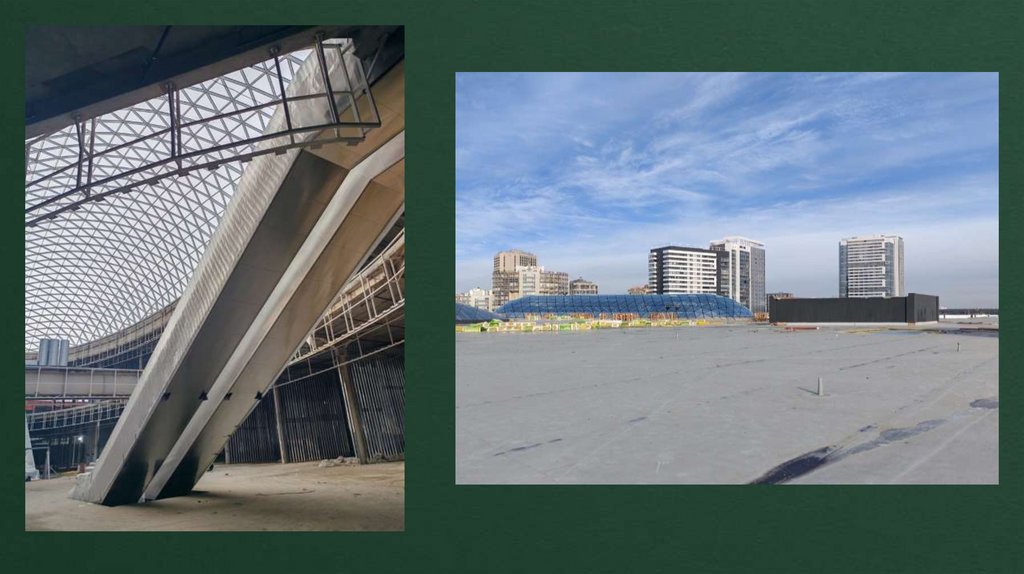

8.

9.

Строительство 5 температурного блока ТТПУ «Золотой»
1) Работы завершены на 100%:
– Монтаж каркаса (2179,1 т)
– Монолит ниже 0,000
– Каменная кладка
– Монтаж фризов
2) В процессе:
– Монолит выше 0,000 (95%)
– Стяжки (95%)
– Эскалаторы (60%)
– Кровля (95%)
– Вентиляция, АПТ
3) Ведутся работы:
– Отделочные работы
– Монтаж эскалаторов
– Монтаж инженерных коммуникаций
