Запуск 3D-печатного
производства:
Комплексны й план
проекта
Добро пожаловать в детальный обзор запуска малого и среднего
производства 3D-печатных моделей. Мы рассмотрим ключевые
планирования, исполнения и контроля для обеспечения успешного
старта и устойчивого развития вашего предприятия.

2.

Стратегический Обзор

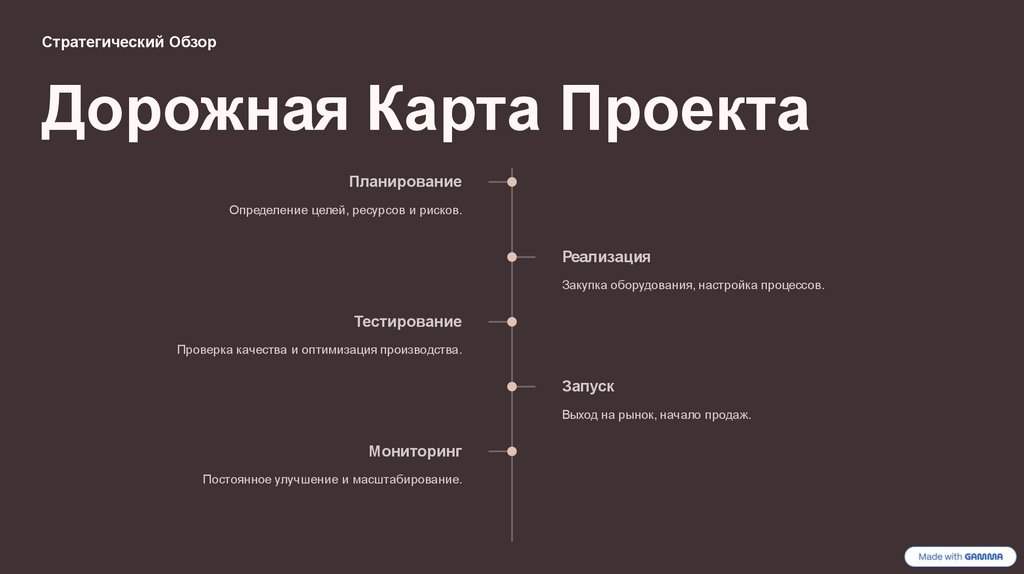

Дорожная Карта Проекта
Планирование
Определение целей, ресурсов и рисков.
Реализация
Закупка оборудования, настройка процессов.
Тестирование
Проверка качества и оптимизация производства.
Запуск
Выход на рынок, начало продаж.
Мониторинг
Постоянное улучшение и масштабирование.

3.

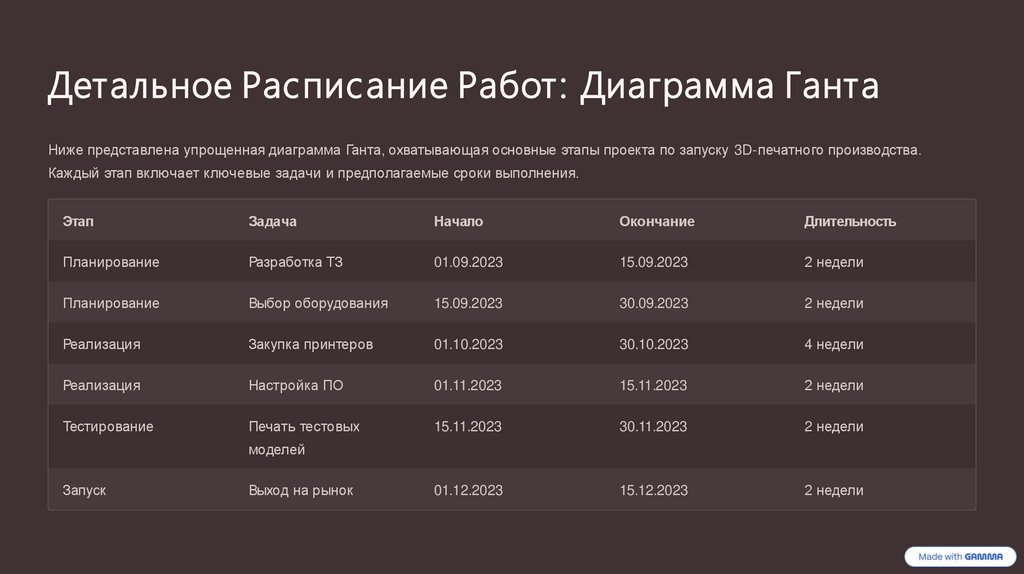

Детальное Распис ание Работ: Диаграмма Ганта
Ниже представлена упрощенная диаграмма Ганта, охватывающая основные этапы проекта по запуску 3D-печатного производства.
Каждый этап включает ключевые задачи и предполагаемые сроки выполнения.
Этап
Задача
Начало
Окончание
Длительность
Планирование
Разработка ТЗ
01.09.2023
15.09.2023
2 недели
Планирование
Выбор оборудования
15.09.2023
30.09.2023
2 недели
Реализация
Закупка принтеров
01.10.2023
30.10.2023
4 недели
Реализация
Настройка ПО
01.11.2023
15.11.2023
2 недели
Тестирование
Печать тестовых
15.11.2023
30.11.2023
2 недели
01.12.2023
15.12.2023
2 недели
моделей
Запуск
Выход на рынок

4.

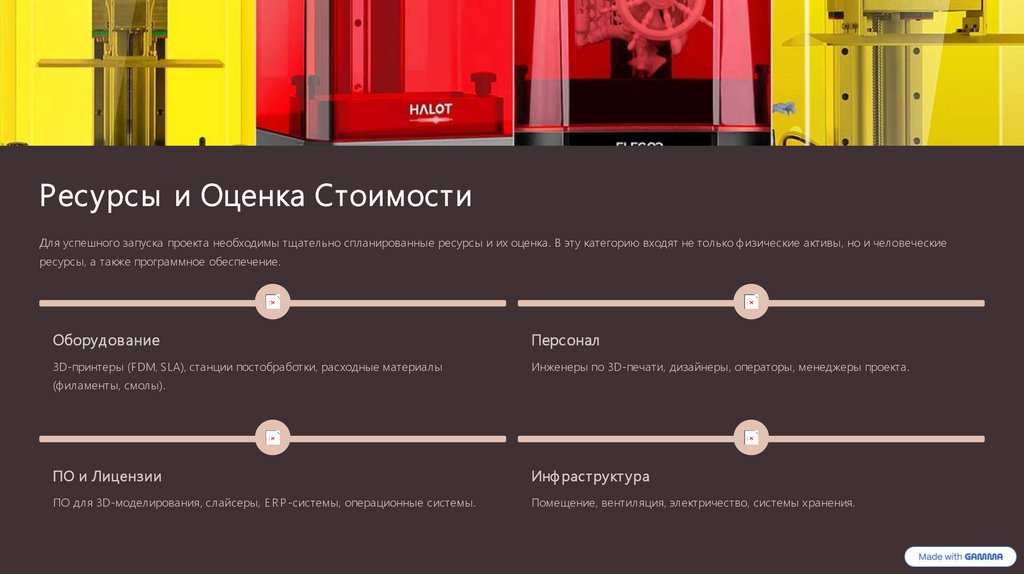

Ресурсы и Оценка Стоимости
Для успешного запуска проекта необходимы тщательно спланированные ресурсы и их оценка. В эту категорию входят не только физические активы, но и человеческие
ресурсы, а также программное обеспечение.
Оборудование
Персонал
3D-принтеры (FDM, SLA), станции постобработки, расходные материалы
Инженеры по 3D-печати, дизайнеры, операторы, менеджеры проекта.
(филаменты, смолы).
ПО и Лицензии
Инф раструкт ура
ПО для 3D-моделирования, слайсеры, E R P -системы, операционные системы.
Помещение, вентиляция, электричество, системы хранения.

5.

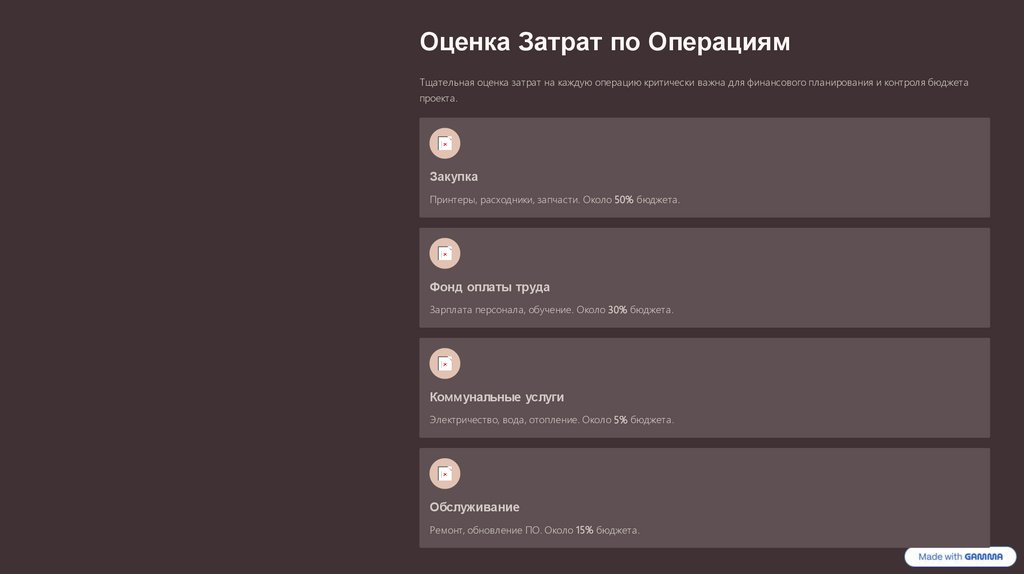

Оценка Затрат по Операциям
Тщательная оценка затрат на каждую операцию критически важна для финансового планирования и контроля бюджета
проекта.
Закупка
Принтеры, расходники, запчасти. Около 50% бюджета.
Фонд оплаты труда
Зарплата персонала, обучение. Около 30% бюджета.
Коммунальные услуги
Электричество, вода, отопление. Около 5% бюджета.
Обслуживание
Ремонт, обновление ПО. Около 15% бюджета.

6.

Управление Рисками и Затраты
Идентификация потенциальных рисков и разработка стратегий их смягчения
позволяет минимизировать негативное влияние на проект.
Риск 1: Сбой оборудования
Меры: Регулярное ТО, запасные части, резервные принтеры. Затраты:
5-1 0% от стоимости оборудования.
Риск 2: Нехватка сырья
Меры: Несколько поставщиков, достаточный складской запас. Затраты:
3-7% от стоимости сырья.
Риск 3: Отсутствие квалификации
Меры: Обучение персонала, наем экспертов. Затраты: 2-5% от ФОТ.

7.

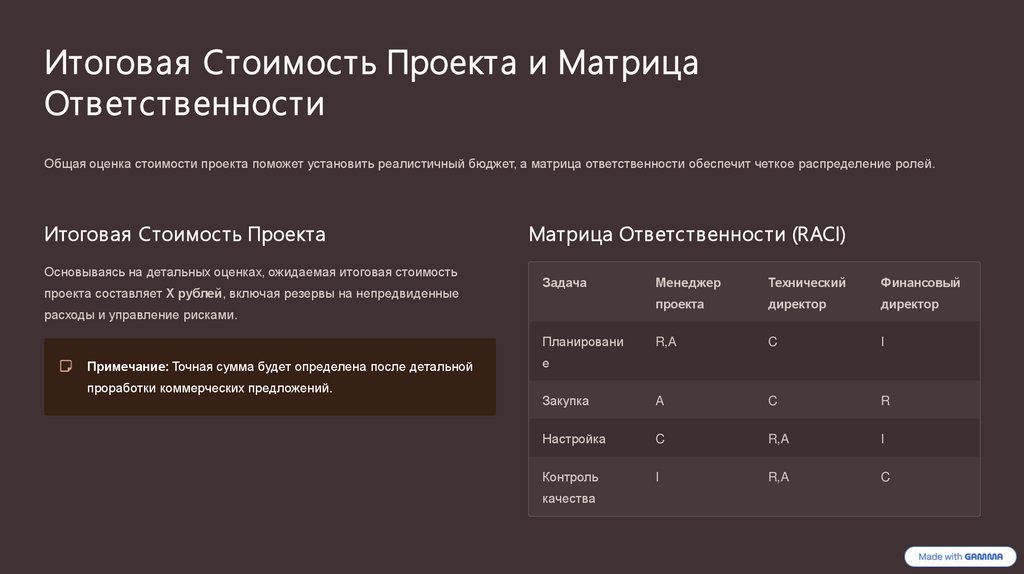

Итоговая Стоимость Проекта и Матрица
Ответственности
Общая оценка стоимости проекта поможет установить реалистичный бюджет, а матрица ответственности обеспечит четкое распределение ролей.
Итоговая Стоимость Проекта
Основываясь на детальных оценках, ожидаемая итоговая стоимость
проекта составляет X рублей, включая резервы на непредвиденные
Матрица Ответс твенности (RACI)
Задача
Менеджер
Технический
Финансовый
проекта
директор
директор
R,A
C
I
Закупка
A
C
R
Настройка
C
R,A
I
Контроль
I
R,A
C
расходы и управление рисками.
Планировани
Примечание: Точная сумма будет определена после детальной
проработки коммерческих предложений.
е
качества

8.

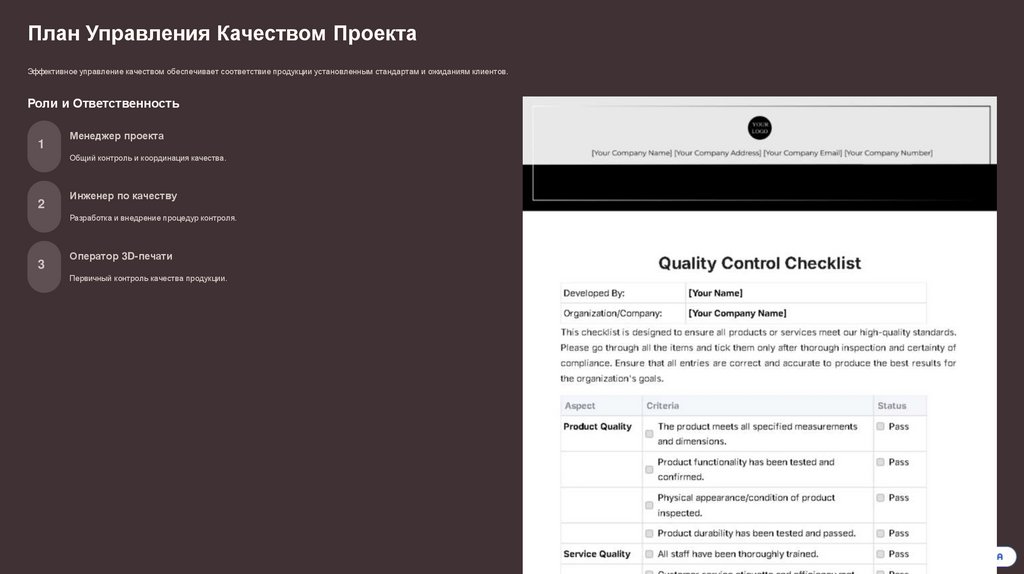

План Управления Качеством Проекта
Эффективное управление качеством обеспечивает соответствие продукции установленным стандартам и ожиданиям клиентов.
Роли и Ответственность
1
Менеджер проекта
Общий контроль и координация качества.
2
Инженер по качеству
Разработка и внедрение процедур контроля.
3
Оператор 3D-печати
Первичный контроль качества продукции.

9.

Подходы к Обеспечению и Повышению Качества
Наш подход к качеству включает в себя не только контроль, но и постоянное улучшение всех процессов.
Контроль качества
Обеспечение качества
Стандартизация процессов
Обучение персонала
Выбор надежных поставщиков
Визуальный осмотр
Измерительный контроль
Функциональное тестирование
Повышение качества
Сбор обратной связи
Анализ дефектов
Внедрение новых технологий

10.

План Управления Коммуникациями Проекта
Эффективные коммуникации — залог успеха любого проекта. Мы установим четкие каналы и графики обмена информацией.
Ключевые Коммуникации
Внутренние совещания
Е женедельные встречи команды проекта для статуса и решения
проблем.
Отчеты о прогрессе
Е жемесячные отчеты для руководства о статусе проекта и бюджете.
Коммуникация с поставщиками
Регулярные звонки и переписка для координации поставок.
Обратная связь от клиентов
Механизмы сбора и анализа отзывов для улучшения продукции.
