Организация работы для электротехнического участка автотранспортного предприятия
1. Организация работ для ЭЛЕКТРОТЕХНИЧЕСКОГО участкА автотранспортного предприятия
МИНИСТЕРСТВО ОБРАЗОВАНИЯКИРОВСКОЙОБЛАСТИ
Кировское областное
государственное
профессиональное
образовательное бюджетное
учреждение
“Вятско-Полянский механический
техникум”
(КОГПОБУ ВПМТ)
ОРГАНИЗАЦИЯ РАБОТ ДЛЯ ЭЛЕКТРОТЕХНИЧЕСКОГО
УЧАСТКА АВТОТРАНСПОРТНОГО ПРЕДПРИЯТИЯ

2. Цель курсового проекта
ЦЕЛЬ КУРСОВОГО ПРОЕКТАЗакрепление знаний и умений студентов при изучении модуля
ПМ01
Практическое применение знаний при организации ТО и ТР
автомобилей
Усвоение основ проектирования и технологических расчетов
участков АТП
Умение правильно выбрать метод организации производства и
его обоснования для конкретных условий
Умение пользоваться литературой
3.

4. Таблица 1- Исходные данные

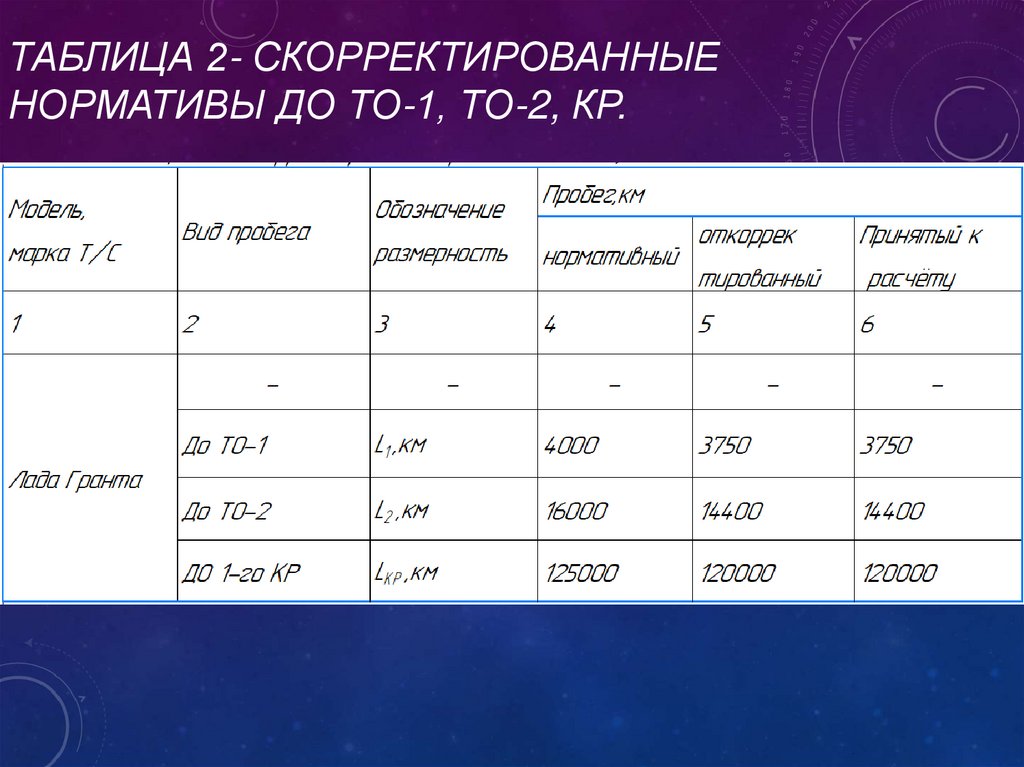

ТАБЛИЦА 1- ИСХОДНЫЕ ДАННЫЕ5. Таблица 2- Скорректированные нормативы до ТО-1, ТО-2, кР.
ТАБЛИЦА 2- СКОРРЕКТИРОВАННЫЕНОРМАТИВЫ ДО ТО-1, ТО-2, КР.

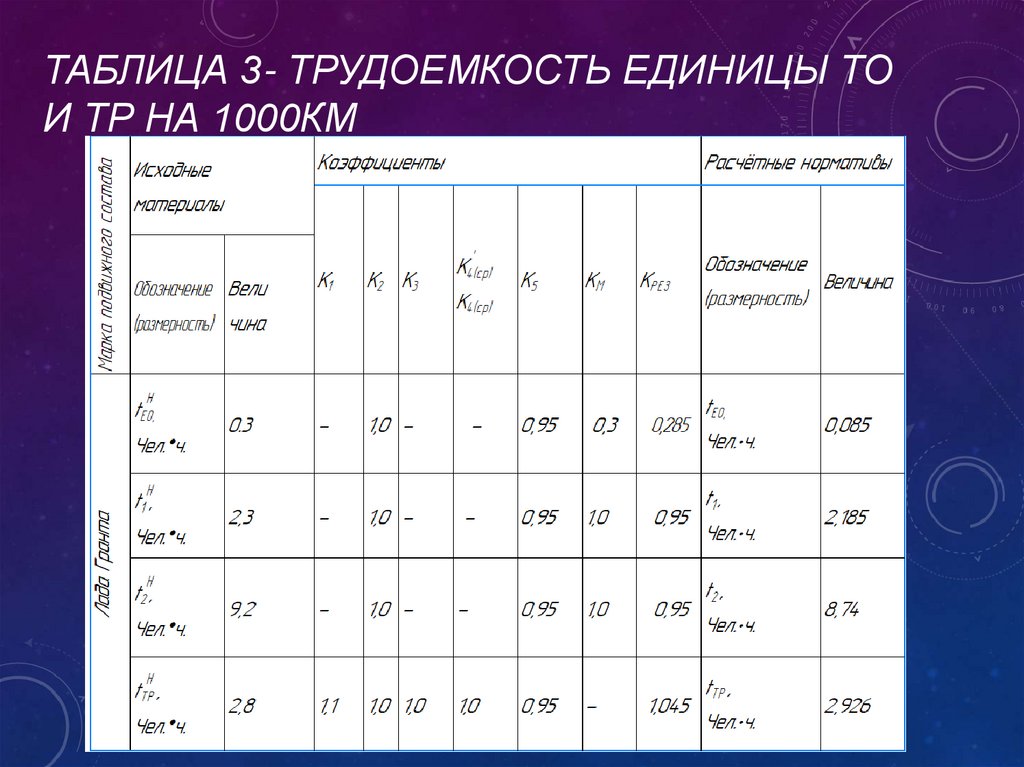

6. Таблица 3- Трудоемкость единицы ТО и ТР на 1000км
ТАБЛИЦА 3- ТРУДОЕМКОСТЬ ЕДИНИЦЫ ТОИ ТР НА 1000КМ

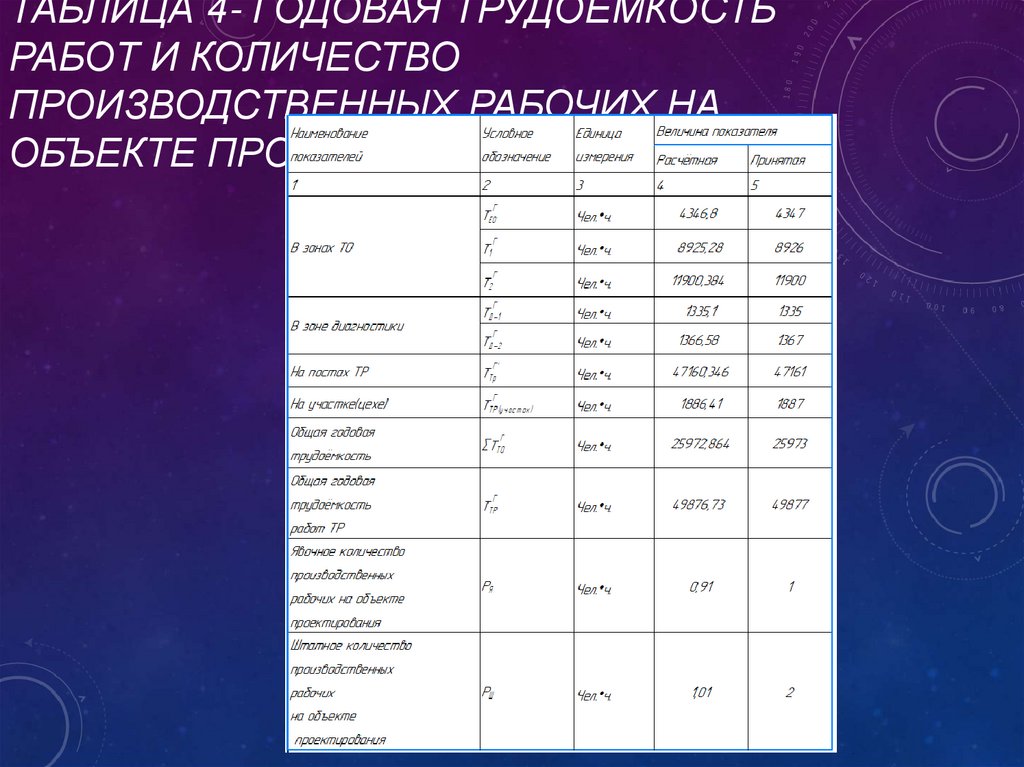

7. Таблица 4- Годовая трудоемкость работ и количество производственных рабочих на объекте проектирования
ТАБЛИЦА 4- ГОДОВАЯ ТРУДОЕМКОСТЬРАБОТ И КОЛИЧЕСТВО
ПРОИЗВОДСТВЕННЫХ РАБОЧИХ НА
ОБЪЕКТЕ ПРОЕКТИРОВАНИЯ

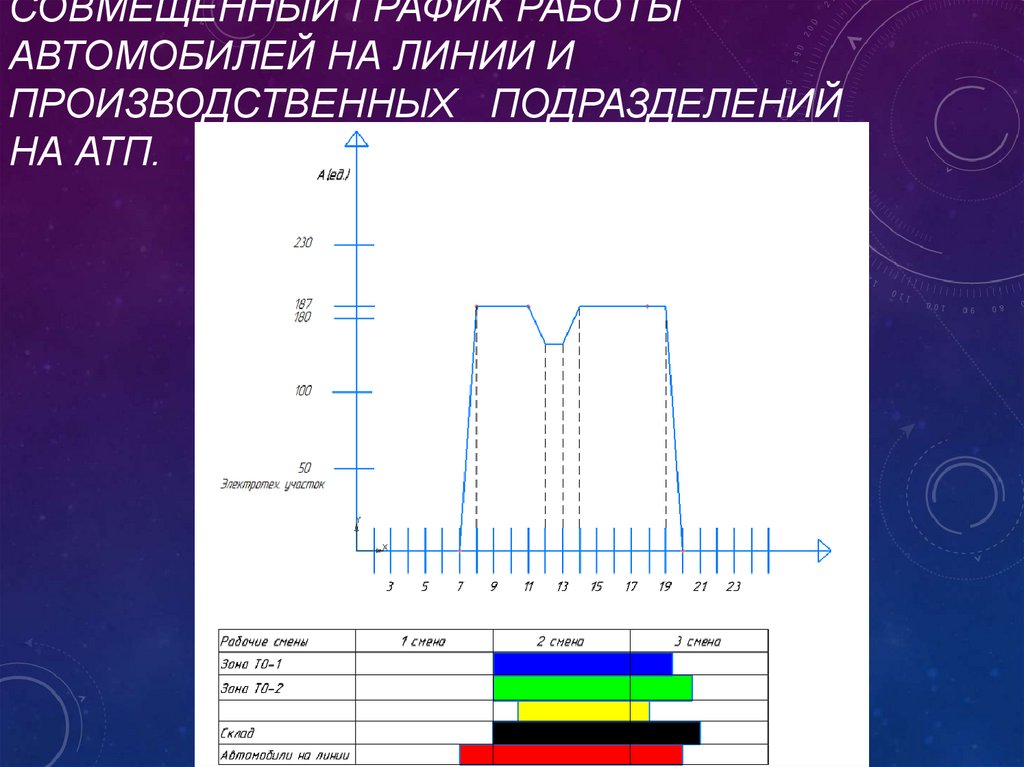

8. Совмещенный график работы автомобилей на линии и производственных подразделений на АТП.
СОВМЕЩЕННЫЙ ГРАФИК РАБОТЫАВТОМОБИЛЕЙ НА ЛИНИИ И
ПРОИЗВОДСТВЕННЫХ ПОДРАЗДЕЛЕНИЙ
НА АТП.

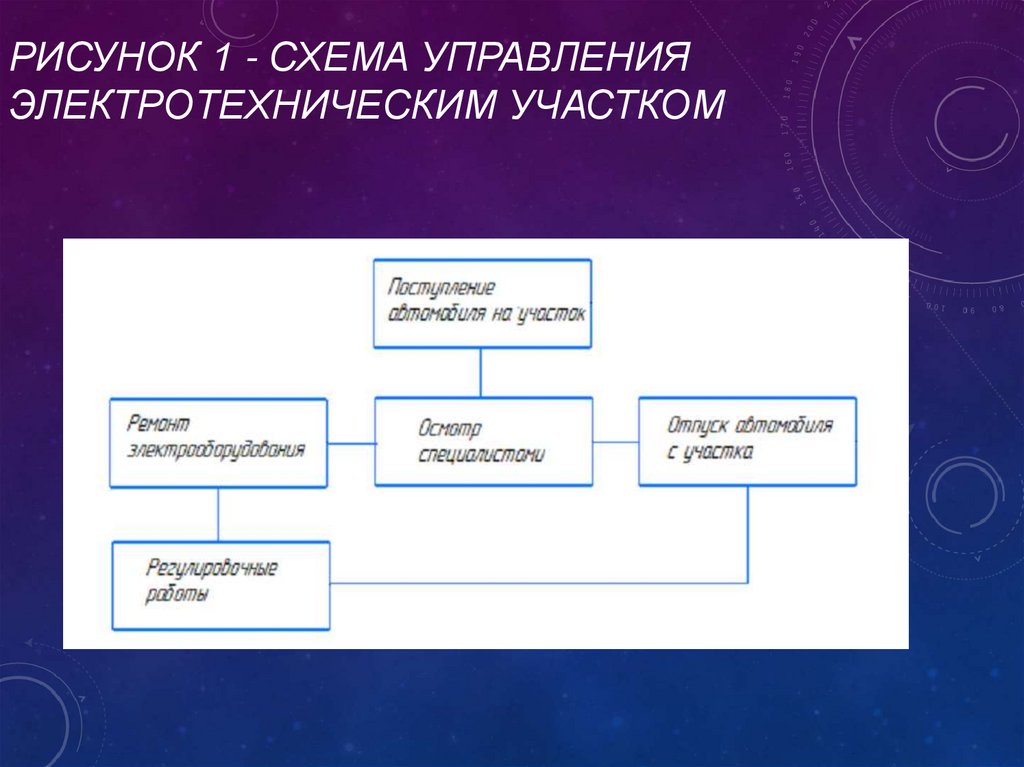

9. Рисунок 1 - Схема управления Электротехническим участком
РИСУНОК 1 - СХЕМА УПРАВЛЕНИЯЭЛЕКТРОТЕХНИЧЕСКИМ УЧАСТКОМ
