Рис к MSProject

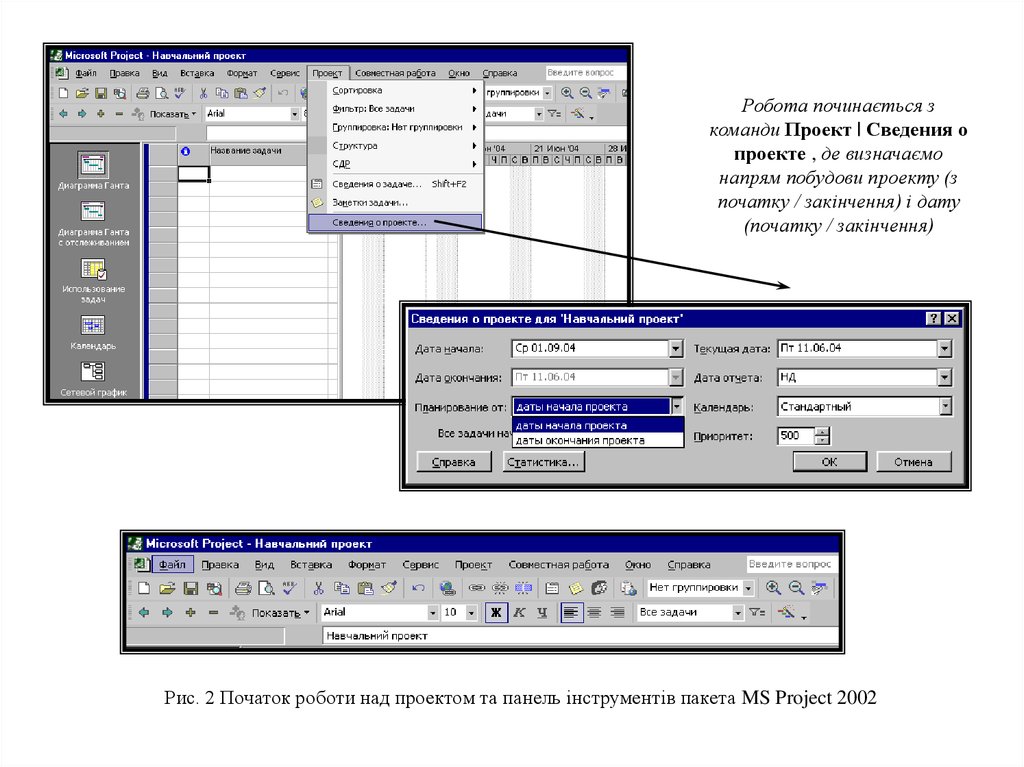

1.

Робота починається з
команди Проект | Сведения о
проекте , де визначаємо
напрям побудови проекту (з
початку / закінчення) і дату
(початку / закінчення)
Рис. 2 Початок роботи над проектом та панель інструментів пакета MS Project 2002

2.

м – хвилина
ч – година
д – день
н – тиждень
мес – місяць
Структуризація
проекту

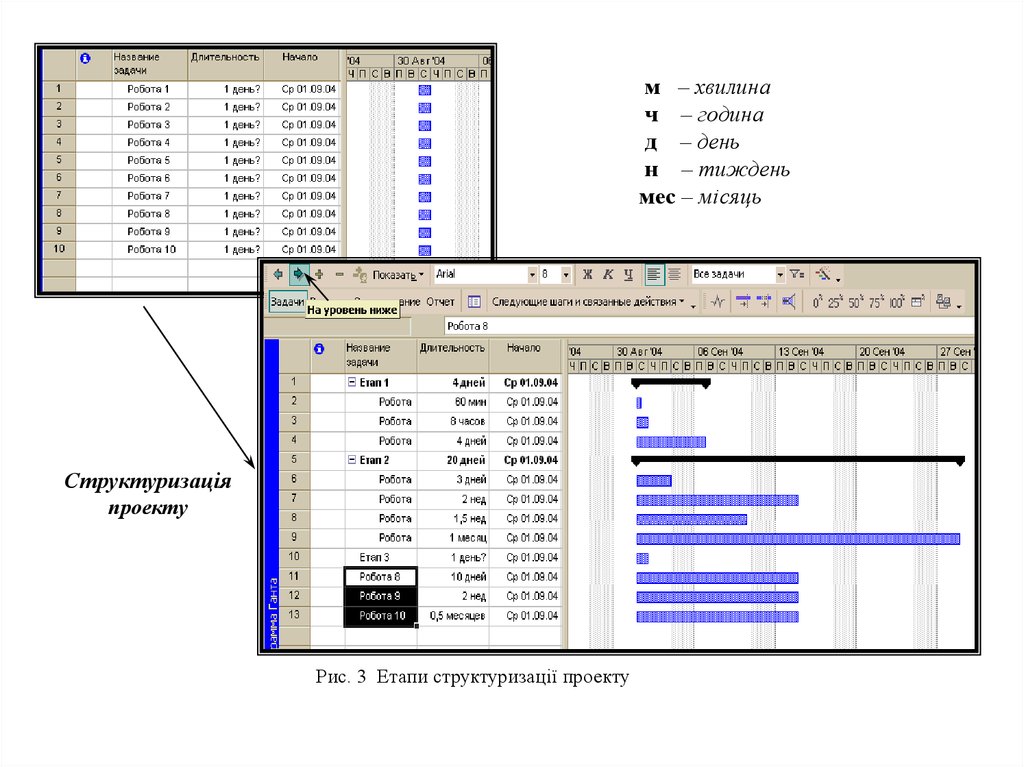

Рис. 3 Етапи структуризації проекту

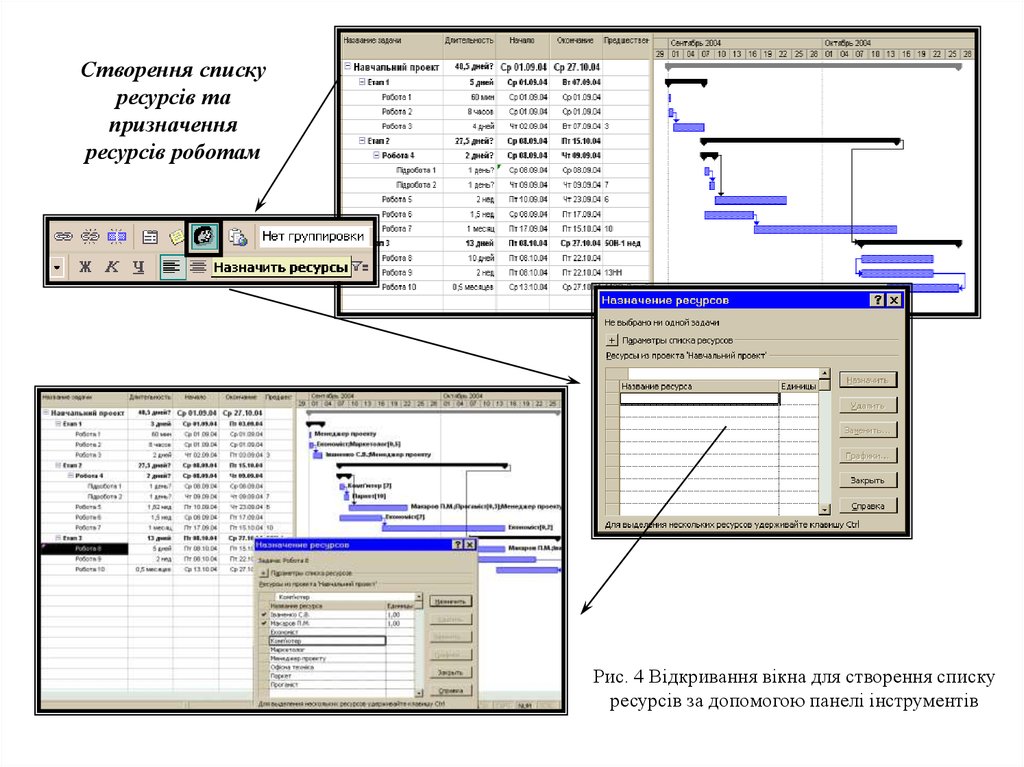

3.

Створення списку
ресурсів та
призначення
ресурсів роботам
Рис. 4 Відкривання вікна для створення списку
ресурсів за допомогою панелі інструментів

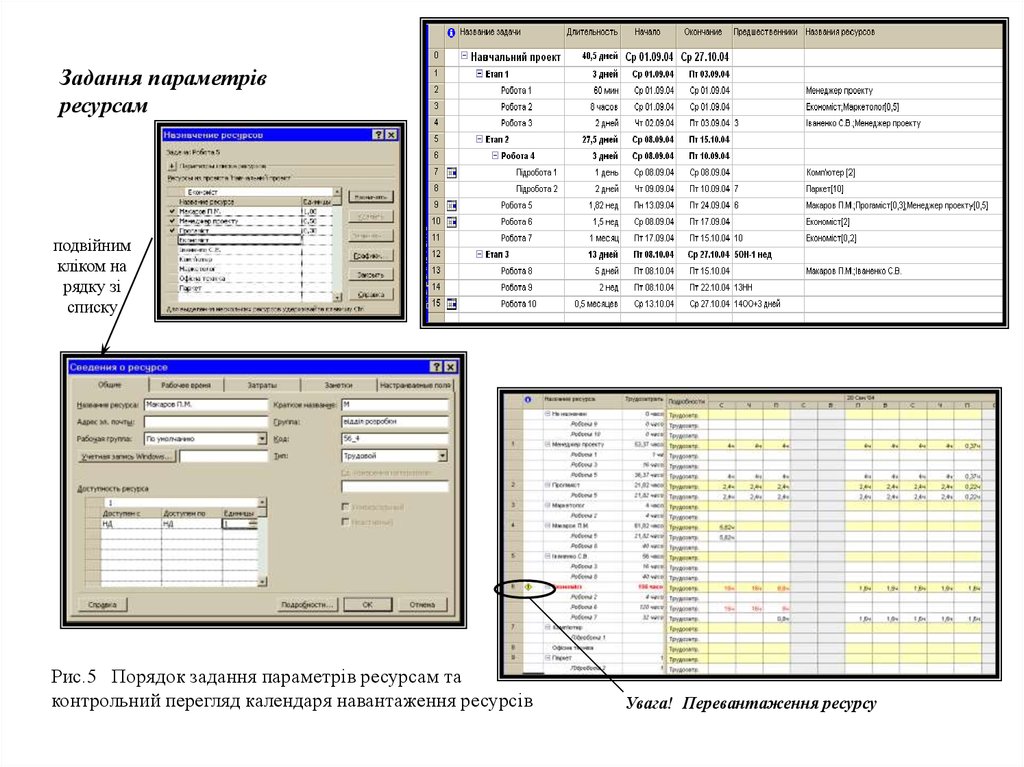

4.

Задання параметрів
ресурсам
подвійним
кліком на
рядку зі
списку
Рис.5 Порядок задання параметрів ресурсам та
контрольний перегляд календаря навантаження ресурсів
Увага! Перевантаження ресурсу

5.

Послідовність внесення
змін до календаря робочого
часу

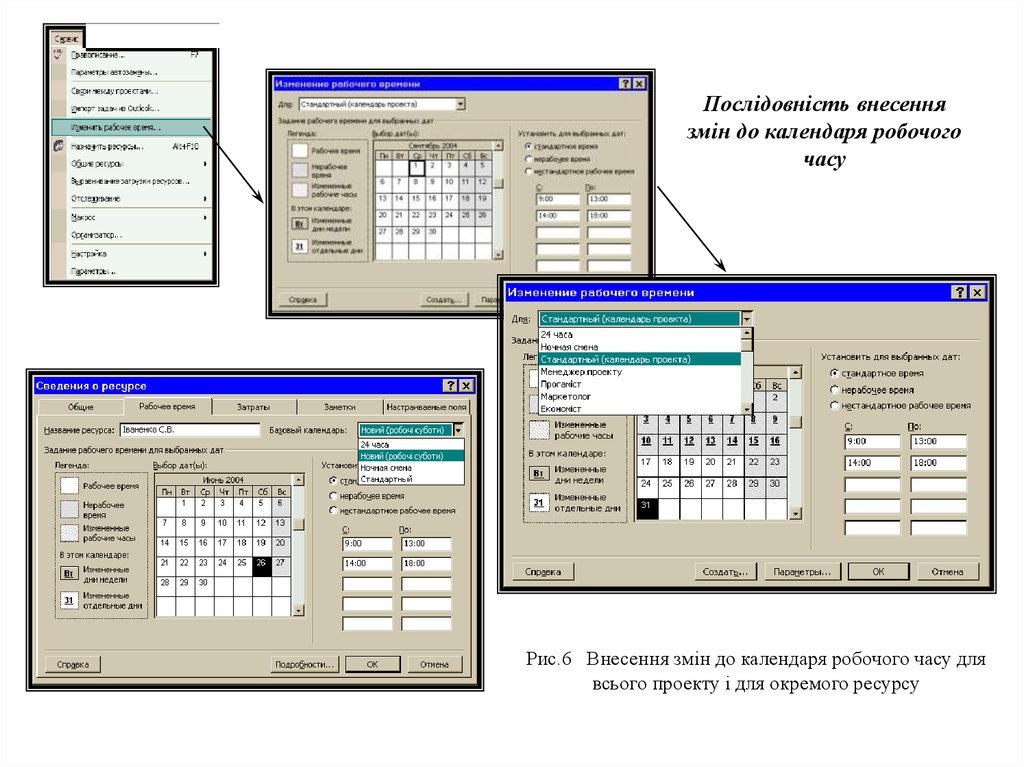

Рис.6 Внесення змін до календаря робочого часу для
всього проекту і для окремого ресурсу

6.

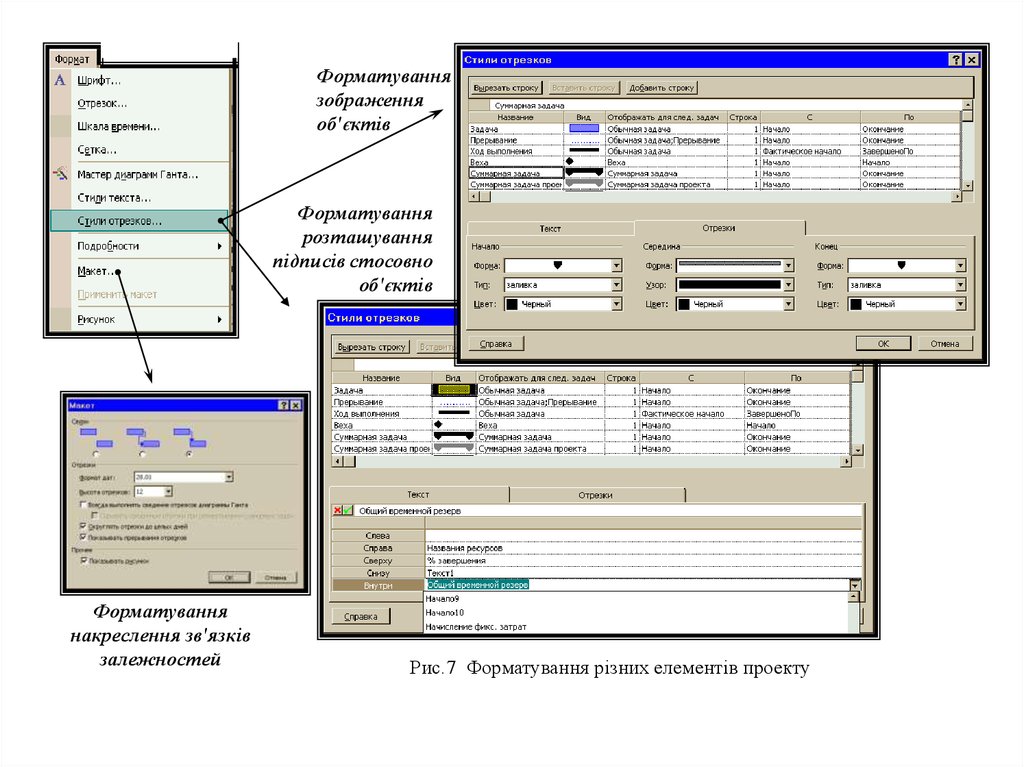

Форматування
зображення
об'єктів
Форматування
розташування
підписів стосовно
об'єктів
Форматування
накреслення зв'язків
залежностей
Рис.7 Форматування різних елементів проекту

7.

Можливість
самостійного
формування
звітів

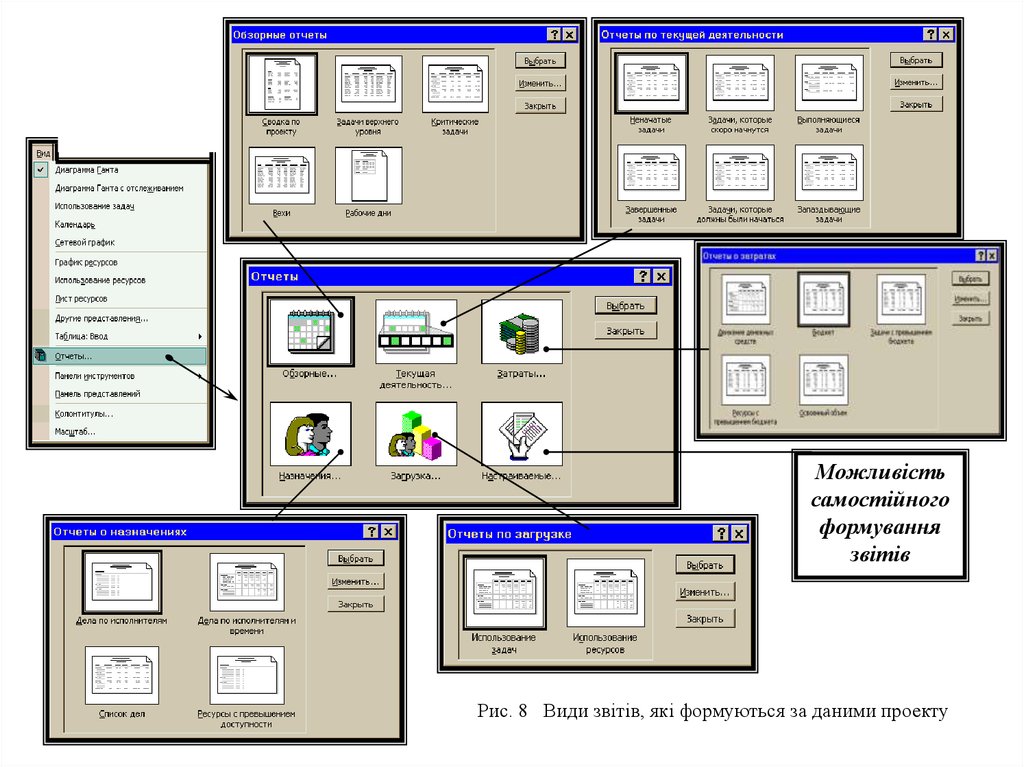

Рис. 8 Види звітів, які формуються за даними проекту

8.

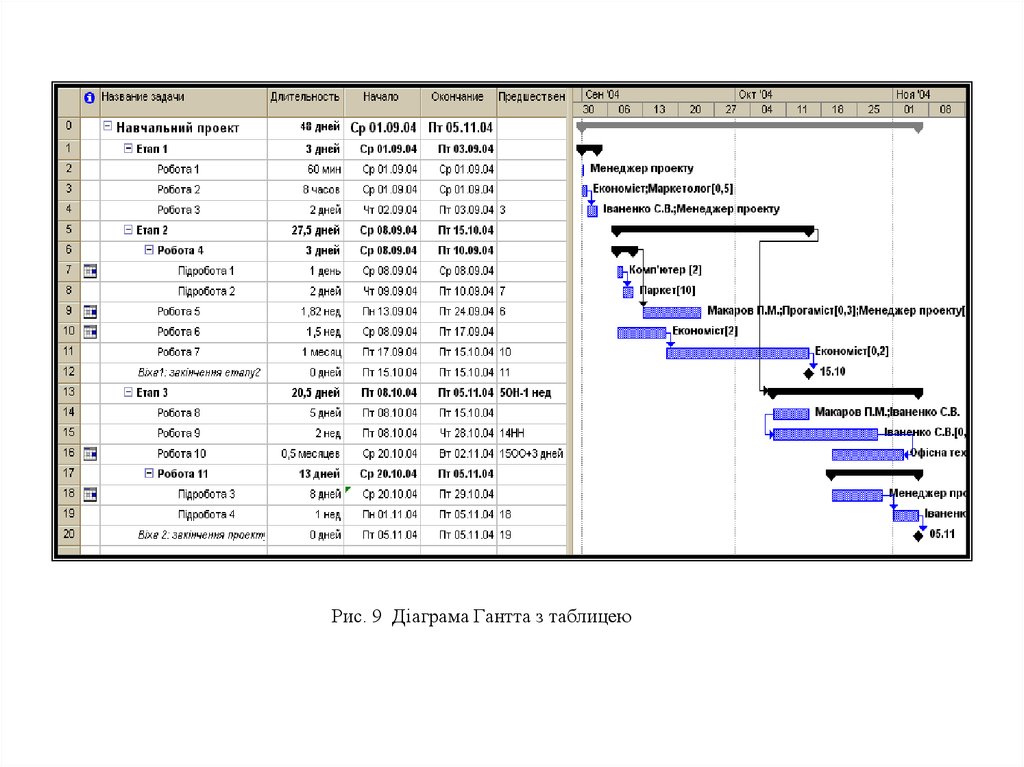

Рис. 9 Діаграма Гантта з таблицею

9.

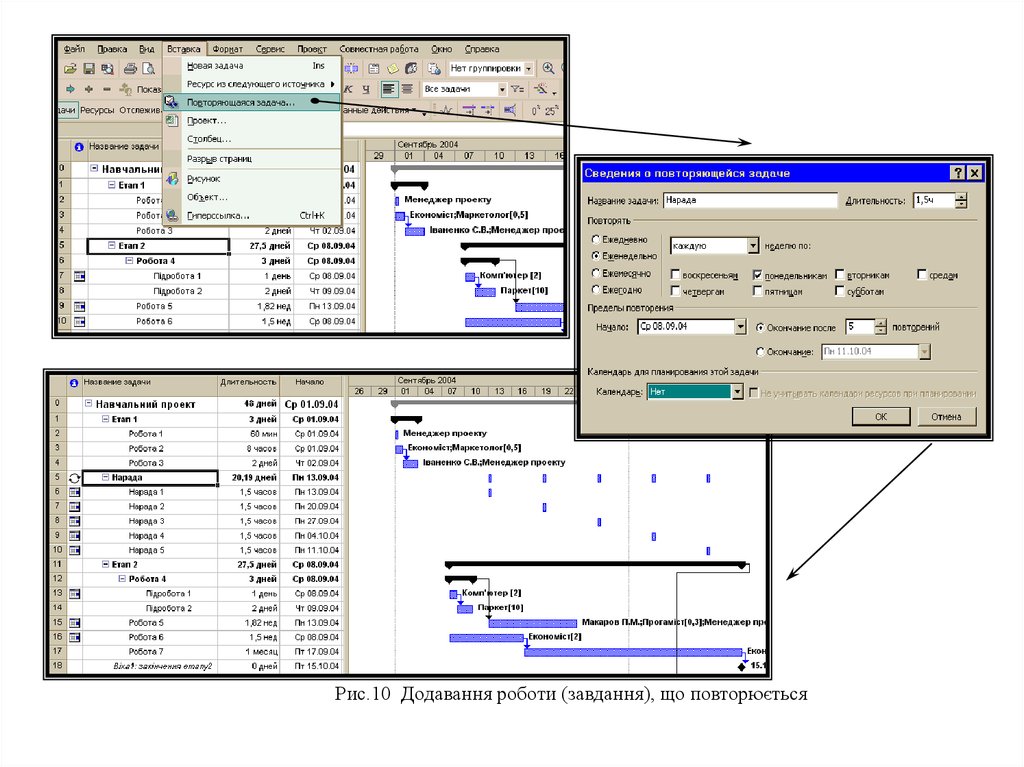

Рис.10 Додавання роботи (завдання), що повторюється

10.

Звіт з використання
ресурсів у розрізі завдань
Звіт по роботах у
розрізі ресурсів

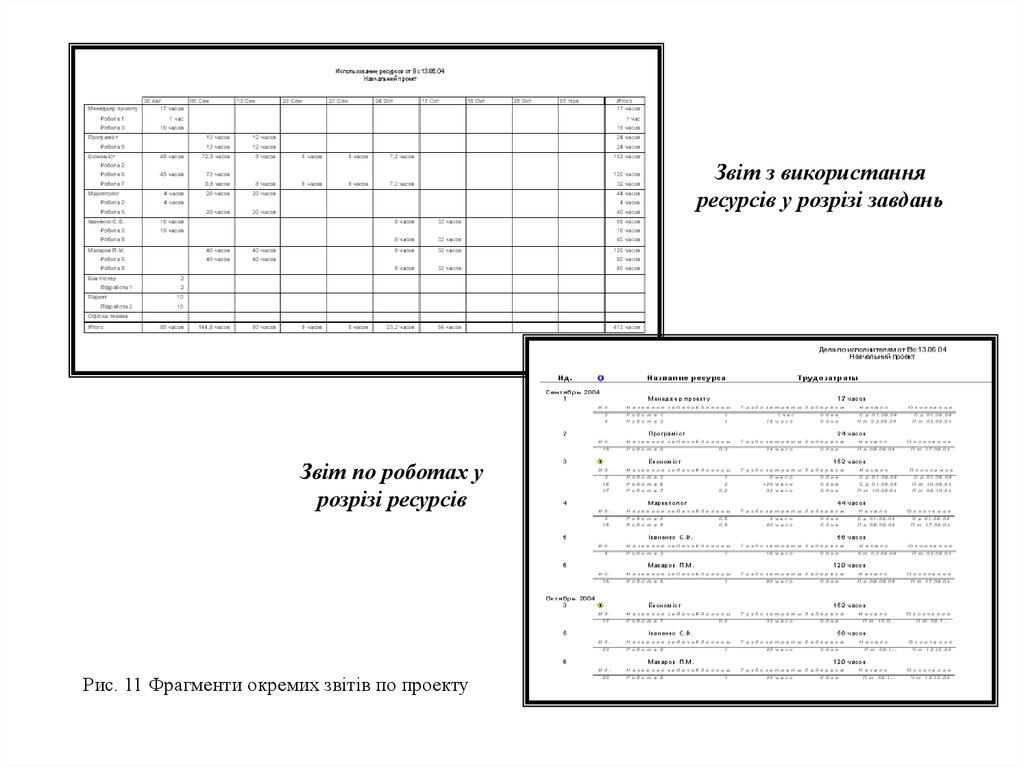

Рис. 11 Фрагменти окремих звітів по проекту

11.

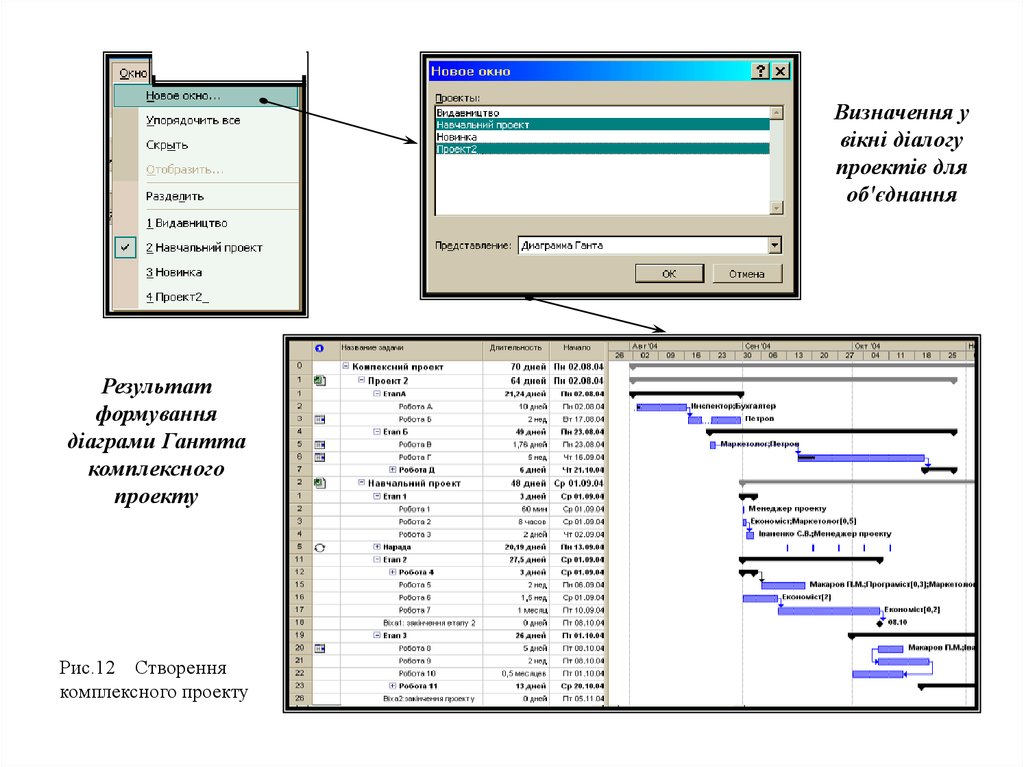

Визначення у
вікні діалогу
проектів для
об'єднання
Результат
формування
діаграми Гантта
комплексного
проекту
Рис.12 Створення
комплексного проекту
